Обратная засыпка фундамента песком – чем лучше сделать и как?

Содержание

чем лучше сделать и как?

Автор

Золотилов Сергей

Окончил факультет промышленного и гражданского строительства АЛТИ.

Оптимальное время для обратной засыпки

Обратная засыпка фундамента – обязательный процесс, который регламентируется СНИП «Земляные сооружения, основания и фундаменты». Производится обратная засыпка после выполнения всех работ, связанных с устройством фундамента (заливка, гидроизоляция, утепление).

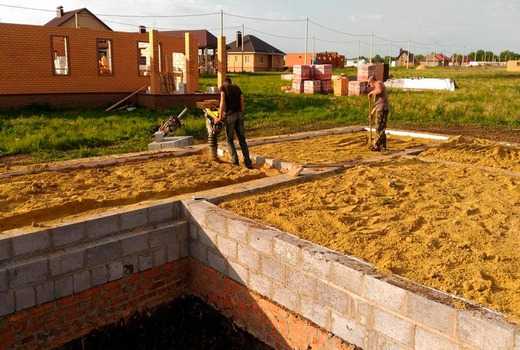

Прежде чем делать обратную засыпку ленточного фундамента, необходимо дождаться достаточного набора прочности бетона и завершить все работы, связанные с обустройством цоколя. В некоторых случаях рекомендуется до отсыпки проложить все коммуникации.

Оптимальный срок для начала засыпки наружных пазух и внутренней части фундамента – 20 дней после заливки бетона. Даже при температуре наружного воздуха свыше +15oС, когда процесс достаточного набора прочности идет быстрей (до 10 дней), лучше выдержать рекомендуемый срок, так как избыточное боковое давление грунта на ФБС может нарушить устойчивость всей конструкции.

Чем лучше засыпать

Прежде чем приступать к работам по заполнению пазух, нужно определиться, чем лучше сделать обратную засыпку фундамента. Для этой цели используют три варианта наполнителя: песок, глина и выбранный грунт, оставшийся после устройства фундамента.

Необходимость применения того или иного материала зависит от свойств грунта в этой местности, уровня залегания грунтовых вод и особенностей конструкции самого здания. Чтобы определиться с материалом для отсыпки, рассмотрим каждый вариант.

Песок

Самый распространенный способ проведения обратной засыпки пазух фундамента снаружи и внутри – отсыпать пустоты песком.

Отсыпка песком имеет следующие положительные моменты:

  • специально подготовленная песчано-гравийная смесь — отличный проводник влаги. При правильно обустроенной дренажной системе вдоль ленточного фундамента, вода не задерживается в отсыпке и естественным образом отводится, оставляя засыпку сухой. Значит, при отрицательных температурах внутри отсыпки не будет образовываться лед, оказывающий давление на бетонное основание;
  • песок, уложенный в пазухи с соблюдением технологии уплотнения, создает плотную подушку вокруг фундамента. Такая подушка оказывает дополнительное удерживающее воздействие на основание, не давая ему просаживаться или вспучиваться;
  • утрамбовка песка может выполняться не только с применением технических средств, но и вручную, что особенно актуально для пазух небольшой ширины.

К минусам отсыпки песком относят:

  • способность песка пропускать воду также относится и к недостаткам этого материала. Когда вода просачивается сквозь песок вблизи монолитного ленточного фундамента, возникает избыточное давление на гидроизоляционную защиту основания. Также, при недостаточно качественном оборудовании дренажа, вода, проходящая сквозь песок, будет подмывать подошву фундамента, ослабляя его несущую способность. На практике, для устранения этой проблемы, устраивают бетонную отмостку, которая не позволяет воде попадать через песчаную засыпку к основанию;
  • в условиях высоких грунтовых вод, обычный речной песок может вымываться подземными потоками в дождливое время. Помимо проведения дренажа, с этим явлением можно бороться, используя песок с частицами глины, так называемый овражный. Пазухи заполняют таким песком и утрамбовывают, в результате глиняные вкрапления, соли алюминия и оксид железа связывают между собой песчинки, образуя плотный слой. Для дополнительного укрепления отсыпки, песок проливают цементным молочком.

Перед тем, как устроить обратную засыпку фундамента дома песком, следует изучить дополнительные рекомендации:

  • Чтобы избежать заводнения засыпки вокруг фундамента, помимо защитной отмостки, нужно проложить дренаж по периметру дома. Таким образом, вода будет эффективно отводиться от строения.
  • Для обратной отсыпки лучше всего использовать не чистый песок, а песчано-гравийную смесь из расчета 40% песка и 60% мелкого гравия. Приготовленная в такой пропорции смесь отлично пропускает воду и хорошо утрамбовывается. Если нет возможности заказать готовую засыпку, придется ее формировать на строительной площадке. Вручную перемешивать десятки тонн не реально. Обычно вдоль линии пазух выкладывают полосу песка и полосу гравия, а затем, бульдозером, сталкивают. Также, в некоторых случаях, возможно смешивать песок с мелким щебнем или керамзитом.
  • Важный совет от профессиональных строителей – максимально допустимая высота слоя песка, который можно качественно утрамбовать – 700 мм.

Глина

Глину для засыпки пазух применяют реже ввиду более сложной технологии. Плюс обратной засыпки глиной:

  • глина не пропускает воду, создавая защитный слой перед лентой и плитой фундамента.

Недостатки глины:

  • пучинистость. Глина, насыщенная влагой, при замерзании расширяется в объеме, оказывая боковое давление на бетонное основание дома;
  • перед началом работ глину необходимо подготовить специальным образом. Для засыпки желательно использовать только тощие сорта, которые впитывают влагу в небольших объемах. Чтобы сделать породу более пластичной и пригодной для дальнейшей утрамбовки, в глину добавляют песок (до 7% от общего объема), и увлажняют ее.

Рекомендации по работе с глиной при засыпке:

  • Толщина слоя для трамбовки не должна превышать 500 мм.
  • Глиняные засыпки используются на каменистых почвах и в местах с низким уровнем грунтовых вод.

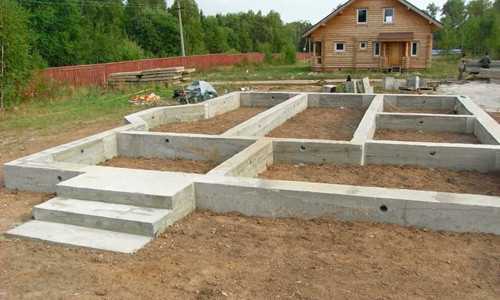

Первоначальный грунт

Применение грунта, изначально выбранного при подготовке фундаментного поля, — наиболее простое и бюджетное решение:

  • не нужно тратиться на подвоз большого объема материала для засыпки;
  • засыпаемый в пазухи грунт по своим характеристикам соответствует грунту вокруг здания, а значит, водонепроницаемость будет одинаковой;
  • плодородный верхний слой используется для оформления ландшафта.

Из недостатков можно отметить только необходимость отведения места для хранения выбранного грунта на период возведения фундамента.

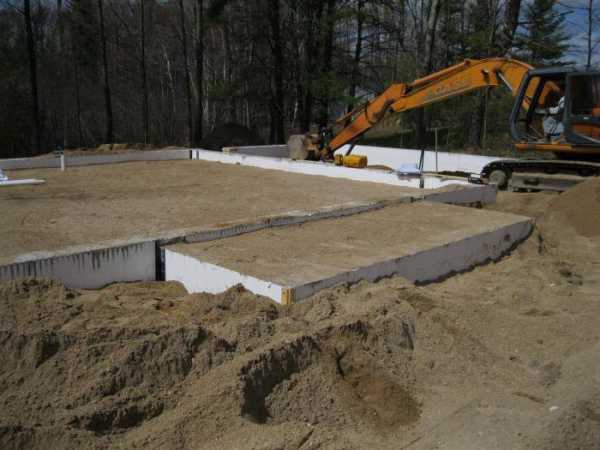

Инструкция по устройству обратной засыпки

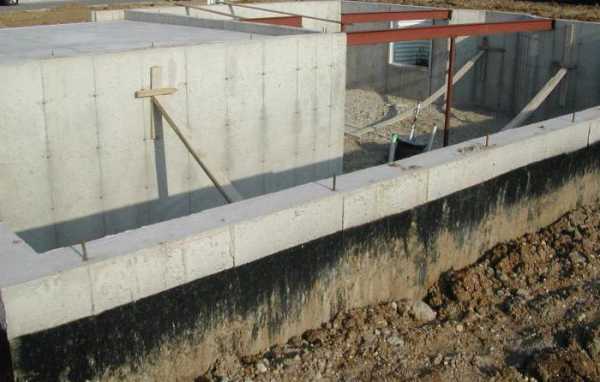

При заполнении пустот засыпкой, как внутри, так и снаружи сооружения, толщина одного слоя для утрамбовки не должна превышать 500 мм. После сплачивания грунта его проливают цементным молочком, после чего насыпают следующий слой. Работы по засыпке снаружи и внутри ведут одновременно, чтобы создавалось равномерное боковое давление на основание.

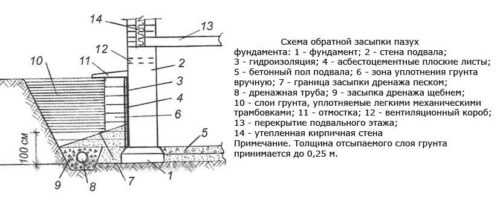

Схема засыпки пазух.

Внутри

Обычно проводится обратная засыпка фундамента внутри до уровня пола, но если планируется обустройства цоколя или подвала, засыпка не выполняется вовсе или проводится частично. Грунт внутрь ленточного фундамента засыпается вручную, при малых площадях, или с применением механизмов, при больших объемах.

Высота засыпки в ленточных фундаментах ограничивается высотой установленных продухов. Для свайных и столбчатых конструкций предусматривается полная внутренняя засыпка.

Снаружи

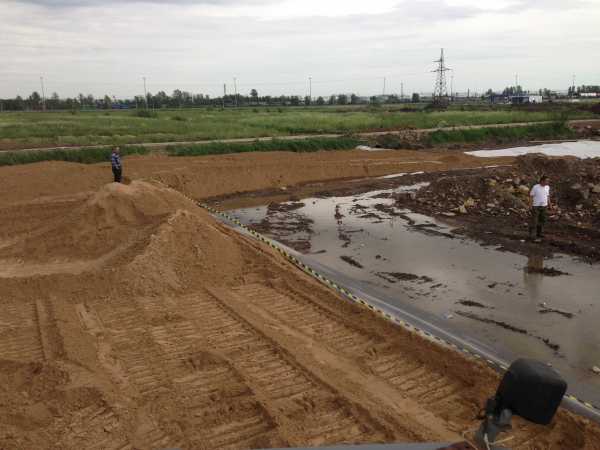

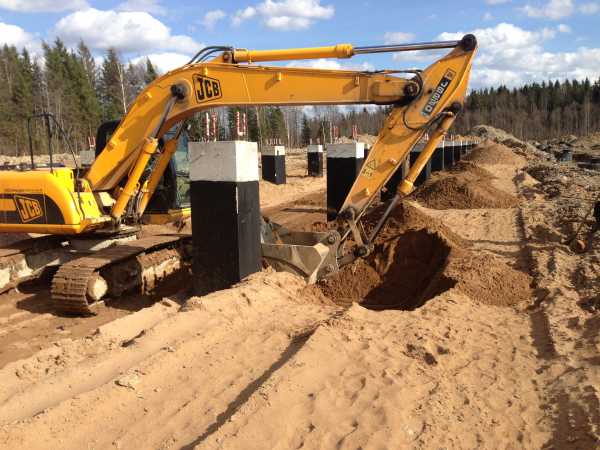

Большие объемы наружной засыпки выполняются с применением механических средств. Узкие места могут засыпаться и утрамбовываться вручную.

Верхняя часть отсыпки, после уплотнения, должна подходить к отметке организации стяжки отмостки.

Уплотнение грунта проводится послойно. Если засыпка будет плохо утрамбована, возможно, появление просадок грунта и нарушение целостности отмостки.

Кольцевой дренаж.

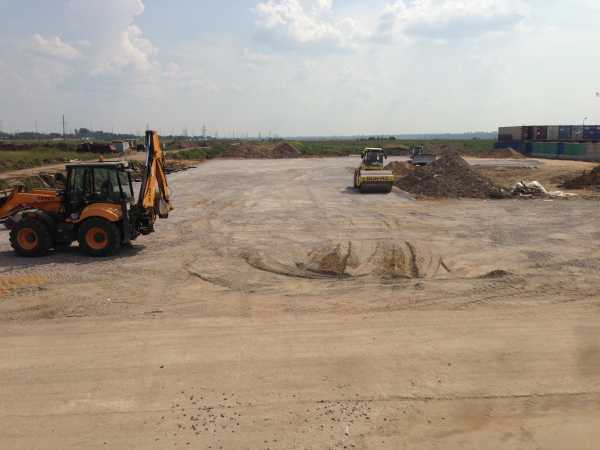

Как лучше уплотнить грунт при засыпке

Трамбовка грунта в пазухах ручным способом не приветствуется, так как качество такой работы будет низким. Ручное уплотнение грунта допускается только в очень узких нишах, где невозможно применить технику.

При использовании специальной техники, нужно придерживаться следующей схемы:

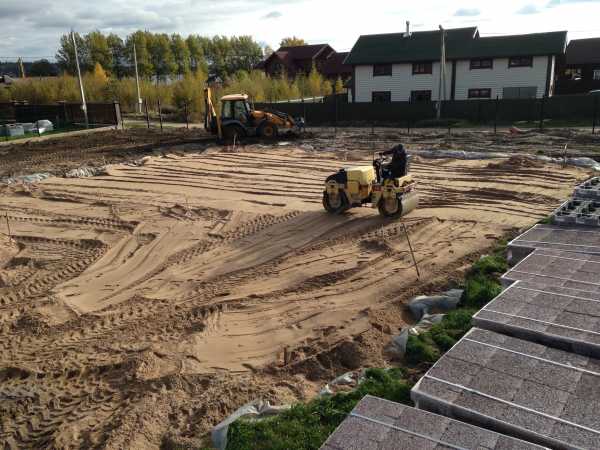

  • толщина уплотняемого слоя для песка не должна превышать 700 мм;
  • для суглинков не более 600 мм;
  • для глины не более 500 мм.

Если уплотнение выполняется вручную, толщина слоя должна ограничиваться 300 мм для любого грунта. Трамбуют грунт от основания наружу.

После уплотнения грунта по всему периметру, следует сразу устанавливать отмостку, которая защитит основание от проникновения воды.

domzastroika.ru

Обратная засыпка фундамента: особенности строительства

Обратная засыпка фундамента необходима после полного застывания бетонной смеси. Это первый признак того, что фундамент готов к дальнейшим строительным работам. Во всем периметре могут образовываться пустоты. Для их заполнения используются различные материалы. Новичку может показаться, что процедура не требует проведения сложных операций. Однако для успешной реализации, потребуется учитывать множество нюансов.

Любой процесс возведения здания необходимо начинает с основания. Опираясь на специфику используемого фундамента, это может быть рытье котлована, монтаж деревянных конструкций, применение арматурного каркаса. Как только работы будут завершены, в опалубку заливают раствор жидкой консистенции. Если он застынет правильно, то сможет выполнить надежную опору для будущего объекта.

Когда следует проводить

Многие владельцы будущего дома стараются сократить время, отведенное на постройку. Профессионалы не рекомендуют этого делать и проводить обратную засыпку пазух фундамента раньше положенного срока:

  1. Нужно подождать, пока бетонный раствор полностью примет твердую форму и приобретет нужные технические характеристики.
  2. Рекомендуется завершить цокольные мероприятия основания.

Если погода стоит солнечная, средний срок застывания фундамента составляет около недели. В это время основание приобретает технические показатели, при которых целесообразно выполнять обратную засыпку. При спешке, существует угроза образования высокой давления на боковые стенки основания, что негативно сказывается на его прочности. Также рекомендуется подумать над использованием бетонной смеси, которая застывает на протяжении 3-х недель.

Как подобрать материал

Перед началом работ, важно знать, чем выполнять обратную засыпку фундамента. Ввиду специфики прохождения процесса, в строительстве используют следующие материалы:

  1. Горные породы осадочного типа (песок).
  2. Измельченные (глина).
  3. Грунт или почву с места строительства, где вырывали траншею.

Каждый из вышеперечисленных материалов обладает своими особенностями и преимуществами. Используя в обратной засыпке фундамента песка, можно избежать побочных эффектов от вспучивания земли с наступлением холодного сезона. Это связано с высоким показателем водопроницаемости, в особенности если дополнительно используется смесь гравия или щебня. В результате, вся влага с объекта будет стекать в прорытую траншею. Как результат, гидроизоляция заложенного фундамента будет испытывать чрезмерные нагрузки и может повредиться со временем, а несущая функция снизится.

Однако подобную сложность возможно разрешить, соорудив отмостку. Ее сооружают плотно к будущему дому по всей территории. Это позволяет исключить попадание влаги в почву около основания, что ликвидирует возможное размытие. Конструкцию можно соорудить самостоятельно с использованием бетонной смеси. В качестве альтернативы можно взять гидроизоляцию с подстилающим материалом. Однако второй вариант не предполагает полную защиту от влаги.

Рекомендовано создать дополнительный водоотвод для влаги, стекающей по отмосткам, либо изготовить систему дренажей.

Используя глину для засыпки, реально сделать качественную защиту фундамента от попадания грунтовых вод. Также разрешается использовать суглинки с добавлением супесий. Главное проследить, чтобы структура была плотнее чем почва, окружающая строительные объект. Однако глина под воздействием внешних факторов может начать впитывать влагу, что негативным образом скажется на фундаменте и его характеристиках.

Основным преимуществом использования грунта является отсутствие необходимости вывоза за пределы стройплощадки. Если остается неизрасходованная почва, ее можно применить для внешнего обустройства или в разработке ландшафтного проекта.

Чтобы обезопасить себя от возникновения сложностей в будущем, недостаточно знать, что такое обратная засыпка фундамента, требуется детально ознакомиться с технологий выполнения и следовать строго инструкции.

Что использовать для внутренней засыпки

Чтобы подобрать материал для ленточного фундамента с обратной засыпкой под плиту, важно учитывать следующие факторы:

  1. В каких целях будет происходить эксплуатация здания. Поскольку в жилых зданиях отопление осуществляется круглый год (за исключением жаркого сезона), почва не промерзает даже при низких температурах. Поэтому вероятность вспучивания грунта меньше.
  2. Перекрытие для пола. Если планируется использовать балки для перекрытия, самым экономичным вариантом станет использование глины. Под плиты на фундаменте с обратной засыпкой важно использовать песок для выравнивания «гуляющего пола».
  3. Высота цоколя. Если площадь большая, целесообразно использовать грунт, находящийся на строительном объекте. Перед заливкой используется песок.
  4. УГВ уровень. Если грунтовые воды находятся на высоком уровне, для засыпки лучше использовать щебень.

Использование глиняных замков снаружи запрещено снаружи, несмотря на технологии, разрешенные по СНИП. Глина – это материал, не пропускающий влагу, но способен ее интенсивно впитывать.

Опираясь на особенности ленточного фундамента с обратной засыпкой, важно обратить внимание на процесс заполнения пустых ячеек, если перекрытие создано по лагам:

  1. Подполье может получиться на низком уровне, чтобы эксплуатировать пространство в нормальном режиме.
  2. Почва начинает выделять испарения, негативно воздействующие на фундамент и конструкцию.
  3. Важно обеспечить вентиляционную систему.

При использовании ленточного фундамента среднеглубокого заложения с обратной засыпкой

до перекрытия возможно комплексно решить множество поставленных задач и увеличить качество эксплуатации.

Алгоритм выполнения работ

Важно устранить остатки деревьев, чтобы избежать образования перегноя, который будет выполнить функцию проводника грунтовым водам к основанию здания, бетонной конструкции или инструментарию.

Всю процедуру выполнения обратной засыпки можно разделить на несколько этапов:

  1. Перед тем, как приступить к основной процедуре, важно проверить состояние траншей, извлечь посторонние предметы.
  2. Провести исследование содержания влаги. Точную информацию реально узнать при проведении лабораторного обследования. Если грунт пучинистый, показатель должен варьироваться в пределах 12-15%. Для тяжелой почвы результат может быть до 20%. Если полученные результаты не соответствуют установленным нормам, выполняется искусственная сушка, либо увлажнение.
  3. Далее можно проводить засыпку подготовленного основания. На самое дно производят укладку материала слоями. Плотность каждого слоя минимум 40 см.
  4. Можно приступить к заполнению цокольного пространства, если не планируется оставлять место для подвала. Внутренние пазухи полностью или частично заполняют.

В первом случае редко, когда возникают сложности. Достаточно уложить грунт слоями в солнечном месте. Чтобы провести увлажнение, используется специальный раствор с содержанием воды и цемента. В жидкость постепенно вводят цемент до образования суспензии молочного оттенка. С ее помощью проводят орошение.

При обратной засыпке фундамента снип можно использовать специальное техническое оборудование, либо выполнять работы вручную. Если постройка имеет крупные габариты, рекомендуется нанять 2-3 рабочих в помощь.

Почему укладка должна осуществляться равномерно по всей площади? Подобная практика позволяет избежать резкого перепада давления на отдельных участках, что может привести к деформации основания.

Как уплотнить грунт

Уплотнять грунт не рекомендуется вручную. Это трудоемкий процесс, предполагающий большие траты физических сил. При использовании специальной техники или средств, важно обратить внимание на обязательные показатели толщины каждого слоя:

  1. Используя песок для заполнения котлована или траншей, минимальный показатель при укладке каждого слоя должен составляет до 0,7м.
  2. Выбирая супесь, суглинок – 0,6м.
  3. Глина 0,5м

Не у каждого владельца участком есть материальная возможность аренды спецтехники. Когда работы проводятся в ручном режиме, толщина должна составлять до 30см. Процесс уплотнения осуществляется от края фундамента к откосу. Затем делают отмостку, чтобы защитить конструкцию от попадания влаги.

Засыпка коммуникационных углублений

Перед началом работы важно ознакомиться со следующими нюансами:

  1. Перед прокладкой труб, на дно углубления насыпают щебень (слой 10 см). Далее насыпают песок 30-40 см.
  2. Далее укладывают трубопровод и проверяют работу. Если все в порядке, делают засыпку.

В начала песок укладывают толщиной в 30 см, а затем утрамбовывают при помощи дополнительных инструментов. Далее накладывают слои грунта. Толщина каждого не должна быть менее полуметра.

Важно обратить внимание, что процесс обратной засыпки фундамента внутрь до уровня пола является важным мероприятием, которое не терпит даже малейших ошибок. Ее проведение возможно только после завершения цокольных работ и гидроизоляции.

Чтобы грамотно выполнить поставленную задачу, целесообразно перед началом работ получить консультацию грамотного специалисты, а также проверять выполнение основных требований для засыпки, использовать только качественный материал, чтобы не снизить прочность конструкции.

betonov.com

Обратная засыпка пазух котлована

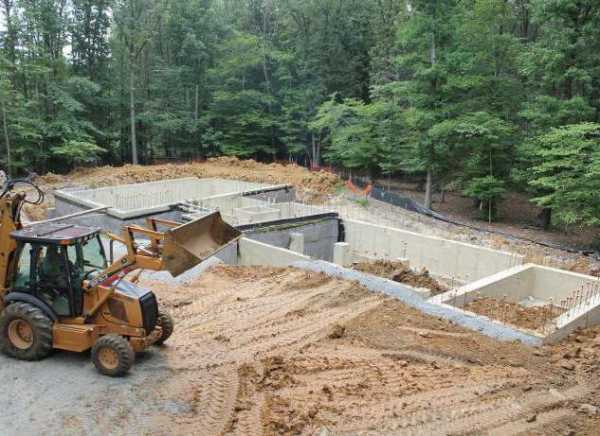

Чтобы фундамент для частного дома был устойчивым и прослужил не один десяток лет, нужно правильно выполнить заполнение образовавшегося пространства между стенками фундамента. Процесс называется обратной засыпкой, при котором в траншею или котлован закладывается грунт, изъятый во время копки траншеи под фундамент. Хоть может показаться, что процесс простой, обратная засыпка пазух котлована производится с учетом правил и нюансов. Не зря для этой работы был составлен СНИП 3.02.01-87.

В чем же особенность этой работы? Почему засыпка фундамента так нужна и как ее делать? Чем можно засыпать котлован? Ответы на эти и другие вопросы по теме мы рассмотрим в данной статье.

Для чего нужен процесс обратной засыпки фундамента

В независимости от конструкции фундамента, технология устройства предусматривает наличие технологических пространств, которые образуются в ходе работ. Подобное увеличение размеров траншеи или котлована незначительное, но позволяет:

  1. Удалять из пазух щиты опалубки, после застывания бетона, не позволяя стене котлована обрушиться. К тому же внешняя полость, которая имеет ширину от 15 до 20 см для и 1 м глубину пазуха, позволит ускорить схватывание бетона. Этот показатель увеличивается на 10–20%.
  2. Благодаря наличию пространства легко выполняется утепление ленты фундамента в вертикальном положении, а также гидроизоляция конструкции посредством рулонного или обмазочного материала для этой цели. Даже если размер пазух котлована составляет 30 см, вы можете применять для работы газовую горелку и другое оборудование, что позволит качественно выполнить работы по изоляции фундамента.
  3. Обустройство дренажной системы – неотъемлемая часть работ, если грунтовые воды находятся близко к фундаменту. А с пазухом обустройство дренажной системы выполняется очень быстро. Система будет удалять основную часть грунтовых вод, не позволяя им влиять на основание.

Обратите внимание! Технология устройства фундамента с пазухами выполняется намного легче. А есть случаи, когда возвести его без этих выемок будет просто невозможно.

Правда, есть и некоторые нюансы, связанные с засыпкой. Это может привести к тому, что устойчивость фундамента и коробки конструкции значительно ухудшиться со временем. Показатель жесткости и устойчивости слоев почвы, которые сжимают фундаментный каркас, влияют на способность конструкции выдерживать нагрузки бокового и сдвигающего типа. Получается, что от качества и правильности выполнения обратной засыпки будет зависеть устойчивость фундамента и других несущих элементов конструкции.

Если говорить в общем, то обратная засыпка котлована фундамента – вынужденная мера. Она используется для создания связки ленты из бетона с грунтом на участке, который имеет естественную плотность. А еще обратная засыпка пазух котлована успешно защищает слои грунта, на которые будет опираться подошва основания, от обводнения. Получается, что если не обустроить засыпку почвы или выполнить ее материалом, который первым попался под руку, то фундамент на глинистой или суглинистой почве будет переувлажняться. Это грозит растрескиванием основания, ухудшением его характеристик и срока годности, даже без силы пучения грунта.

Обратной засыпка полости пазух – технология

Обратная засыпка пазух котлована, а именно, СНИП 3.02.01-87, указывает на несколько основных правил. С ними засыпка будет выполнена качественно. Основная задача – засыпать котлован и выполнить его уплотнение по максимуму. Чтобы сделать это правильно, нужен контроль важных параметров грунтовой смеси:

  1. Показатели плотности и влажности грунта, который будет использоваться для загрузки полостей пазух траншеи. Каждый тип грунта имеет свой показатель оптимальной плотности и влажности. Оптимальной плотностью и влажность считается показатель в 0,95.
  2. Свойство почвенной смеси, которую забрасывают в пазухи котлована, поддаваться уплотнению специальным для этого оборудованием. Именно эти показатели считаются самыми важными для засыпки.

Нужно знать! Помимо характеристик засыпки, требуется соблюдение технологий и правильная последовательность выполнения работ.

Чтобы уплотнение грунтового материала было выполнено правильно, в СНИП записаны все подробности засыпки. Они касаются типа оборудования, количества подходов, толщину слоя и порядок его обработки. Речь не идет только о засыпке грунта в пазухи котлована фундамента. Используется специальная мощная вибротехника. Она помогает уплотнять грунт до нужной плотности, а слабый вибратор с этой задачей не справится. Так может использовать плиты и катки? Не всегда, так как они не могут так близко подходить к фундаменту. Если вибратор или другая техника очень тяжелая, то на вязком грунте она может повредить и даже сорвать утеплительный слой, уложенный в вертикальном положении к бетонной поверхности.

Если говорить о технологической части, то обратная засыпка траншеи фундамента делается просто. Правда, есть некоторые особенности, которые указываются в положениях СНИП. Они следующие:

  1. Подготовка грунтового состава или его приготовление в качестве засыпки, следует выполнять заранее, еще до начала загрузки материала в подготовленные пазухи.
  2. Особое внимание обращается на материал, что будет использоваться для обратной засыпки. Важно, чтобы он по максимуму был однородным. В идеале просеять его и очистить от включений. Это могут быть большие камни, корни и ветки деревьев, плодородные почвенные массы и растительная органика.
  3. В подготовительный этап входит очистка полостей траншеи или котлована. Их нужно освободить от мусора, камней и других включений. Не допускается избыточной влаги. Если уровень влажности у стенок и нижних слоев траншеи повышен, то заниматься работами по обратной засыпке нельзя. Влагу нужно удалить.

Важно! Самый лучший способ снизить обводнение конструкции и быстрее начать работы по засыпке – построить контурный дренажный канал.

Понятно, что на устройство канала нужно выделить дополнительные средства, что удорожает строительство. Однако, создание дренажной системы – это единственный способ снизить пучение грунта и просадку всего фундамента при воздействии на них грунтовых вод.

Перфорированную дренажную трубу нужно насыпать слоем материала, выполняющего роль барьера. Обычно в этом случае используют щебень крупной фракции. Он укладывается на подушку из песчано-гравийной смеси. Эти слои разделяются геотекстилем для гидроизоляции. Благодаря этому работоспособность дренажного канала будет сохранена, в случае, когда в составе материала для обратной засыпки основную часть будет занимать жирная глина.

А когда именно выполняется обратная засыпка грунта? Работы следует начинать спустя 14 или 15 дней после окончательной заливки основания и создания цоколя помещения. За это время бетон успевает окрепнуть. Полностью набрать свою прочность он сможет через месяц после заливки. Делать засыпку раньше чем через 14 дней не рекомендуется, так как она будет нагружать бетонную коробку. К тому же работы, связанные с засыпкой (вибрация, трамбовка), могут повредить бетон, на нем образуются мелкие трещины. Через них внутрь попадает влага, и стальная арматура начинает ржаветь. Итог – фундамент начинает разрушаться.

Медлить с процессом засыпки не стоит в том случае, когда местный прогноз погоды свидетельствует о надвигающихся дождях, а стенки конструкции не укреплялись защитной полиэтиленовой пленкой. Если грунт песчаный, то сохраняется надежда на то, что дождевая вода осядет и уйдет естественным путем. При глинистой почке, засыпка фундамента должна быть выполнена до наступления дождей. В обязательном порядке устраивается черновая отмостка. Когда времени недостаточно, то поверхность с обратной засыпкой, сделанной с уклоном под слив, укрывается при помощи полиэтиленовой пленки.

Принцип и технология уплотнения материала для засыпки фундамента

Согласно с положениями СНИП, материалом для обратной засыпки могут выступать самые разные грунтовые смеси, о которых мы поговорим ниже. Но, есть одно условие – характеристики (влажность и параметр уплотнения) будут способствовать эффективному уплотнению насыпного слоя. Рекомендованный коэффициент уплотнения – 0,95–0,98. Структура плотная, просто так ее не добиться. Вот почему технология предусматривает поэтапную трамбовку материала, слой за слоем небольшой толщины.

Совет! Если просто засыпать в пазухи смесь и выполнить трамбование, то нижние слои не будут иметь нужного коэффициента уплотнения. Поэтому все работы могут оказаться напрасными.

Засыпка траншеи или котлована фундамента начинается с первого слоя материала. Он засыпается на заранее подготовленную поверхность из песчано-гравийной смеси, толщина которой составляет от 15 до 20 см. После этого грунт нужно выровнять. Для этой цели подойдет шанцевый инструмент и ручная трамбовка. Нужно пройти вдоль кромки, которая прилегает к стенке ленточного основания. При этом первые манипуляции выполняются с усилием не больше 70% от нормативной величины используемого материала. Последующие проходы по засыпке нужно выполнять с перекрытием прошлого следа на треть или четверть ширины. Это нужно для того, чтобы позволить плите вибратора уплотнять пространство над рабочим элементом не меньше двух минут.

Важно! В случае когда ширина пазуха для засыпки небольшая, примерно 15–20 см, то кромка, примыкающая к бетону, подбивается ногой. При этом нужно добиться идеального уплотнения грунта на ответственных участках.

Хоть внешне этот метод примитивен, благодаря ему предоставляется возможность решения проблемы уплотнения в зонах, где тяжелая ручная трамбовка или электрооборудование легко повредит теплоизоляционный слой стенок фундамента.

Что касается верхних слоев обратных пазух, то их нужно укладывать при максимальной нагрузке и давлении. Если здание большое, двухэтажный коттедж или дом, то можно использовать ручной и моторизированный виброкаток. Он поможет прекрасно уплотнить песок и глину в нужных местах.

Последний этап обратной засыпки траншеи, создание отмостки фундамента, сделанной с уклоном для отведения влаги от основания. При этом обустройством этой части конструкции нужно заняться чем быстрее. Все дело в том, что поверхность грунта, примыкающая к зданию, будет уязвима перед влагой и водой.

Обратите внимание! Профессионалы не советуют заниматься строительством фундамента и процессом обратной засыпки зимой. Почему? В грунте находится много льда и снега. А это значит, что материал имеет плохие уплотняющие качества. Добиться эффективной трамбовки и нужного коэффициента уплотнения пазухов котлована будет очень сложно.

Итак, если разделить весь процесс обратной засыпки фундамента, то он состоит из таких шагов:

  1. Проверка грунта, очищение пазух котлована или траншеи.
  2. Проверка влажность грунта. Почва должна быть не слишком сухой и не слишком мокрой. Для пучинистого грунта – это 12–15% влажности, а для тяжелого – 20%. При необходимости, грунт увлажняется или высушивается.
  3. Устраивается песчано-гравийный слой.
  4. Засыпается первый небольшой слой выбранного материала. Он равен от 30 до 50 см. В него не должна входить плодородная почва, камни и другие включения. Заполняется цоколь.
  5. Остается выполнить уплотнение каждого слоя.

О том, как сделать уплотнение траншей, которые предназначаются для инженерных коммуникаций, вы узнаете из данного видео.

Увидеть особенности и процесс обратной засыпки можно на этом видео.

Список материалов, используемых для заполнения пазух

Чем же рекомендуется выполнять обратную засыпку фундамента? Для многих выбор смеси для заполнения является проблемой. Что вообще используется для этой работы?

  1. Песок.
  2. Глина.
  3. Грунт, который был изъят при рытье котлована или траншеи.

Специалисты разделились в мнениях о том, какой материал использовать. Одни говорят прибегнуть к засыпке глиной, другие же за песок. При этом они приводят массу аргументов и доводов, а также предписания и рекомендации ГОСТ и СНИП. Хотя, все перечисленные материалы имеют свои плюсы и минусы. Давайте рассмотрим каждый из вариантов по отдельности.

Использование песка для засыпки фундамента

Довольно распространена обратная засыпка фундамента песком. У этого метода есть масса почитателей, утверждающих, что это лучший вариант. Нельзя с этим поспорить. Вот некоторые особенности использования для обратной засыпки песка:

  1. Песок с гравием способен прекрасно пропускать влагу. Его дренажные свойства известны всем. А это значит, что если правильно спланировать уклон отмостки, то смесь, заложенная в пазухи, будет плотной и сухой. Никакое пучение не грозит при морозе.
  2. Обратная засыпка фундамента песком позволяет создать плотный грунт. Песок не относят к просадочной почве. Получается, что слой засыпки дополнительно удерживает фундамент, как якорь. Коробка дома будет находиться в одном и том же положении без изменений.
  3. Если песчаную смесь подготовить, то его легко утрамбовать. Да и плотность он будет держать хорошо.

Единственный минус, кроме стоимости песка, касается свойства песка пропускать влагу. Это значит, что вся вода будет проникать в сделанную обратную засыпку фундамента. А это будет создавать лишнюю нагрузку на слой гидроизоляции. При проникновении влаги в подошву, все чревато и снижением несущей способности грунта под постройкой. Правда, частично решить эту проблему поможет отмостка. Если правильно ее сделать, с уклоном и укрыть гидроизоляцией, то этот элемент вокруг здания станет барьером для проникновения дождевой воды.

Совет! Чтобы дождевая вода не скапливалась во дворе и он ни был похож на болото, после которого в дом нельзя зайти, то около отмостки создается дренажная система.

Она позволит целенаправленно уводить воду с участка в нужное место. Она может быть использована повторно по надобности, для полива и т. д.

Еще один нюанс, который следует учитывать перед засыпкой. Песок, используемый для заполнения пазухов, может стать балластом, который легко вымывается грунтовыми водами. Чтобы этого не случилось, нужно обеспечить связывание частиц песка после его трамбовки промежуточным веществом. Для этой цели лучше использовать не чистый песок, добытый из реки или карьера, а овражный, который достали из тонких слоев почвы. Почему? В его составе есть мелкие включение глины с соединениями алюминия и железа, а также много растворенных солей. Именно этот материал рекомендуется применять для обратной засыпки фундамента. Мыть песок нельзя, так как все части будут разрушены. Рекомендуется только выполнить очищение материала от органических включений, таких как корни и растительность.

Песок увлажняется и трамбуется в пазухах. После этого кремний будет связан в одну плотную массу. Это происходит за счет амфотерных солей алюминия, оксидов железа и кальция бетона. Этой плотности будет достаточно, чтобы выдержать вес конструкции и пропускать воду. Проблем с пучением грунта не возникнет. Примечательно, что за несколько тысячелетий масса станет песчаником.

Рациональней использовать ПГС (песчано-гравийную смесь). Гравий мелкий, а песок даже без связки будет тяжелым и плотным. Соотношение компонентов 60:40. ПГС будет легко трамбоваться, пропускать воду и обладать прекрасными механическими свойствами. Однако создать самостоятельно 50–60 тонн смеси будет нереально. Вот почему используется универсальный способ – выгрузка песка и гравия из машины вдоль кромки пазух. Образуются две параллельные ленты, которые увлажняются небольшим количеством воды. Останется трактором столкнуть эти полоски одновременно в пазухи. Рекомендуемый слой песка, который можно утрамбовать один раз – до 70 см.

Использования глинистых смесей для засыпки фундамента

Засыпку глиной выполнять труднее, к тому же требуется тщательная подготовка. Все дело в глине. Нужны тощие сорта, которые будут впитывать мало влаги. Чтобы упростить работу с твердой глиной с комками, ее делают пластичнее путем добавления небольшого глины и песка в небольшом количестве. Она должна быть жирной и размоченной. Добавление всего 5–7% смеси никак не повлияет на усадку и прочность, однако, с ней трамбовать глину будет намного проще. Подобные засыпки рекомендуется выполнять для фундаментов, устраиваемых на почве с низким уровнем грунтовых вод, а также на каменистом грунте.

Глина способна создать для воды барьер, некий замок, не пропускающий воду. А это значит, что подошве фундамента ничего не грозит. Правда, следует учитывать, что глина является пучинистым материалом. Поэтому при стечении обстоятельств, она будет впитывать в себя воду. Слои глины для трамбовки засыпки должны иметь толщину не больше 50 см.

Более подробно о том, что лучше для засыпки фундамента, песок или глина для засыпки, вы можете узнать из этого видео.

Использование первоначального грунта для засыпки фундамента

Использование почвы, которая была изъята во время копки траншеи, имеет весомые преимущества. Плюсы в том, что его не нужно вывозить, тратить деньги на покупку песка или глины, а плодородный слой используется для обустройства ландшафта. В итоге водонепроницаемость на всем участке будет одинаковой.

Подведем итоги

Обратная засыпка пазух фундамента – неотъемлемая часть любого строительства. Если вы хотите сэкономить деньги, лучше использовать для засыпки грунт с участка. Для этого его потребуется складывать в определенное место. Рекомендуется очистить его от включений. Тогда качество засыпки фундамента будет намного лучшим. Правда, вы сами решаете, какой материал использовать для засыпки. А с инструкцией по созданию, можно с успехом справиться с этой задачей.

Отправить комментарий

2proraba.com

Обратная засыпка фундамента: особенности технологии, материалы, инструкция

Обычно процесс любого строительства предполагает работы по устройству фундамента. Они предусматривают рытье траншеи или котлована, монтаж опалубки, а также сооружение каркаса из арматуры. На следующем этапе конструкция заливается бетоном, а после осуществляется обратная засыпка фундамента. При возведении основания по периметру здания образуются пустоты, которые строителями называются пазухами. Их следует засыпать разными материалами, которые выбираются владельцами дома или застройщиками. Этап строительства только кажется легким, на самом деле в процессе этих работ необходимо учитывать множество нюансов.

Время проведения засыпки

Несмотря на то что будущие владельцы дома хотят ускорить процесс, торопиться с засыпкой не стоит. Необходимо дождаться затвердевания фундамента, а также закончить работы с цокольной частью здания. Конструкция основания должно застыть полностью, так как это продиктовано нагрузками, оказываемыми на материал.

Цоколь гораздо проще обустроить, если фундамент еще не засыпан. Залитое основание после проведения работ необходимо оставить на 10 дней минимум при солнечной погоде. Однако специалисты рекомендуют продлить этот период до 20 дней. В некоторых случаях при строительстве засыпка осуществляется слишком быстро, ведь некоторые полагают, что боковая нагрузка не оказывает особого воздействия. Но подобное давление очень сильно.

Выбор материалов

Когда осуществляется обратная засыпка фундамента, специалисты выбирают материалы, ими могут выступить:

  • глина;
  • песок;
  • грунт.

Если было принято использовать почву, то берется та, что была вынута при выкапывании котлована. Все перечисленные варианты имеют свои преимущества и недостатки. Например, если использовать для засыпки пазух песок, то его нужно будет смешать с гравием, полученный состав хорошо пропускает воду. Использование этого материала позволяет свести на нет воздействие сил морозного пучения. Однако водопроницаемость обладает своими недостатками, которые выражены в том, что вся вода из близлежащей почвы будет стекать в засыпку. В результате образуется излишняя нагрузка на гидроизоляцию, а у почвы снижается несущая способность.

Эту проблему можно решить лишь частично – с помощью отмостки. Она представляет собой водонепроницаемую полосу, которая устанавливается по периметру фундамента и защищает его от влаги. Отмостку можно сделать самостоятельно, для этого используется гидроизоляция и подстилающий слой. Обеспечение совершенной герметичности маловероятно. Стекающие по отмостке воды необходимо отводить, поэтому придётся ещё и устраивать дренаж.

Использование глины и грунта

Обратная засыпка фундамента может быть осуществлена с помощью глины. Это пучинистый материал, который будет впитывать воду. Вы можете воспользоваться технологией, которая предусматривает применение грунта. Его берут из вырытого котлована.

Такой подход позволяет исключить расходы на вывоз, кроме того, у вас будет возможность складировать почву неподалеку от строительной площадки. Образованные остатки, например, верхний слой грунта, можно эффективно использовать, если вы увлекаетесь обустройством ландшафта.

Особенности технологии

Обратная засыпка фундамента должна быть осуществлена согласно технологии, ведь только так удастся избежать неприятностей при эксплуатации здания. Процесс следует начинать с проверки почвы на участке проведения работ. Для того чтобы засыпка получилась качественной, нужно удостовериться в том, что на месте проведения работ не осталось забытых инструментов, бетона, кусков дерева и других посторонних материалов.

Важно проверить влажность почвы. Этот параметр определяется методом лабораторных исследований. Для проведения засыпки не следует использовать слишком сухую почву, она не должна быть и грязеподобной. В зависимости от того, какой грунт на участке, его влажность может составить предел от 12 до 15%. Это верно для пучинистых грунтов. Что касается тяжелых почв, то их влажность должна быть равна 20%.

Если требования по влажности не соблюдены, осуществляются работы по увлажнению или просушке. Во втором случае грунт подсушивается на солнце, тогда как при необходимости увлажнения почву нужно подвергнуть воздействию цементного молочка, которое вы можете изготовить своими руками. Для этого в воде следует растворить некоторое количество цемента. Как только жидкость обретет белый цвет, молочко готово к использованию. Если засыпка пазух фундамента предусматривает увлажнение, то необходимо определить тип почвы. Если она связная, то привезти ее в соответствие можно в котловане. Во всех остальных случаях работы проводятся над засыпаемым материалом.

Заполнение дна котлована

Технология обратной засыпки фундамента состоит из нескольких этапов. На первом необходимо поместить используемый материал на дно котлована. Это может быть песок или земля. Толщина слоев может изменяться в пределах от 0,3 до 0,5 м. Слои при необходимости сбрызгиваются цементным молочком и хорошо утрамбовываются. Использовать во время проведения таких манипуляций не разрешается плодородную почву, ведь в ней много органики. Со временем она начнёт разлагаться, что станет причиной усадки.

Заполнение цоколя

Когда вы решили, чем сделать обратную засыпку фундамента, необходимо ознакомиться с технологией. На этапе заполнения цоколя материал помещается внутрь пазух. Это верно, если вы не планируете устройство подвала. Когда конструкция не имеет погреба, следовать необходимо по данному алгоритму. Методика будет зависеть от размеров котлована. Если он достаточно большой, то нужно использовать специальную технику, а именно:

  • бульдозер;
  • экскаватор;
  • глайдер.

Обратная засыпка может осуществляться вручную, для этого необходимо заручиться помощью одного или двух людей. Работы осуществляются сразу по всей длине фундамента, в противном случае боковое давление на некоторых участках станет слишком сильным. Такое явление приводит к тому, что фундамент со временем деформируется.

Уплотнение грунта

Обратная засыпка коробчатого фундамента обязательно предусматривает уплотнение почвы. Осуществлять такие работы необходимо с помощью дополнительной техники, ведь если использовать ручной инструмент, то трамбовка получится слишком трудоемкой. Когда в работах планируется задействовать специальную технику, слои должны иметь определенную толщину. При использовании песка, этот параметр не должен превышать 70 см. Тогда как в случае с глиной толщина равна 50 см. Суглинки и супеси укладываются слоями до 60 см.

Если работы вы всё же планируете осуществлять вручную, то вышеупомянутый параметр должен составить 30 см или меньше. Конечное значение будет зависеть от типа грунта. Начинать работы необходимо от зоны, которая ближе к зданию. В процессе вы будете продвигаться к краю откосов. После трамбовки на грунте устанавливается отмостка, которая необходима для защиты фундамента и почвы от излишней влаги. Если вы решите, что отмостка вам не нужна, то должны быть готовы к тому, что талая вода и осадки размоют грунт. За этим последует деформация и разрушение основания, поэтому отмостку нужно даже в тех случаях, когда конструкция имеет водосток.

Внутренняя засыпка

Обратная засыпка внутри фундамента тоже предусматривает выбор технологии и материала. Они будут зависеть от нескольких факторов, среди них следует выделить:

  • тип эксплуатации здания;
  • конструкция перекрытия/пола;
  • высота цокольной части;
  • уровень грунтовых вод.

Что касается первого фактора, то если здание используется для постоянного проживания, а отопление там круглогодичное, то под подошвой почва не будет промерзать, поэтому отсыпку можно осуществить даже глиной, которая может вспучиваться в процессе промерзания. Важно учитывать еще и конструкцию перекрытия, а также пола. Если проект предусматривает перекрытие, устроенное по балкам, то засыпку лучше всего осуществить глиной. Обратная засыпка фундамента песком изнутри осуществляется при плавающих полах, устроенных по грунту. Песок необходим будет для выравнивания основания, а укладывается он 10-см слоем.

Возведение фундамента

Если вы хотите осуществить засыпку основания, то вам нужно будет ознакомиться с технологией проведения работ по строительству фундамента под дом своими руками. Начинать необходимо с определения состояния грунта и глубины залегания подземных вод. Для этого следует углубиться на 1 м и оценить состав почвы по наличию в яме воды. Если она есть, то глубина фундамента должна быть больше на 0,5 м. Если же воды нет, то глубина залегания основания может не превышать 0,5 м.

Выстраивая фундамент под дом своими руками, вы должны осуществить разметку территории и снять плодородный слой почвы. Для этого выкапываются траншеи по периметру будущего дома, а дно выравнивается песком. На следующем этапе можно осуществлять заливку. Для этого устанавливается опалубка из фанеры или досок. Заливку можно осуществить бетоном. Густота раствора прямо пропорциональна прочности будущей конструкции. Ширина фундамента должна быть больше толщины будущей стены на 20 см.

Методика проведения работ

Прежде чем начинать работы, необходимо изучить пошаговую инструкцию. Фундамент своими руками в таком случае вы сможете заложить без особых проблем. На следующем этапе, после застывания раствора, можно осуществить гидроизоляцию конструкции. Для этого на поверхность укладывается рубероид в два слоя, а подземную часть до момента засыпки можно промазать горячим битумом. Как только гидроизоляционный слой будет уложен, можно начинать укладывать блоки или кирпичи, а на противоположных стенах устраиваются отверстия для вентиляции, что позволит исключить сырость пространства под полом.

Заключение

Если вы решили возвести фундамент своими руками, пошаговая инструкция процесса станет в данном случае лучшим помощником. Ознакомившись с ней, вы сможете понять, что до момента засыпки боковых стенок основания дома необходимо осуществить множество работ. Среди них следует выделить разметку, выкапывание котлована, установку опалубки и заливку раствора.

В работах, где используется бетон, спешка ни к чему. Поэтому после того как котлован будет заполнен, его следует оставить до момента застывания раствора. Как только это произойдет, вы можете продолжать работы. Это может быть не только засыпка, но и предварительная гидроизоляция поверхности.

fb.ru

Чем осуществлять обратную засыпку пазух фундамента?

Вопрос наиболее актуальный для ленточных фундаментов, как монолитных, так и сборных. Обратную засыпку пазух фундаментов выполняют сразу после их возведения и прокладки подземных коммуникаций, а засыпку пазух стен подвала после обустройства перекрытия над ними. Обратная засыпка с внешней стороны фундамента выполняется всегда. Если с внутренней стороны предусмотрено подвальное помещение, то засыпки не будет.

Обратная засыпка сделана правильно, если учтены такие факторы:

  1. Уровень грунтовых вод относительно отметки подошвы фундамента.
  2. Состав грунта, изъятый из котлована.
  3. Наличие в доме подвала.
  4. Устройство вертикальной гидроизоляции фундамента.

Наиболее часто для засыпки используют три вида материалов:

  1. Ископаемый грунт, изъятый из котлована или траншеи в процессе строительства.
  2. Песок.
  3. Глина.

Грунт

Выполнять обратную засыпку грунтом можно в том случае, если  он непучинистый. Практика показывает, что морозное пучение грунта имеет огромную силу, что чревато деформацией, трещинами и разрушением конструкций здания. Грунт для обратной засыпки применяем без органических составляющих. В процессе их гниения и разложения образуются пустоты, что снижает плотность грунта. Засыпку выполняем послойно толщиной не более 30 см с тщательным уплотнением, тем самым добиваясь его плотности максимально близкой к материковому грунту.

Нельзя недооценивать важность уплотнения материала засыпки как минимум по двум причинам.

  1. Фундамент на грунт опирается не только подошвой, но и боковыми стенками посредством касательной силы трения. Причем в плотных грунтах эта составляющая может доходить до 30%. (Для наглядности действия касательной силы трения, вставьте нетяжелый столбик в яму, засыпьте грунтом, утрамбуйте и попробуйте вытянуть…).
  2. Плотный грунт менее подвержен водонасыщению, а отсутствие влаги не даст проявляться морозному пучению.

Материал засыпки после выполнения работ должен обладать свойствами, максимально приближенными к первоначальным свойствам грунта.  Поэтому использовать извлеченный ранее грунт для засыпки фундаментов экономически выгодно. Нет необходимости приобретать и завозить другой материал для засыпки.

Примечание: чернозем и растительные слои любого грунта в строительстве не используют из-за высокого содержания органики.

Песок

Использование песка (гравия, песчано-гравийной смеси) в качестве материала для обратной засыпки пазух фундамента целесообразно в пучинистых грунтах. Но следует учитывать, что песок имеет свои плюсы и минусы.

Достоинства:

  • не имеет пучения. Зимой он не будет создавать дополнительное давление на фундамент и отмостку;
  • обладает текучестью. При уплотнении зоны большего и меньшего уплотнения самостоятельно распределяются и уравниваются (релаксация). Боковая сила давления на стену фундамента становиться равномерной.
  • Отрицательные свойства песка:
  •  высокая водопроницаемость, в результате чего вода легко будет скапливаться в пазухе фундамента.

Обратная засыпка пазух фундамента песком в глинистых грунтах вызывает скопление воды в песке. Это вызвано низкой водопроницаемостью глины. При наличии подвала вода найдет изъяны в гидроизоляции и станет поступать в подвал. Решается проблема обустройством качественной поверхностной гидроизоляции. Это заливка глиняного замка поверх песчаной засыпки, сооружение отмостки с достаточной шириной, чтобы перекрыть пазуху, использование пленки с геотекстилем, а также обустройство дренажа.

Глина

По своим физическим свойствам имеет высокую плотность и в уплотненном состоянии мало насыщается водой, соответственно глина в чистом виде не является пучинистым грунтом. Состав глины для засыпки должен быть максимально однородным, без примесей других грунтов, которые могут служить очагами водонасыщения. Тогда глина позволит обеспечить гидрозащиту фундамента.

Важный итог: ни один из материалов в сухом состоянии не является пучинистым. Это свойство негативное проявляется после насыщения водой. Поэтому более актуальный вопрос при засыпке – как отвести воду от фундамента.

stroynedvizhka.ru

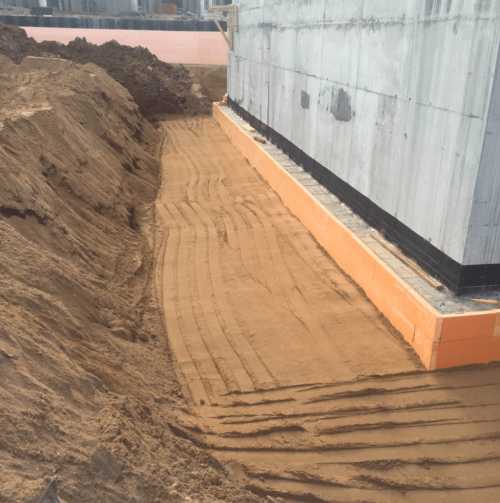

Песок под засыпку: ГОСТ и СНИП на обратную отсыпку песком

Большая часть используемого в строительстве песка имеет природное происхождение. Его добывают в открытых карьерах, в поймах рек и озер, на морских побережьях. Некоторое количество изготавливают искусственно размалыванием скальных и горных пород с последующим рассеиванием по фракциям.

Свойства

Применение песка в строительной сфере обусловлено его уникальными особенностями: высокой водопропускной способностью и отсутствием пучения при замерзании.

Первое свойство заставляет применять песок в различных дренажных системах, а также в качестве фильтрационного материала. Для дренажа его используют вместе со щебнем, геотекстилем и дренажными трубами, а в фильтрах плотная масса песка задерживает посторонние частицы, пропуская влагу.

Отсутствие пучения при охлаждении его до отрицательных температур делает материал незаменимым в земляных работах. Большие его объемы используют при:

  • строительстве фундаментов;
  • прокладке инженерных коммуникаций;
  • обратной засыпке песком пазух фундаментов;
  • отсыпке песком различных площадок, в том числе под плитный фундамент.

Отсыпка песком площадок, дна траншей и других сооружений должна проводиться в соответствии с нормами СНиП, которые требуют использования материала заданной крупности, строго определенной влажности, отсутствия органических включений. Выполнение этих требований направлено на правильное отведение грунтовых или ливневых вод, на блокирование нагрузок, вызываемых пучением грунтов, на отсутствие усадок из-за разложения органики.

Технологии засыпки

Предварительная отсыпка песка производится перед заливкой плитного фундамента, перед строительством основы автомобильного полотна. Обычно эти операции выполняют строительными машинами, которые не только наносят и разравнивают песок, но и тщательно утрамбовывают его с использованием многократной проливки водой.

Сыпучий материал часто применяют для обратной засыпки пазух фундаментов после начального схватывания бетона. СНиП на засыпку песка в этой операции диктует различные варианты исполнения в зависимости от состава грунтов и наличия водонасыщенных слоев: засыпку чистого песка, песка вперемешку с грунтом, песка со щебнем, песка с глиной и т. д.

Песок под засыпку должен быть нужной фракции и обладать фиксированной влажностью. Если она не соответствует заданной, значит его нужно подсушить либо увлажнить цементной водой. Количество песка для засыпки рассчитывают путем обмера объемов пазух, используют значение насыпной плотности покупаемого продукта.

Засыпка песком всегда должна сопровождаться трамбовкой. Чтобы она была эффективной, насыпной слой должен быть не более 30 см толщиной. После уплотнения одного слоя насыпают другой и повторяют операцию трамбовки.

Чтобы не было чрезмерного давления трамбуемого песка на боковую стенку не набравшего окончательной прочности фундамента, засыпку песка нужно проводить сразу с двух сторон.

Перед засыпкой песком ГОСТ требует выполнения гидроизоляции боковых стенок фундамента, а также устройства (в обоснованных случаях) дренажной системы вокруг всей линии фундамента. Она будет вместе с песчаной засыпкой отводить грунтовые или ливневые воды от тела фундамента, результатом чего будет сохранность гидроизоляции и несущей способности грунта под фундаментом в течение длительного времени.

Выходящая на поверхность земли площадь засыпки песком должна быть надежно перекрыта широкой отмосткой, не пропускающей воду.

Засыпка песком различных строительных сооружений является как обязательной, так и неотъемлемой частью комплекса работ по возведению объекта.

nerud-expert.ru

Обратная засыпка фундамента: можно использовать песок?

Сразу после того, как будет возведен фундамент, должна быть выполнена обратная засыпка пазух и пространства внутри котлована. При кажущейся простоте и незначительности эта работа имеет свои особенности и важные моменты.

Только при правильном выполнении этой процедуры можно рассчитывать, что плиты фундамента не будут отсыревать, смещаться под напором грунта, подниматься или проседать из-за грунтовых вод под ним.

На специализированных форумах не утихают баталии относительно того, каким материалом производится обратная засыпка ямы внутри периметра и пазух снаружи.

Однако мы не будем становиться на ту или иную сторону, а просто приведем сведения из давно разработанных, проверенных практикой норм и стандартов, используемых профессионалами.

Что лучше использовать для работы?

Обратная засыпка производится грунтом второй категории, который в народе именуется глиной. Категорически запрещается использовать для этой процедуры обычную почву, чернозем.

Также нельзя засыпать пазухи фундамента песком, щебнем или песчано-гравийной смесью.

Причина — способность этих материалов пропускать воду. Если вода попадет под фундамент, то это значительно снизит его устойчивость.

Песок и щебень допускается использовать в том случае, если на участке высокий уровень грунтовых вод и нужно организовать дренаж основания дома.

Также обратная засыпка песком допустима на песчаном грунте или любом другом типе почв, водопроницаемость которых не ниже, чем у песка.

Не будет большой бедой и если вы используете грунт, вынутый из котлована, для заполнения пространства внутри фундамента, поскольку тут нет особых требований по влажности и влагопроницаемости.

К материалу предъявляются особые требования:

  • он должен быть однородным, без включений известняка, песка, подзолистых фракций;
  • в нем не должны присутствовать камни, битый кирпич и прочие материалы, способные повредить гидроизоляцию фундамента;
  • нельзя допускать попадания в материал органических материалов, в том числе торфа, поскольку при разложении они в значительной степени меняют свой объем и структуру.

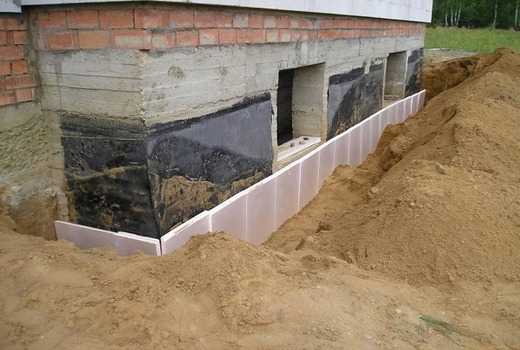

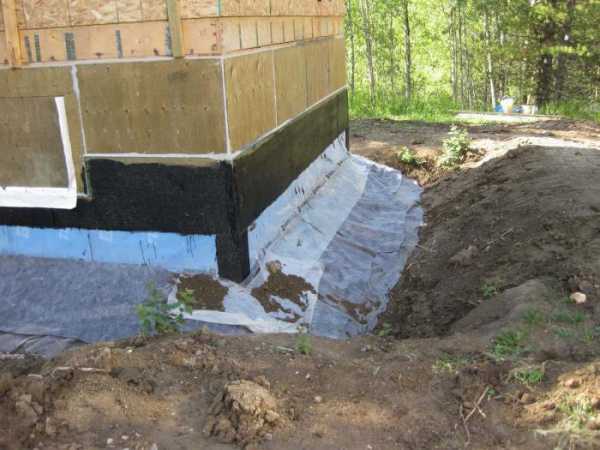

Глина является идеальным гидрозамком, который не позволит влаге с поверхности почвы проникать под фундамент. Также, если это чистая глина, то ее пучинистость совершенно незначительная.

Смотрите нашу видео-подборку по теме:

к оглавлению ↑

Как проводить работы?

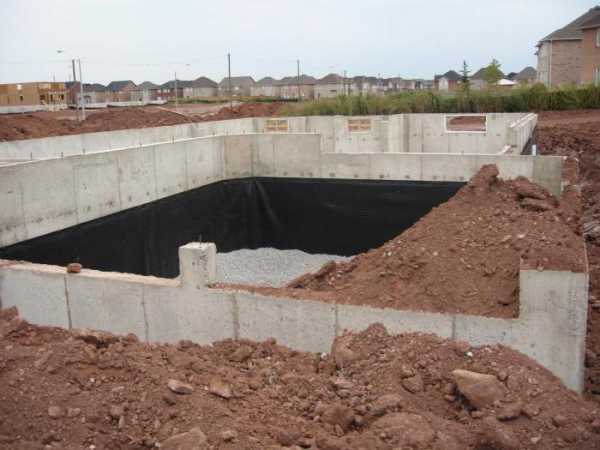

Обратная засыпка фундамента выполняется сразу после его гидроизоляции или, если создается цокольный этаж, после укладки плит перекрытия. Есть несколько важных правил, которые нужно брать во внимание при выполнении работ.

  • Если на участке грунтовые воды поднимаются выше уровня залегания фундамента, то необходимо организовать дренаж. Соответственно пазухи и пространство внутри котлована до уровня грунтовых вод заполняются водопроницаемым материалом — песком, щебнем.

    Естественно, в нем укладывается дренажная система. Выше уровня грунтовых вод заполнение производится глиной.

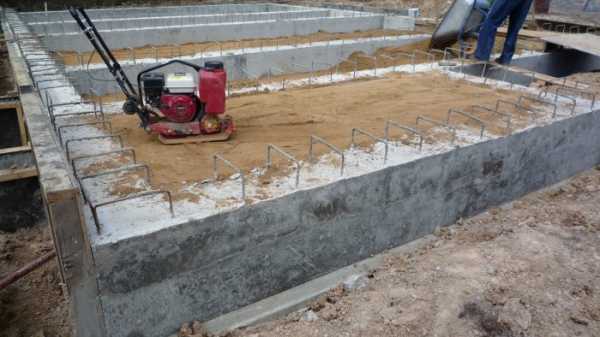

  • Обратная засыпка обязательно сопровождается трамбовкой материала.

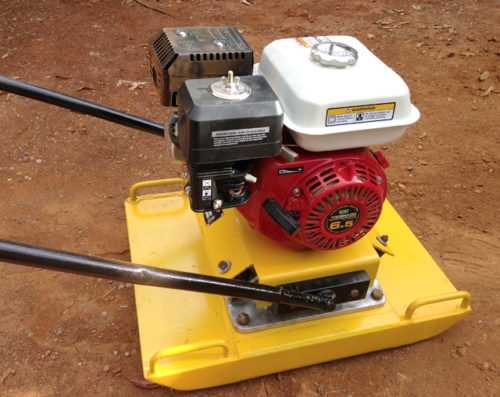

    Лучше всего для этого использовать механизированные приспособления — вибротрамбовки, виброплиты.

    Есть специальные насадки для отбойных молотков.

    В зависимости от типа материала и мощности агрегата трамбовка производится слоями через каждые 20-60 сантиметров.

  • Если размеры пазух не позволяют выполнить трамбовку, необходимо предварительно расширить их, вынув лишний грунт. Трамбовка внутри обычно с такими проблемами не сталкивается.
  • Нужно аккуратно выполнять трамбовку рядом с стенкой фундамента и над коммуникационными трубами — канализационной, дренажной, гильзой для электропроводки и пр.
  • Глина для обратной засыпки должна быть умеренно влажной. Сырая или сухая будет плохо трамбоваться.
  • После завершения засыпки периметр фундамента следует защитить отмосткой, она будет дополнительной преградой для поверхностных вод.

Правильная обратная засыпка особенно критичная для ленточного фундамента.

Этот тип особенно сильно подвержен боковым нагрузкам, у него самая большая площадь контакта с грунтом именно со сторон.

Наименее важна эта процедура для свайных и столбчатых конструкций.

к оглавлению ↑

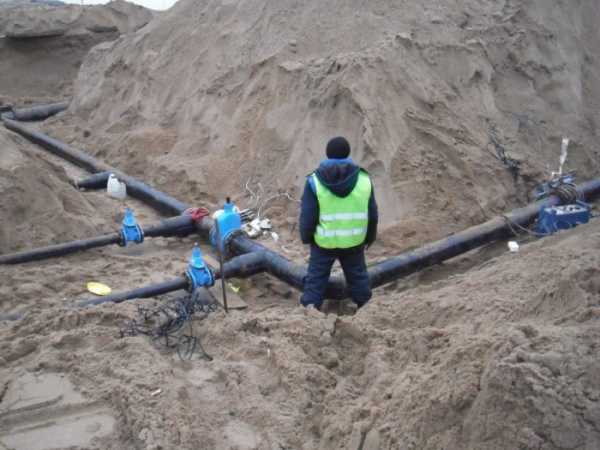

Траншеи инженерных коммуникаций

Часто вместе с пазухами и котлованом засыпаются и траншеи, в которых уложены инженерные коммуникации. Работы в данном случае производятся практически по такому же принципу, хотя требования к качеству засыпки, к типу материала тут ниже.

Зато больше внимания нужно уделить целостности труб или иных коммуникаций. Соответственно, они укладываются на специально подготовленную подушку, засыпаются вначале песчаным материалом, проливаются водой, а уже затем сверху можно засыпать простым грунтом с трамбовкой.

Важно. Трамбовка не должна повредить коммуникации, однако производиться основательно, чтобы в последствии почва не проседала.

Игнорирование просадки приводит к многим проблемам в последствии, когда участок начинает облагораживаться.

Буду засыпать:

Смотрите нашу видео-подборку по засыпке пазух и котлованов:
