Типовая технологическая карта на отделочные работы: Типовая технологическая карта на отделочные работы. Устройство однослойной штукатурки на основе сухих гипсовых смесей для жилых и общественных зданий

Содержание

Типовая технологическая карта на отделочные работы. Устройство однослойной штукатурки на основе сухих гипсовых смесей для жилых и общественных зданий

ТИПОВЫЕ ТЕХНОЛОГИЧЕСКИЕ КАРТЫ НА ПРОИЗВОДСТВО ОТДЕЛЬНЫХ ВИДОВ РАБОТ



ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА НА ОТДЕЛОЧНЫЕ РАБОТЫ

6315231016

72016



УСТРОЙСТВО ОДНОСЛОЙНОЙ ШТУКАТУРКИ

НА ОСНОВЕ СУХИХ ГИПСОВЫХ СМЕСЕЙ

ДЛЯ ЖИЛЫХ И ОБЩЕСТВЕННЫХ ЗДАНИЙ



МОСКВА-1990



РАЗРАБОТАНА

Центральным научно-исследовательским

 и проектно-экспериментальным институтом

 организации механизации и технической

 помощи строительству.

СОГЛАСОВАНО

Отделом механизации и технологии

строительства Госстроя СССР

Письмо от 11.07.89 № 13-423

Введена в действие 11 июля 1989 г



Зам.директора института, д.т.н.______                                               В.Д. ТОПЧИЙ

Нач. отдела экспериментального проектирования ________           Ю.А. ЯРЫШЕВ

Лаборатория отделочных работ

Ведущий научный сотрудник к.т.н __________.                                Г.А. ЗАХАРЧЕНКО



1.1. Типовая технологическая карта (ТТК) разработана на производство работ по оштукатуриванию внутренних поверхностей стен и перегородок из кирпича и бетона штукатурными растворами,  на основе гипсовых вяжущих со специальными добавками, улучшающими качества, растворов (адгезию к обрабатываемой поверхности, заглаживаемость, трещиностойкость и др.

). Такие штукатурные растворы изготовляются централизованно в виде сухих гипсовых штукатурных смесей (СГШС). Приготовление товарного раствора из СГШС и нанесение его на обрабатываемую поверхность – механизированное.

ТТК разработана на измеритель конечной продукции – 100 м2 поверхности стен и перегородок.

1.2. В состав работ, рассматриваемых картой, входят:

подготовка поверхностей стен и перегородок под оштукатуривание;

провешивание поверхностей, установка марок, устройство маяков;

механизированное приготовление раствора и нанесение его на обрабатываемую поверхность в один слой толщиной до 2 см;

разравнивание нанесенного штукатурного слоя правилом, и заглаживание поверхности металлическим полутерком; обработка откосов, лузг и усенков

Кроме того, рассматриваются работы по доставке СГШC на объект и внутри объектное транспортирование ее к штукатурной машине.

1. 3. Настоящая ТТК разрабатывается применительно к строительству пятиэтажного жилого здания с: эксплуатационной влажностью отделываемых помещений не более 90%.

1.4. При привязке ТТК к конкретному объекту и условиям строительства необходимо уточнить объемы работ и, с учетом этих объемов, калькуляцию затрат труда и количество средств механизации и инвентаря.

До начала производства отделочных работ следует:

закончить работы по монтажу строительных конструкций,

смонтировать и опрессовать санитарно-технические разводки;

смонтировать и опробовать скрытые электротехнические сети;

подготовить устройства для сушки помещения в целях создания нормального температурно-влажностного режима в период отделки и до сдачи здания в эксплуатацию;

подготовить помещения для складирования и эксплуатации материалов и оборудования;

подготовить помещения для бытового обслуживания рабочих;

установить грузовые подъемники;

очистить помещения от строительного мусора

В помещения, в которых будет эксплуатироваться оборудование, должна быть обеспечена подача воды и электроэнергии.

Подготовка поверхностей к оштукатуриванию (очистка от пыли, грязи, жировых пятен, наплывов бетона и раствора) должна осуществляться способами, принятыми при выполнении обычной штукатурки.

В зимнее время влажность подготовленной под отделку поверхности не должна превышать 8% при этом температура воздуха в помещении не должна быть менее плюс 8°С (на расстоянии 50 см от пола), относительная влажность воздуха допускается не более 70%.

В летнее время при температуре воздуха более 23°С обрабатываемые, поверхности необходимо смачивать водой.

При оштукатуривании бетонных гипсолитовых и других глянцевых поверхностей, последние необходимо предварительно загрунтовать 7%-ным раствором дисперсии ПВА.

СГШС, представляющая собой смесь гипсового вяжущего, добавок и наполнителей, изготовляется в заводских условиях. Готовая СГШС может упаковываться в многослойные гидрофобизированные бумажные мешки массой по 25-30 кг с последующей укладкой мешков на поддоны по 25-30 шт. или засыпаться в инвентарные емкости большого объема: контейнеры – до 3м

3, сухосмесевозы – до 12м3, передвижные склады сыпучих веществ-до – 15 м3. Каждая партия СГШС, поставляемая на строительную площадку должна сопровождаться паспортом, с указанием завода-изготовителя и основных технических характеристик штукатурного раствора из этой смеси.

В зависимости от расхода СГШС в данной ТТК рассматриваются варианты транспортирования смеси:

в бумажных мешках – при расходе СГШС – 1 т/смену;

в инвентарных емкостях - при расходе СГШС 6 т/смену.

Транспортирование к рабочему месту СГШС в бумажных мешках показано на рис.I.

Заводы отпускают сухие смеси в бумажных мешках массой по 25-30 кг. Мешки укладываются на инвентарные деревянные поддоны слоями. В каждом слое – 5 мешков, на поддоне – 6 слоев.

Поддоны с мешками СГШС перевозятся на строительный объект на бортовом автомобиле.

На строительном объекте поддоны с мешками СГШС сгружаются с автомобиля автопогрузчиком и устанавливаются около мачтового грузового подъемника ТП-9.

Подъемник ТП-9 стационарный; предназначен для подъема строительных материалов и изделий при строительстве зданий высотой до пяти этажей. Конструкция этого подъемника предусматривает возможность перемещать платформу с грузом в оконные или дверные проемы на нужном этаже. Техническая характеристика подъемника ТП-9:

Грузоподъемность, кг                                         500

Высота подъемника, м                                       17

Перемещение груза по горизонтали, м             1,3

Скорость подъема, м/с                                       0,367′

Мощность электродвигателя, кВт                     3,7

Размеры платформы, м                                      l,5 x 0,9

Масса, т                                                               1,7

Мешки СГШС укладываются на платформу подъемника, поднимаются на нужный этаж и вручную перегружаются в помещения, служащие временными складами.

С целью экономии затрат труда на перебазировку оборудования и материалов в пятиэтажных зданиях временные склады СГШС устраивают в помещениях третьего этажа каждого из подъездов.

В этих же помещениях устанавливают и штукатурную машину. В процессе работы оператор штукатурной машины по мере расходования материала подносит к машине мешки с СГШС, укладывает мешок на защитную решетку бункера-дозатора, при этом мешок разрывается о зубчатые выступы и содержимое мешка высыпается в бункер-дозатор.

Транспортирование к рабочему месту СГШС в инвентарных емкостях показано на рис.2.

По заявке потребителя завод может затаривать СГШС в инвентарные емкости – такие, как автосмесевоз ТЦ-14 или передвижной склад цемента СБ-74.

Автосмесевоз ТЦ-14 представляет собой раму автомобильного прицепа, на которой установлены два контейнера для сухой смеси, а также компрессорное оборудование.

Техническая характеристика автосмесевоза ТЦ-14

Грузоподъемность, т                                                                  20

Объем, м3                                                                                    2 x 6

Производительность по разгрузке, т/мин                                0,5

Компрессор, работающий от бортовой

сети автомобиля производительностью, м3/мин                    7,5

Дальность подачи, м

по вертикали                                                                       20

по горизонтали                                                                    50

Передвижной склад цемента СБ-74 представляет собой цистерну, наклоненную к горизонту, опирающуюся на подкатную тележку и на ось полуприцепа типа МАЗ-5245. Цистерна оборудована аэрожелобами, загрузочными и разгрузочными устройствами, средствами управления и контроля. Склад СБ-74 укомплектован компрессорным агрегатом, установленным на одноосном автомобильном прицепе.

Техническая характеристика склада СБ-74:

Вместимость, т                            25

Дальность подачи, м:

по вертикали                               15

по горизонтали                            25

Передвижные инвентарные емкости завозятся на строительный объект. Склад СБ-74 устанавливается непосредственно на территории. Из автосмесевоза сухая смесь перегружается в приобъектный бункер ВНИИСДМ.

Техническая характеристика бункера приобъектного ВНИИСДМ

Вместимость, м3                                                             6

Производительность по разгрузке, т/ч                         8

Мощность привода разгрузочного шнека, кВт 3

Угол наклона разгрузочного шнека                              45о

Высота загрузки, мм                                                       1130

Высота разгрузки, мм                                                     1800.

Для обеспечения беспрерывной работы штукатурной машины на объекте целесообразно иметь два бункера ВНИИСДМ. К выпускной горловине склада цемента или приобъектного бункера подключается приемный узел пневморазгрузчика CО-I90. Пневморазгрузчик состоит из приемного и загрузочного узла, соединенных материальным шлангом. В состав приемного узла входят бункер для приема сухой смеси и компрессор. Загрузочный узел представляет собой крышку, одеваемую на бункер-дозатор штукатурной машины CО-I87, на которой установлен фильтр воздуха, проходящего через пневмозагрузчик. Устройство оснащено системой автоматического регулирования уровня сухой смеси в бункере-дозаторе штукатурной машины.

Техническая характеристика пневморазгрузчика сухой смеси CО-190.

Производительность, м3/ч                                             2,1

Мощность электродвигателя, кВт                                 8,1

Дальность подачи, м:,

по вертикали                                                                   50

по горизонтали                                                               80

Масса, кг                                                                          450

Основным оборудованием для приготовления товарного раствора из СГШС и нанесения его на обрабатываемую поверхность является машина CО-187, укомплектованная компрессором CО-161.

Устройство машины CО-187

Машина состоит из приемного бункера-дозатора сухой смеси, дозатора воды, затворяющего устройства, винтового насоса, компрессора CО-161, электрооборудования, пусковой и защитной аппаратуры. Перечисленные узлы смонтированы на раме с колесами. Машина комплектуется материальными, водяными и воздушными рукавами и пневматической форсункой.

Принцип работы машины CО-187.

СГШС загружается в бункер-дозатор откуда подается в затворяющее устройство. Туда же через соответствующий дозатор подается вода. В затворяющем устройстве компоненты раствора перемешиваются и поступают к винтовому насосу и далее в материальный рукав. По материальному рукаву раствор поступает к пневматической форсунке, к которой также подведен воздушный шланг от компрессора. Раствор из сопла форсунки набрызгивается на обрабатываемую поверхность.

Техническая характеристика машины CО-187

Производительность, м3/ч                                                         1,5-2,0

Установленная мощность, кВт                                                 4,75

Высота загрузки, мм                                                                   930

Объем бункера, л                                                                        160

Рабочее давление, МПа                                                             2,0

Дальность подачи раствора, м

по горизонтали                                                                           45

по вертикали                                                                              30

Габаритные размеры, мм:

длина                                                                                           1110

ширина                                                                                        650

высота                                                                                         1470

Масса, кг,                                                                                    196

Объемная масса используемой сухой смеси, кг/м3                 220-1800

Подвижность раствора, см, по стандартному конусу             8-14

Производительность машины при толщине намета в 2 см обеспечивает 75-100 м2/ч оштукатуренной поверхности.

Техническая характеристика компрессора СО-161

Производительность, м3/ч                      15

Мощность, кВт                                        1,1

Масса, кг,                                                 25

В случае отсутствия компрессора CО-I6I возможно использование компрессора СО-7А или СО-7Б, производительность которого такова, что один компрессор может обеспечить воздухом нормальную работу трех, машин C0-I87.

Штукатурная машина СО-187 располагается в одном из помещений третьего этажа пятиэтажного здания. Это помещение должно быть обеспечено временным водопроводом с давлением не менее 0,2 МПа и подводкой электроэнергии 380/220В, 50 Гц, 6 кВт.

С целью экономии затрат труда на подноску СГСШ при использовании варианта с ручной загрузкой, штукатурную машину целесообразно держать в помещении, приспособленном под временный склад СГШС.

До начала работы оператор производит внешний осмотр машины; проверяет наличие масла в редукторах, исправность, электропроводки, наличие ограждений; соединяет материальный и воздушный рукава с пневматической форсункой, компрессором и растворонасосом; подсоединяет воду посредством шланга диаметром не менее 15 мм; следит за тем, чтобы давление в водопроводе было не менее 0,2МПа; подключает компрессор; подключает машину к силовой сети; проверяет работу машины при прокачивании воды.

Бункер-дозатор штукатурной машины загружается сухой смесью, включается машина и устанавливается необходимый расход воды. По мере расходования СГШС ее запас в бункере пополняется. Растворная смесь наносится на обрабатываемую поверхность с помощью пневматической форсунки. Раствор наносят сверху вниз. Форсунку держат под углом 60-90° к обрабатываемой поверхности на расстоянии 30-50 см от нее. Толщина штукатурного намета должна составлять 2 см.

Нанесенный слой штукатурного раствора разравнивается металлическими полутерками, правилами или шпателями конструкции ЦНИИОМТП. Разравнивание штукатурного намета должно производиться своевременно, т.к. хотя время начала схватывания гипсового раствора и составляет 20-30мин, в этих пределах усилие, которое необходимо приложить для разравнивания раствора, изменяется с 14 до 51 г/см.

Для получения геометрически ровной поверхности нанесение и разравнивание, штукатурного намета выполняется по маякам.

Заглаживание обработанной поверхности выполняют с помощью войлочных или поролоновых терок, смачиваемых водой.

Перемещение машины в пределах одного этажа осуществляется одним рабочим. Перемещение машины с этажа на этаж осуществляется с помощью грузового подъемника или вручную, при этом приемный бункер-дозатор должен быть освобожден от сухой смеси, а машина разобрана на узлы (отсоединяются рукава, компрессор, смеситель-насос). В разобранном состоянии межэтажная транспортировка может быть осуществлена силами двух человек.

Перед тем как остановить машину более чем на 5 мин, материальный шланг тщательно промывают с использованием поролонового шарика.



Механизированное выполнение штукатурных работ растворами из СГШС производится звеном рабочих, состав которого зависит от способа затаривания сухой смеси и загрузки ее в штукатурную машину.

В случае ручной загрузки штукатурной машины сухой смесью, затаренной в бумажные мешки, звено рабочих состоит из 3-х человек:

штукатур 4 разр. – (Ш1)

штукатур 3 разр.- (Ш2)

штукатур 2 разр.- (Ш3).

Штукатур Ш2 готовит штукатурную машину к работе, загружает машину сухой смесью, следит за работой машины, обслуживает ее. В остальное время штукатур Ш2 участвует в выполнении операций по разравниванию и заглаживанию штукатурного намета.

Штукатур Ш1 готовит поверхности для обработки, наносит раствор на обрабатываемую поверхность, следит за исправностью шлангов и форсунки. Оставшееся время штукатур Ш1 использует на заглаживание и затирку обработанной поверхности.

Штукатур Ш3 готовит поверхность для обработки, заглаживает и разравнивает нанесенный намет, производит выделку откосов, лузг и усенков.

В случае механизированной загрузки машины сухой смесью, затаренной в инвентарные емкости, в звено рабочих дополнительно подключаются три штукатура:

штукатур 4 разр.4)

штукатуры 3 разр.(Ш5 и Ш6).

Эти рабочие занимаются разравниванием и заглаживанием штукатурного намета, выделкой лузг, усенков. и откосов. Соответственно время, затрачиваемое на выполнение этих операций штукатурами Ш1 и Ш2,уменьшается.

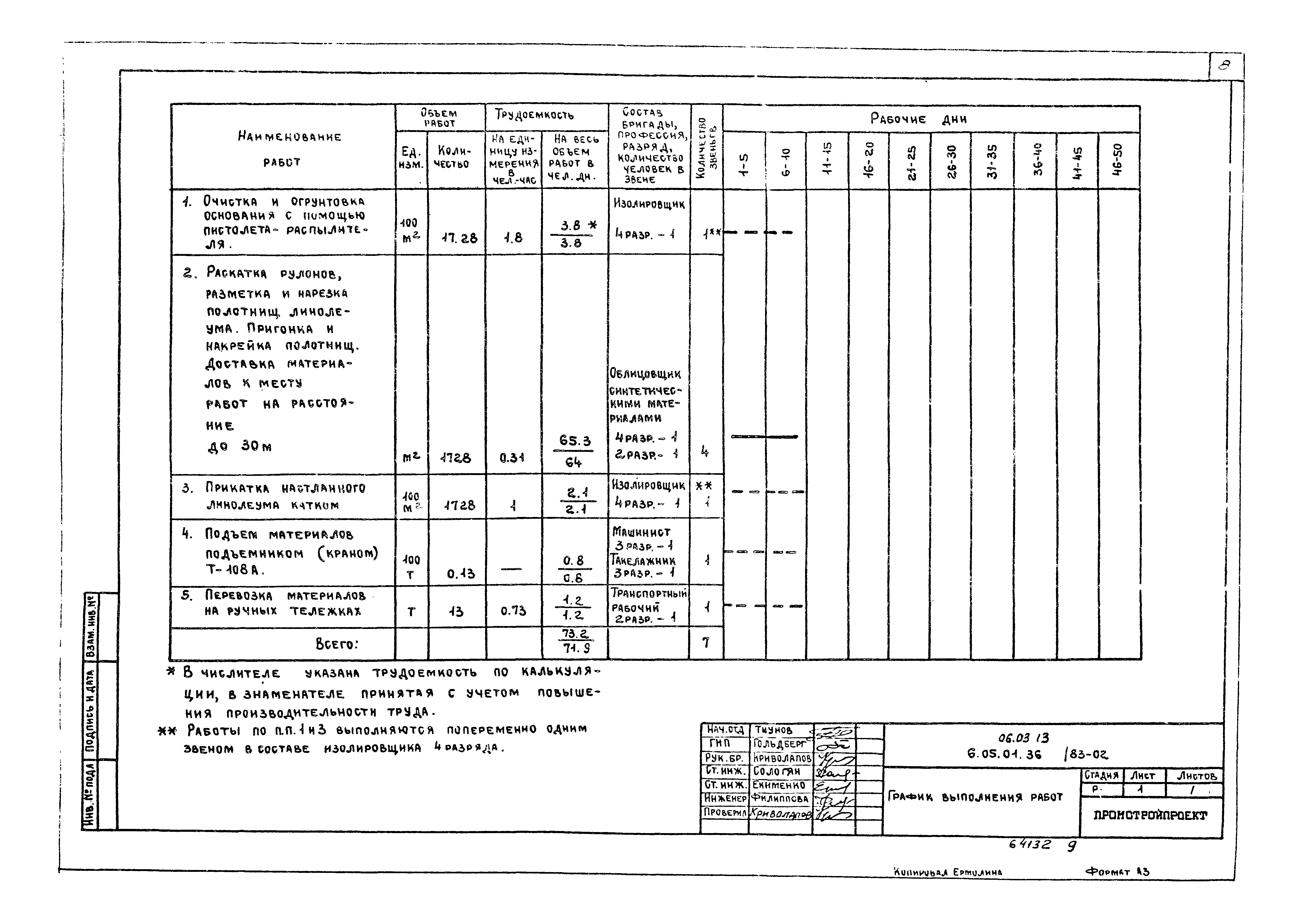

Схема организации рабочих мест штукатурного звена при производстве работ по механизированному оштукатуриванию стен растворами из СГШС с применением механизированной загрузки штукатурной машины приведена на рис.3.

При производстве работ в помещениях большой площади (общественные здания) возможно использование бригад с численностью в 11-12 человек.

Контроль качества штукатурных работ с использованием растворов из СГШС складывается из контроля качества штукатурного раствора, пооперационного контроля качества работ и контроля качества обрабатываемых поверхностей.

Технические критерии и средства контроля операций и процессов приводятся в табл. 1.

Таблица I

Наименование процессов и показателей, подлежащих контролю

Предмет контроля

Инструмент и способ контроля

Время контроля

Ответственный контролер

Технические критерии оценки качества

Качество штукатурного раствора из СГШС

Крупность частиц вяжущего и наполнителей

Сито, экипированное сет кой с размером ячеек 1,5 х 1,5 мм

3-4 -раза в смену

Мастер

Проба раствора должна полностью проходить через сито

Подвижность штукатурного раствора

. Стандартный конус

То же

То же

Осадка конуса должна составлять 8-12 см

Расслаиваемость раствора

Лабораторный контроль

То же

Лаборант

Не более 15%

Водоудерживающая способность

Лабораторный контроль

3-4 раза в смену

Лаборант

Не менее 90%

Выполнение отдельных технологических операций

Подготовка поверхностей под оштукатуривание

Визуально

После окончания подготовительных работ

Мастер

Обрабатываемые поверхности должны быть очищены от пыли, грязи, жировых пятен, наплывы должны быть срублены, крупные углубления заделаны, поверхности загрунтованы или смочены водой

Нанесение штукатурного намета

Рейка, отвес, уровень

После нанесения раствора выборочно

Мастер

Раствор должен наноситься равномерно толщиной 2см

Сушка обработанных поверхностей

Термометр, влагомер

После окончания работ. Не реже одного раза в сутки

То же

Температура воздуха на расстоянии 0,5 м от пола не менее 8оС, относительная влажность воздуха не более 70%

Приемо-сдаточные работы

Прочность сцепления штукатурного покрытия с основанием

Лабораторный контроль

После окончания работ

Лаборант

Не менее 0,1МПа. Производится не менее 5 измерений на 50-70 м2 поверхности



Отклонение оштукатуренной поверхности от вертикали или от горизонтали

Контрольная рейка двухметровая, отвес, уровень. Не менее 5 измерений на 50-70 м2 покрытия

То же

Заказчик

При простой штукатурке, и оклейке обоями не более 3 мм на 1 м, при улучшенной штукатурке не более 2 мм на I м

Отклонения оконных и дверных откосов, лузг, усенков и т. п. от вертикали и горизонтали.

Контрольная двухметровая рейка, отвес, уровень. Не менее 5 измерений на 50-70 м2 покрытия

После окончания работ

Заказчик

При простой штукатурке и оклейке обоями не более 4м на 1м, при улучшенной штукатурке не более 2мм на 1м

Неровности гладких поверхностей

Контрольная рейка, линейка. Не менее 5 измерений на 50-70 м2 покрытия

То же

То же

При простой штукатурке и  оклейке обоями не более 3 неровностей высотой (глубиной) до 5мм на 4 м2 поверхности, при улучшенной штукатурке не более 2 неровностей высотой (глубиной) до 3мм на 4 м2 поверхности . Для измерений выбирают участки, наихудшие по внешнему виду

Ширина откосов

Рулетка

То же

То же

Отклонение от проектной величины не должно  превышать: для простой штукатурки и оклейке обоями – 5 мм, для улучшенной штукатурке – 3 мм



Технологическая карта устройства пола керамической плиткой

6.01.01.30 Типовая технологическая карта на отделочные работы. Устройство покрытий полов из синтетических материалов


Типовые технологические карты на производство отдельных видов работ

РАЗДЕЛ 06

ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА

НА ОТДЕЛОЧНЫЕ РАБОТЫ

6. 01.01.30

УСТРОЙСТВО ПОКРЫТИЙ ПОЛОВ ИЗ СИНТЕТИЧЕСКИХ МАТЕРИАЛОВ

МОСКВА — 1989

1 . ОБЛАСТЬ ПРИМЕНЕНИЯ


Типовая технологическая карта разработана на 1000 м2 покрытия полов из синтетических материалов. Карта рекомендуется для применения при устройстве покрытий полов из поливинилхлоридных плиток размерами 300 ´ 300 ´ 3 мм на каучуковой мастике.

Полы из поливинилхлоридной плитки устраиваются в административно-бытовых помещениях и в производственных помещениях, при отсутствии воздействия на полы агрессивных жидкостей, а также в кухнях и коридорах жилых зданий.

Плитки наклеивают по сборной стяжке из древесно-волокнистых плит, гладким железобетонным панелям перекрытий или тщательно выровненным цементно-песчаным стяжкам прочностью не менее 10 МПа. При устройстве полов из синтетических плиток температура воздуха в помещении должна быть не ниже 15 °С, а влажность — 60 %. Влажность бетона и раствора стяжки не должна превышать 5 %, а древесно-волокнистых плит — 12 %.

При привязке типовой технологической карты к конкретному объекту и условиям строительства принятый в карте порядок выполнения работ по устройству покрытий полов из поливинилхлоридных плиток, размещение машин и оборудования, объемы работ, калькуляцию затрат труда, график выполнения работ, средства механизации уточняют в соответствии с проектными решениями.

2 . ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ


Работы по устройству покрытий полов из синтетических плиток на каучуковой мастике ведутся после полного окончания всех общестроительных, монтажных и отделочных работ.

Работы производятся в следующей очередности:

а) очистка поверхности основания от мусора и пыли;

б) огрунтовка основания;

в) нанесение каучуковой мастики и выдерживание ее;

г) укладка синтетической плитки;

д) установка плинтусов.

Очистка поверхности основания от загрязнения выполняется при помощи машины КУ-403А. Поверхность нижележащего слоя должна быть ровной и горизонтальной.

Очищенную поверхность огрунтовывают с помощью окрасочного агрегата СО-74А. Грунтовку приготовляют на месте производства работ на основе поливинилацетатной дисперсии. Огрунтовка поверхности производится с опережением настилки полов на 4 часа небольшими площадями.

Доставка поливинилацетатной дисперсии и мастики на объект в зону действия крана предусматривается на автомашинах во флягах с центральной установки или склада.

Далее фляги краном Т-108А поднимают на приемную площадку, укладывают на ручную тележку и транспортируют в зону работ. Подача плиток на объект со склада осуществляется автотранспортом. Далее пачки с плиткой грузят на поддон, который краном Т-108А поднимается на приемную площадку, где пачки с плиткой перегружают на ручную тележку и транспортируют в зону работ.

Устройство пола из поливинилхлоридных плиток выполняется бригадой из 4 звеньев (в том числе 2 звена на подготовке основания и транспортных работах).

Площадь пола разбивается на 4 захватки, работы на которых производятся последовательно, с учетом обеспечения сохранности свежеуложенного покрытия во время производства плиточных работ, а также предохранения от загрязнения предварительно огрунтованной поверхности основания.

Каждая захватка делится на 2 делянки — по числу звеньев, занятых на укладке плитки.

Спустя 3 — 4 часа после огрунтовки основания приступают к разбивке осей и разметке рисунка пола. Если помещения соединены между собой, то разбивочные оси прокладывают через все помещения по середине дверных проемов смежных помещений. В этом случае ряд плиток, уложенных в одном помещении, будет продолжаться в соседнем. В других помещениях через их центр прокладывают взаимно перпендикулярные оси. Затем производят пробную раскладку плиток насухо. Если целое число плиток не укладывается точно по длине и ширине помещения, разбивочные оси смещают таким образом, чтобы плитки можно было подрезать только у одной или двух взаимноперпендикулярных стен.

Приклейку плиток начинают от пересечения разбивочных осей. В больших помещениях плитки укладывают в четырех или двух направлениях от разбивочной оси. Не вмещающуюся целиком впритык к стене плитку кладут на последнюю приклеенную плитку, точно совмещая их кромки, а поверх нее кладут еще одну плитку, упирая ее торцом в стену. Затем, используя кромку верхней плитки в качестве линейки, острой чертилкой проводят линию на средней плитке и по этой линии разрезают ее. Отмеренную таким образом часть плитки укладывают в последний пристенный ряд. Обрезают плитки специальным резаком гильотинного типа.

В первую очередь укладку плиток производит звено № 2; этому звену маячным рядом служит уложенная плитка на соседней захватке. С некоторым отставанием от звена № 2 приступает к работе на своей делянке звено № 1, маячным рядом которому служит плитка, уложенная на соседней делянке звеном № 2.

Основными условиями качественной настилки плиток являются: равномерное нанесение мастики; соблюдение времени, необходимого для подсыхания мастики. Слой мастики должен быть не толще 0,5 мм. Более толстый слой вызывает внутренние напряжения, медленно твердеет, мастика выдавливается через швы на поверхность плиток, а слишком тонкий слой слабо прихватывает плитку. Толщина слоя мастики зависит также от того, насколько ровным выполнено основание.

Как правило, плитки настилают по способу «на себя», т.е. начиная от фризового ряда или конца соседней захватки, не наступая при этом на свежеуложенные плитки.

Перед укладкой поливинилхлоридную плитку подогревают на электропечах (только в зимнее время) до 40 — 50 °С.

При укладке плитку приставляют кромкой к натянутому шнуру или впритык к кромке ранее уложенной плитки. Плитку укладывают вплотную без зазора между собой. Затем плитку прижимают и пристукивают легкими ударами молотка (ударная часть молотка изготовляется из резины).

По окончании настилки полов производится устройство плинтусов. По свежеуложенному полу можно начинать ходить только тогда, когда мастика совсем высохла, т. е. примерно через 48 часов после настилки пола. Все перечисленные работы производятся в помещениях с температурой не ниже +15 °С.

3 . ТРЕБОВАНИЯ К КАЧЕСТВУ И ПРИЁМКЕ РАБОТ


Технические критерии и средства контроля операций и процессов приводятся в табл. 1.

Приёмочный контроль осуществляют согласно СНиП 3.04.01-87 «Изоляционные и отделочные покрытия».

Таблица 1

СХЕМА ОРГАНИЗАЦИИ РАБОТ НА ЭТАЖЕ

Рис. 1

1 — направление подачи материалов; 2 — площадка для приема материалов; 3 — место разгрузки материалов; 4 — ручная тележка; 5 — кран Т-108А

СХЕМА ОРГАНИЗАЦИИ РАБОТ НА ЗАХВАТКЕ

Рис. 2

1 — фризовый ряд; 2 — номера звеньев; 3 — направление работ на делянке; 4 — фляги с мастикой; 5 — места разгрузки поливинилхлоридной плитки

4 . КАЛЬКУЛЯЦИЯ ЗАТРАТ ТРУДА, МАШИННОГО ВРЕМЕНИ, ЗАРАБОТНОЙ ПЛАТЫ НА 1000 м

2 ПОЛА

Таблица 2

5 .

ГРАФИК ПРОИЗВОДСТВА РАБОТ НА 1000 м2 ПОЛА

Таблица 3

6 . МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ


Потребность в инструменте, инвентаре и приспособлениях приведена в табл. 4.

Таблица 4

Потребность в материалах и полуфабрикатах для выполнения работ по устройству покрытий полов из поливинилхлоридной плитки приводится в табл. 5.

Таблица 5

7 . ТЕХНИКА БЕЗОПАСНОСТИ


Работы по устройству покрытий полов из синтетических материалов выполняют в соответствии с требованиями СНиП III-4-80 «Техника безопасности в строительстве». Необходимо пользоваться инструкциями по эксплуатации применяемых машин. Все машины должны быть в исправном состоянии.

Работы по устройству полов должны выполняться с применением технологической оснастки, средств коллективной защиты и строительного ручного инструмента, определяемых составом соответствующих нормокомплектов.

Материалы, инструмент и приспособления не следует складировать на наклонной поверхности.

При перемещении грузов в ручных тележках масса его не должна превышать 160 кг. Катальные ходы следует систематически очищать от грязи.

При использовании мастик, в составе которых имеется растворитель, необходимо применять только такие инструменты, которые изготовлены из материалов, не дающих искр. Промывать инструменты и оборудование следует на открытой площадке или в помещении, оборудованном вентиляцией. Доставлять мастики к рабочему месту нужно в готовом к употреблению виде, в количестве, не превышающем сменного расхода.

8 . ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ НА 1000 м

2 ПОЛА

Нормативные затраты труда рабочих, чел.-ч                          — 434,7

Нормативные затраты машинного времени, маш.-ч              — 0,667

Заработная плата рабочих, р.-к.                                                — 319-13

Заработная плата механизаторов, р.-к.                                    — 0-53

Продолжительность выполнения работ, смена                      — 11,6

Выработка на одного рабочего в смену, м2                             — 2,3

9 .

ФАСЕТНЫЙ КЛАССИФИКАТОР ФАКТОРОВ

ФАСЕТ 01

Размер плиток

ФАСЕТ 02

Высота подъема материалов

ФАСЕТ 03

Стоимость 1 маш.-ч работы окрасочных механизмов

ФАСЕТ 04

Материал для приклеивания плиток, кг на 1000 м2 пола

Примечание . Рамкой обведены в таблицах значения факторов, на которые рассчитаны показатели в данной технологической карте.

СОДЕРЖАНИЕ

Еще документы скачать бесплатно


Типовая технологическая карта на устройство полов из мозаичной уширенной паркетной доски


ОРДЕНА ЛЕНИНА ГЛАВМОССТРОЙ ПРИ МОСГОРИСПОЛКОМЕ МОСОРГСТРОЙ

ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА НА УСТРОЙСТВО ПОЛОВ ИЗ МОЗАИЧНОЙ УШИРЕННОЙ ПАРКЕТНОЙ ДОСКИ

МОСКВА — 1980

Типовая технологическая карта разработана отделом проектирования и технологии отделочных работ треста Мосоргстрой (М. С. Стесин, А.Н. Стригина) и согласована в Управлении отделочных работ с В.И. Малиным.

Отзывы и замечания по типовой технологической карте направлять по адресу: Москва, 118095, Б. Полянка, 51а, трест Мосоргстрой Главмосстроя.

1. ОБЛАСТЬ ПРИМЕНЕНИЯ


Технологическая карта разработана на устройство полов из уширенных мозаичных паркетных досок в жилых и общественных зданиях.

Мозаичные паркетные доски настилают по беспустотным панелям перекрытий по сплошному подстилающему слою из двух слоев древесноволокнистых плит.

Применение методов производства и приемов труда, рекомендуемых в настоящей карте, позволит повысить качество и производительность труда, улучшить культуру производства при устройстве паркетных полов.

2. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ


Выработка на 1 чел.-день, м2                                 — 27,5

Затраты труда на 1 м2, чел.-час.                             — 0,29

3.

ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОЦЕССА

3.1. До начала работ по устройству полов из мозаичных паркетных досок должны быть выполнены:

— все общестроительные, санитарно-технические и электромонтажные работы за исключением установки санитарно-технических приборов и электротехнической арматуры;

— заделка мест примыканий между панелями стен и перегородок;

— штукатурные работы и все операции по окраске водными и масляными составами, исключая последнюю масляную окраску столярных изделий и панелей стен в кухнях;

— настилка полов из керамической плитки в санузлах и на лестничных площадках;

— оклейка стен обоями.

3.2. При настилке полов из мозаичных паркетных досок температура воздуха у наружных стен помещений на высоте 0,5 м от пола должна быть не ниже +8 ° С, а относительная влажность в помещениях — не выше 60 %.

3.3. Работы по настилке пола выполняются бригадой рабочих из 10 человек.

3.4. При производстве работ последовательно выполняются следующие технологические процессы:

— очистка основания;

— вынесение отметок чистого пола;

— укладка древесноволокнистых плит;

— нарезка паркетных досок;

— нанесение дисперсии ПВА;

— укладка паркетных досок;

— уборка помещения.

3.5. Мозаичные паркетные доски доставляются на объект упакованными в пачки по 8 штук попарно лицевой поверхностью друг к другу, увязанными шпагатом. Во время транспортировки доски должны быть защищены от атмосферных воздействий.

3.6. Разгружаемые доски должны сразу доставляться к рабочему месту. Допускается хранение досок в помещениях, в которых соблюдается температурно-влажностный режим в соответствии с п. 3.2 настоящей карты. Паркетные доски укладывают в штабеля высотой до 1,5 м.

3.7. Отметки чистого пола определяются в соответствии с проектом от репера, вынесенного геодезистом.

3.8. Древесноволокнистые плиты укладывают насухо по очищенному основанию. Первый слой укладывают из биостойких древесноволокнистых плит вразбежку, плотно стыкуя их друг с другом, со стенами и перегородками, не допуская незаполненных мест. Второй слой из твердых биостойких древесноволокнистых плит настилают, перекрывая швы плит нижнего слоя.

ПРИМЕЧАНИЕ. В соответствии с решениями МНИИТЭП может быть применена и другая конструкция основания под чистые покрытия пола. В этом случае устройство основания принимать по другим нормам, а укладку паркетной доски принимать по нормам, приведенным в карте (рис. 1, 2).

3.9. По подготовленному основанию приступают к укладке паркетной доски. Первую паркетную доску укладывают насухо гребнем к стене по шнуру на расстоянии 10 — 15 мм от нее. В торец к первой доске укладывают вторую доску, предварительно промазав торец дисперсией ПВА вдоль всей стены (рис. 3).

3.10. В зазор между досками и стенами или перегородками устанавливают деревянные клинья на расстоянии 500 — 600 мм друг от друга (рис. 4).

3.11. Укладку второго и последующих рядов производят с плотной подгонкой друг к другу, следя за тем, чтобы гребень последующей доски полностью зашел в паз предыдущей. Перед укладкой на продольный гребень точечно через 400 — 800 мм наносят дисперсию ПВА. Излишки клея, выступившего на лицевую поверхность, немедленно удаляют влажным тампоном.

3.12. Доски сплачивают при помощи молотка через деревянную прокладку во избежание смятия кромки доски (рис. 5).

КОНСТРУКЦИИ ПОЛОВ

разработаны МНИИТЭПом

Тип МП 08-И

Рис. 1

Тип МП-09-И

Тип МП 010-И

Рис. 1

Тип БП 0010-И

Тип БП 03-И

Рис. 2

Рис. 3

Рис. 4

Рис. 5

3.13. Стыковку торцов паркетных досок допускается производить только соединением гребня в паз.

3.14. Последний ряд досок должен быть подогнан по размерам и надежно поджат к предыдущему с использованием клиньев. Клинья располагают в той части досок, где лицевое покрытие расположено поперек длины доски.

На каждую доску следует установить не менее 4 клиньев.

3.15. В дверных проемах паркетная доска должна стыковаться в двух смежных помещениях торцом — из одного помещения, с продольной стороной доски — из другого помещения (рис. 6).

3.16. Перед установкой плинтусов все клинья должны быть удалены, а между плинтусом и стенами устанавливают звукоизоляционную ленточную прокладку из отходов линолеума.

3.17. Готовое покрытие пола не должно быть зыбким.

3.18. Уступы между кромками смежных элементов покрытия пола не допускаются.

3.19. Ровность поверхности пола проверяется во всех направлениях уровнем и контрольной рейкой длиной 2 м, при этом отклонение поверхностей пола от плоскости не должно превышать 2 мм.

3.20. Основные требования СНиП III -В.14-72 к покрытиям полов из паркетной доски.

4. ОРГАНИЗАЦИЯ И МЕТОДЫ ТРУДА РАБОЧИХ


4. 1. Рекомендуемый состав бригады по устройству полов из мозаичной уширенной доски — 10 человек.

Бригада состоит из 3 звеньев по два паркетчика в каждом звене.

Выполнение рабочих операций звеньями и разряды рабочих следует принимать по табл. 1.

СХЕМА РАСКЛАДКИ УШИРЕННОЙ ПАРКЕТНОЙ ДОСКИ В ДВУХКОМНАТНОЙ КВАРТИРЕ

Рис. 6

ОСНОВНЫЕ ТРЕБОВАНИЯ СНиП III -В.14-72 К ПОКРЫТИЯМ ПОЛОВ ИЗ ПАРКЕТНОЙ ДОСКИ

Таблица 1

4.2. Последовательность выполнения основных операций следует принимать по табл. 2.

СХЕМА ДВИЖЕНИЯ РАБОЧИХ ЗВЕНА ПРИ ПООПЕРАЦИОННОМ ВЫПОЛНЕНИИ РАБОТ

Условные обозначения

              очистка основания и вынесение отметок

             укладка ДВП

             настилка досок

                переход членов звена к выполнению другой операции

                 распиловочная машина

               заготовка досок на распиловочной машине

Таблица 2

СХЕМА ОРГАНИЗАЦИИ РАБОЧЕГО МЕСТА ЗВЕНА ПАРКЕТЧИКОВ ПРИ НАСТИЛКЕ ПАРКЕТНОЙ ДОСКИ

Условные обозначения:

П1 — паркетчик 8 разряда; П2 — паркетчик 4 разряда; 1 — штабель с паркетной доской; 2 — ведро с дисперсией ПВА; 3 — ящик с деревянными клиньями; 4 — распиловочная машина; 5 — установленные клинья; 6 — уложенные доски; 7 — молоток; 8 — деревянная прокладка

4. 3. Методы и приемы труда:

1) очистка основания от мусора и брызг раствора. Очистку производят с помощью металлических скребков и метел (веников) в направлении от окон к двери; в помещениях, где имеется бункер мусоропровода, — по направлению к нему.

2) вынесение отметок. С помощью гибкого (водяного) уровня выносят отметку на стену от существующего репера.

3) укладка древесноволокнистых плит. Паркетчики раскладывают мягкие биостойкие древесноволокнистые плиты по основанию вразбежку, плотно стыкуя их друг с другом, со стенами и перегородками, не допуская незаполненных мест. При необходимости, если целая плита не укладывается, ее разрезают до нужного размера при помощи линолеумного ножа.

4) укладка второго слоя из полутвердых биостойких древесноволокнистых плит. Производят аналогично укладки первого слоя, с обязательным перекрытием швов плит нижнего слоя.

5) настилка первого ряда паркетных досок. Паркетчики натягивают шнур на расстоянии от стены, равному ширине доски плюс 10 — 15 мм. Первую паркетную доску укладывают гребнем к стене и с зазором 10 — 15 мм от нее. Торец доски промазывают при помощи кисти дисперсией ПВА и укладывают вторую доску, соединив торцы в паз и гребень и т.д. вдоль всей стены. Если целая доска не укладывается, паркетчик отмеривает с помощью рулетки нужный размер и распиливает доску на распиловочной машине, причем распиленный торец доски обращает к стене.

Следующий ряд начинают укладывать с остатка от распиловки доски предыдущего ряда. Остаток доски укладывают распиленным торцом к стене.

6) установка клиньев. В зазор между досками и стенами или перегородками устанавливают деревянные клинья на расстоянии 500 — 600 мм друг от друга, причем клинья устанавливают в той части доски, где лицевое покрытие расположено поперек длины доски.

7) настилка последующих рядов. Паркетчики укладывают второй и последующие ряды с плотной подгонкой друг к другу. Перед соединением досок на продольный гребень наносят кистью точечно дисперсию ПВА через каждые 400 — 500 мм.

8) сплачивание досок. Доски сплачивают, ударяя по ним через деревянную прокладку молотком.

Излишки клея, выступившего на лицевое покрытие, немедленно удаляют влажным тампоном.

4.4. График производства работ звена паркетчиков

4.5. При настилке мозаичных паркетных досок с применением механизированного инструмента необходимо выполнять требования разделов 2 и 4 СНиП III -А.11-70 (Техники безопасности). Особое внимание следует обратить на следующее:

— к работам по настилке паркетных полов допускаются лица, прошедшие инструктаж по технике безопасности и обученные работе с механизированным деревообрабатывающим инструментом;

— разрешается работать только с исправным механизированным инструментом. Подключают механизированный инструмент к сети электромонтеры. Устанавливать, ремонтировать и регулировать механизированный инструмент можно только при полном его отключении от сети. Оставлять механизированный инструмент без надзора запрещается;

— во время работы запрещается натягивать и перегибать кабели электроинструментов. Металлические корпуса инструментов должны быть надежно заземлены;

— при работе с механизированным инструментом рабочие должны пользоваться очками;

— в помещениях, где производятся работы по настилке полов из паркетной доски, запрещается курить, пользоваться открытым огнем и выполнять работы, связанные с возникновением огня. На этажах должны быть огнетушители.

4.6. Объемы работ и трудозатраты бригады паркетчиков приведены в табл. 3.

Т аблица 3

5. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ


5.1. Комплект инвентаря и инструмента на бригаду следует принимать по табл. 4.

Таблица 4

5.2. Материалы и требования к ним.

1) мозаичная паркетная доска (ТУ-400-1-56-75) представляет собой двухслойную клееную конструкцию, состоящую из реечного основания и лицевого покрытия.

Планки лицевого покрытия, покрытые лаком, располагаются в виде квадратов или прямоугольников в шахматном порядке. Паркетные доски (ПД) изготовляют трех марок (ПД- 1, ПД-2, ПД-3), которые отличаются друг от друга расположением планок лицевого покрытия.

Доски всех марок имеют длину 2425 ± 0,5 мм, ширину 199,3 ± 0,1 мм, общую толщину 17,5 ± 0,1 мм и толщину лицевого слоя 4,1 мм.

Влажность досок при укладке в конструкцию пола должна быть 9 ± 3 %.

2) древесноволокнистые плиты, применяемые в качестве подстилающих слоев должны иметь марки: мягкие М-20 биостойкие; полутвердые биостойкие ПТ-100. Они должны соответствовать ГОСТ 4598-74 «Плиты древесноволокнистые. Технические требования» и ОСТ 13-35-74 «Плиты древесноволокнистые биостойкие».

Влажность плит при укладке должна быть не более 12 %.

3) поливинилацетатная (ПВА) дисперсия должна соответствовать требованиям ГОСТ 18992-73.

СОДЕРЖАНИЕ

Еще документы скачать бесплатно


Технологическая карта на кирпичную кладку: краткий обзор операций

Кирпичная кладка: технологическая карта

Кладка внутренних стен толщиной 38 см, что соответствует полуторной длине кирпича, и подлежащих последующему оштукатуриванию, регламентируется документом, который называется типовая технологическая карта на кирпичную кладку, и имеет номер 136/06. О чём в ней говорится, и чем вообще может быть полезен этот документ человеку, планирующему возводить своими руками стены из кирпича?

Мы представим вашему вниманию более компактный и понятный простому читателю вариант карты, а видео в этой статье расскажет об организации кладочных работ и поможет приобрести читателю в этом деле практические навыки.

Организация работы  каменщика

Если характеризовать данный документ в целом, то технологическая карта на устройство кирпичной кладки охватывает не только сам процесс кладки, но и предъявляет требования к качеству исполнения предшествующих ей работ. В ней оговариваются необходимые условия для ведения работ: потребность в материалах, способы их доставки, разгрузки и хранения, возведение кладки не только в летнее время, но и при минусовых температурах.

Документ уделяет внимание и таким вопросам, как оснащение людей, состав бригад, разделения обязанностей рабочих и последовательность выполнения ими определённых технологических операций. Ну а теперь рассмотрим все эти нюансы более подробно по пунктам.

Квалификация рабочих и их обеспечение

Строительство кирпичного объекта ведётся силами комплексной бригады, в которой присутствуют не только каменщики, но и рабочие, обеспечивающие своевременное выполнение работ, которые сопутствуют кладке.

Итак:

  • В составе бригады несколько звеньев, состоящих как минимум из каменщиков, отвечающих непосредственно за кладку; такелажников, занимающихся за перемещением и доставкой грузов; плотников, на плечах которых лежит ответственность за леса, подмости, лестницы и прочие средства, обеспечивающие доступ к рабочему месту. В комплексных бригадах, которые комплектуют с учётом производительности звена каменщиков, являющимся ведущим, могут быть так же и люди других специальностей.
Звено комплексной бригады: каменщики 2 и 4 разряда
  • Технологическая карта кирпичной кладки очерчивает круг подготовительных работ, которые необходимо выполнить в рамках организационных мероприятий. В этом списке: освобождение рабочего места от мусора; проверка горизонтальности основания, на которое будет опираться стена; подготовка фронта работ и его разбивка на делянки, а при необходимости – и устройство освещения.
  • К разряду подготовительных операций относится так же установка подмостей и прочих вспомогательных приспособлений, а так же подача к рабочему месту инструментария, приспособлений и материалов, количество которых обеспечит двухчасовую бесперебойную работу. При этом инструменты должны быть расположены в соответствии со схемой организации рабочего места каменщика.
Инструкционные карты кирпичной кладки
  • Кроме того, рабочие должны быть обеспечены технологической документацией, в которую входит примерно такой чертёж, который вы видите выше. Ведь если здание проектируемое, каменщик не придумывает сам, какой способ кладки использовать, а руководствуется исключительно технологическими схемами, представленными в проекте.

В типовой карте содержатся указания по устройству стандартного варианта внутренних стен, возводимых из полнотелого керамического кирпича М75, который кладётся на цементно-известковый раствор М25.

Для такой работы используется звено, состоящее из двух каменщиков. Один из них должен иметь 2 разряд, а другой – 4 разряд. За таким звеном-двойкой закрепляется делянка длиной от 8 до 18м.

Обустройство рабочего места

Если высота стен этажа не превышает 9м, каменщики пользуются инвентарными подмостями, которые устанавливают на междуэтажное перекрытие. Если же это, допустим, промышленное здание, высота которого превышает эту цифру, то для работы каменщиков на грунт устанавливают леса.

  • Материалы располагают так: поддоны, на которых конструктивный материал подаётся на этаж, ставят напротив узких простенков, а тару с раствором – напротив оконных или дверных проёмов. Расстояние между двумя ящиками с порциями раствора, не должно превышать 4м — если же стена не имеет проёмов, то тару с кирпичами и раствором чередуют.
  • Когда кирпич приходится устанавливать на подмости, то в качестве тары для него используют не поддоны, а вот такие как на фото снизу контейнера, который ставят в один ярус. Как вы понимаете, такая тара выбирается не зря – она не даёт возможности кирпичному штабелю рассыпаться, и сводит к нулю случайную возможность падения кирпича вниз. К данной рекомендации нужно отнестись со всей серьёзностью, так как цена, которую приходится платить за беспечность, бывает слишком высокой.
Контейнер для транспортировки кирпича

Обратите внимание! Технологическая карта на возведение кирпичного здания, рекомендует начинать кладку кирпичных стен последующего этажа только тогда, когда перекрытие над предыдущим этажом смонтировано, стены анкерованы, а швы между плитами замоноличены.

Из каких операций состоит кладочный процесс

При возведении кирпичных стен, приходится выполнять не менее десятка различных технологических операций.

Основной их список выглядит так:

Наименование операцииКраткая характеристика
Установка приспособлений для ровной кладкиС помощью порядовки обеспечивается контроль горизонтальности и вертикальности рядов. Это приспособление изготовлено либо из алюминиевого уголка, либо из двух деревянных реек. На нём по всей длине нанесены деления, соответствующие высоте кирпича, с учётом шва.
Натяжка причального шнураШнур-причалка помогает в процессе кладки контролировать горизонтальность верхней плоскости всего ряда.
Подача кирпича на делянку и его раскладкаЧтобы каменщику не приходилось тянуться за каждым кирпичом к поддону, его необходимо разложить на стене в проектном положении. В частности, для кладки в полтора кирпича, его укладывают в стопки по два штуки параллельно оси стены. Благодаря удобному размещению кирпича, каменщик не делает лишних движений. Соответственно, процесс кладки ускоряется, и производительность работы растёт.
Рубка и подтёсывание кирпичейВообще, для перевязки желательно применять целые кирпичи. Но бывают ситуации, когда это невозможно, и путём рубки и подтёски из них получают половинки или трёхчетвёрки.
Работа с растворомСюда можно отнести все действия, касающиеся раствора: его перемешивание, подача на делянку, расстилание растворной постели на стене и её разравнивание.
Кладка вёрст ложковых и тычковых рядовВерстой называют ряд кирпича, который виден снаружи, или изнутри будущего помещения. В кладке толщиной 380 мм, некоторые ряды состоят только из двух вёрст (ложковый и тычковый ряд), а в некоторых есть ещё и забутовочный (средний) ряд. В этом случае, все ряды в кладке будут ложковыми.
Армирование рядов кладкиС помощью стальной арматурной сетки, усиливается жёсткость кладки, и обеспечивается долговечность постройки. Полосы сетки утапливают в растворную постель в каждом пятом ряду кладки.

Последовательность работ

После того, как рабочее место должным образом подготовлено, устанавливаются порядовки – как угловые, так и промежуточные. Так как расположение дверных проёмов приходится учитывать с первого же ряда, то на порядовки наносят их отметки. Согласно квалификационному справочнику (ЕТКС), этим должен заниматься каменщик 4 разряда.

  • Устанавливают порядовки в самых ответственных местах: то угловые зоны, места пересечения или торцевого примыкания стен. На прямой стене без проёмов, одна порядовка может отстоять от другой и на 15м. Закрепляют их струбцинами, а правильность положения регулируют винтами, согласно показаниям отвеса и уровня.
  • Роль маяков при возведении кирпичной стены, исполняют убежные штрабы. Так называют элементы в кладке, которые обязательно присутствуют в тех местах, где она временно прерывается. Чтобы было возможным при продолжении работ надёжно перевязать новую кладку с уже возведённой кладкой, штрабы делают наклонными, поэтому их и назвали убежными.
Разновидности штраб в кирпичной кладке
  • Штрабы так же могут быть и вертикальными, но убежные лучше обеспечивают стыковку связывающихся элементов кладки. В вертикальные же для надёжности вставляют стальные пруты d-8 мм.

Обратите внимание! Если в бригаде работает несколько звеньев, каждое из которых обслуживает свой участок кладки, на границах делянок обязательно предусматривают маяки. Чтобы это было возможно, первый лицевой ряд начинается от угла, с трёхчетвёрки. Первый ряд смежной стены начинается с целого кирпича, который под углом присоединяется к трёхчетвёрке.

  • В следующем ряду, всё делается с обратной последовательностью. Для человека несведущего, данная инструкция может показаться непонятной, но у всего есть свой смысл. В данном случае, благодаря этому приёму, тычковые ряды одной стены, выходят ложками на другую сторону. Кладка маячной штрабы заканчивается тоже трёхчетвёркой.
Кладка под причальный шнур
  • Технологическая карта, о рекомендациях которой мы здесь говорим, предусматривает устройство кладки обязательно под причальный шнур, который натягивают уже после кладки маяков. Для каждого ряда устанавливается своя причалка, которая и натягивается, и переставляется с помощью специального хомута, который вы можете видеть на картинке сверху.
  • К маяку шнур прикрепляется скобой, тупой конец которой опирается на кирпич в маяке, а более короткий острый край, заходит в шов кладки. Конец шнура просто наматывают на рукоятку скобы. Когда ряд закончен, скобу поворачивают в нужное положение, и снова натягивают шнур. Крепление к маяку осуществляется для того, чтобы шнур не провисал.
  • По окончании устройства маяков, крепления и выверки порядовок и причалок, приступают к раскладке кирпичей на стене. Затем расстилают раствор на основании, который послужит постелью для наружной версты, и приступают, собственно к кладке.

Важно! Технологическая карта возведения кирпичного здания, независимо от принятой системы перевязки, рекомендует начинать и заканчивать кладку любых элементов тычковым рядом. При этом важно, чтобы швы были одинаковой толщины: вертикальные 1 см, горизонтальные 1,2 см.

  • Раскладкой кирпича занимается каменщик 2 разряда, он же, во избежание отделения цементного молока, перелопачивает раствор в ящике, и подаёт его на стену. Ведёт кладку каменщик 4 разряда, используя на наружной версте способ «вприжим». Ложковый ряд, который при этом образует внутреннюю версту, кладётся способом «вприсык». Для кладки забутовочных рядов используют метод «вполуприсык», и ведёт её каменщик 2 разряда.
Кладка наружной и внутренней версты
  • Кому это необходимо, подробное описание способов кладки можно найти в статьях и видеороликах по данной теме. При наличии в стене проёма, необходимо выполнить вертикальное ограничение. Опять же в ход идут трёхчетвёрки, а так же закладываются просмоленные деревянные пробки, к которым потом будут монтироваться оконные или дверные блоки.
  • Армирование кладки выполняется металлической проволочной сеткой d-5 мм, либо отдельными арматурными стержнями. Сетка, утопленная в горизонтальных швах, воспринимает на себя поперечные нагрузки, и увеличивает способность кладки сопротивляться сжатию.
  • Шов, в котором утоплена сетка, должен иметь чуть большую толщину, чем обычный, и составляет 14 мм. Максимальный размер ячеек сетки составляет 12*12 см, и укладывают её в каждом пятом ряду кладки. Их концы сетки, выступающие из кладки на 3 мм, замоноличиваются потом в штукатурном намёте.
Армирование кладки металлической сеткой
  • При выполнении разрыва кладки, в местах её соединения с поперечной стеной, а так же на уровнях перекрытий, в швы закладывают стержни арматуры d-6 мм. Количество стержней принимается из расчёта по одному на 12 см толщины кладки. Соответственно, кладка толщиной 38 см, будет армироваться тремя стержнями.

Важно! При стыковании фрагментов кладки, арматуру сваривают. Если соединение производится без сварки, то стержень должен заканчиваться крюком, и связываться со встречными выпусками арматуры с перехлёстом, равным двадцати её диаметрам.

  • Прочность кладки так же обеспечивается благодаря соблюдению очерёдности перевязки швов – как поперечных, так и продольных. Существуют две основных системы, которые используют для возведения рабочей кладки: однорядная и многорядная. Наиболее точным, и простым в плане трудоёмкости, является однорядный способ.
  • В нём тычки и ложки чередуются. При этом продольные швы смещают на расстояние, соответствующее половине, а вертикальные – на четверть длины кирпича. В многорядной системе, тычковые ряды устраивают только через пять ложковых. Данная схема предусматривает сдвиг кирпичей в тычковых рядах на четверть, а в ложковых – на половину кирпича.
Однорядная перевязка кладки
  • Многорядная система только кажется более сложной. На самом деле, продольные швы, располагающиеся между тычковыми рядами, при этой схеме не перевязывают совсем, а для забутовки не требуется рубить и тесать половинки кирпича. Всё это значительно ускоряет работу каменщиков, и позволяет увеличивать объём выполняемой работы.
  • Кроме всего, о чём мы упоминали по ходу статьи, в технологической карте содержится информация по производству работ при отрицательных температурах: использованию противоморозных добавок, методах упрочнения кладки, её замораживания, прогрева, и последующего нагружения.

В ней так же чётко сформулированы требования к качеству кладочных работ, их контролю и приёмке. Заключаются они в соблюдении максимально допустимых отклонений по проектным габаритам кладки, а так же используемого для её устройства кирпича.

В общем, в этом документе содержится вся информация, необходимая и профессионалам, и любителям для получения качественного результата.

Технологическая карта урока по ФГОС: образец ТК и правила оформления – Внедрение ФГОС – Преподавание – Образование, воспитание и обучение

Технологическая карта – это документ содержащий все необходимые сведения и  инструкции для персонала выполняющего технологический процесс или же техническое обслуживание объекта

Что такое технологическая карта

В общем случае техкарта – это документ, содержащий информацию об ингредиентах блюда и способе его приготовления. В нем указана следующая информация:

  • количество и наименование продуктов, входящих в состав блюда;
  • рецепт приготовления;
  • правила оформления и подачи.

Порядок составления, ведения и хранения технологических карт регламентируется ГОСТом 31987-2012 “Услуги общественного питания”. Этот документ является обязательным к применению на всех предприятиях общепита, вне зависимости от формы собственности. Неисполнение этого требования грозит штрафными санкциями в соответствии с КОАП РФ.

Образец технологической карты

Отличия между технологической картой и конспектом

В новых ФГОС к современному уроку предъявляются особые требования, направленные на повышение его эффективности. Урок должен носить проблемный и развивающий характер, способствовать формированию личностных и предметных компетентностей, УУД. Также в процессе введения ФГОС учителю нужно ориентироваться на достижение школьниками трех групп планируемых образовательных результатов, которые должны быть сформулированы не в виде списка традиционных знаний, умений и навыков, а в виде формируемых способов деятельности.

Эти требования должны найти свое отражение в описании хода урока.

Технологическая карта урока по ФГОС имеет вид таблицы. Однако это не единственное отличие от традиционного конспекта. Их намного больше и касаются они информационной наполненности каждой из указанных форм.

Приведем их сравнительную характеристику (см. ниже).

Таким образом, запись хода урока в форме технологической карты дает учителю возможность еще на стадии подготовки к нему максимально детализировать его содержание, эффективно отразить основные моменты рабочей программы, соответствующие теме занятия. Позволяет оценить рациональность и потенциальную эффективность выбранного содержания, форм, методов, средств и видов учебной деятельности на каждом этапе урока.

Технологическая карта урока по ФГОС

Конспект урока

Позволяет демонстрировать системно-деятельностный подход в ходе проведения урока, поскольку содержит описание деятельности всех участников учебного процесса при выполнении каждого действия, указывает характер взаимодействия между учителем и учениками.

Имеет вид сценария, который включает в основном описание слов и действий учителя.

Включает характеристику деятельности обучающихся с указанием УУД, формируемых в процесса каждого учебного действия.

Содержит указание и описание основных форм и методов, используемых на уроке.

Помогает осознавать планируемые результаты каждого вида деятельности и контролировать этот процесс.

Указываются только общие цели всего урока.

Образец и правила составления технологической карты

Технологическая карта составляется в виде обычного документа, в котором наряду с текстовой частью, как правило, присутствует и описание процесса в виде таблицы, схемы, рисунка, чертежа и т.п. Стандартная структура документа включает в себя такие разделы:

  1. Название.
  2. Область применения.
  3. Организация выполнения работ – описание условий, требований к сырью, оборудованию.
  4. Собственно алгоритм действий.
  5. Характеристики готового продукта (требования к нему).
  6. Данные по испытаниям в разных условиях – температура, влажность, уровень освещенности и др.
  7. Технико-экономические показатели (смета затрат на производство, в том числе трудовых ресурсов).
  8. Смета материалов и других ресурсов на единицу продукции.
  9. Техника безопасности во время изготовления продукта.

Наличие всех этих разделов необязательно. Однако в случае со сложными процессами, например, по возведению, ремонту строительных объектов обычно присутствуют все перечисленные пункты. При составлении технологической карты можно ориентироваться на готовые образцы для разных видов деятельности, представленные ниже.

Строительных работ

Для них составляют наиболее сложные технологические карты. В документе важно отразить не только исчерпывающую информацию по условиям процесса, последовательности действий и требованиям к готовому продукту, но и сослаться на соответствующие регламентирующие документы (ГОСТ и другие стандарты).

Маршрута

В этом случае документ содержит исчерпывающие сведения о маршруте – описание транспортного средства, количество человек, начальный, промежуточные и конечные пункты, планируемое время прибытия/убытия, состав передвигающейся группы и т.п.

Пищевого производства

Это одни из наиболее простых видов карт, которые содержат не так много разделов, как, например, в случае со строительными работами. Достаточно описать базовые ингредиенты, их количество, а также последовательность действия для приготовления того или иного блюда.

Урока

Карта представляет собой схематическое изображение конспекта урока. В этом смысле документ напоминает план занятия с пошаговым описанием действий учителя и учащихся.

Кто разрабатывает и утверждает ТК

Разработку технологических карт, как правило, берут на себя научно-проектные институты, проектные бюро и иные организации, занимающиеся подготовкой проектной документацией и ППР. Они утверждают порядок разработки, привязки и применения ТК. Также разработка может быть осуществлена силами самой строительной организации при наличии соответствующих квалифицированных специалистов.

Составление карты происходит при участии инженерных кадров с использованием опыта прорабов, мастеров и строительных бригад. Перед утверждением обязательной процедурой является совещание, проводимое группой подготовки производства строительных работ СМУ.

В ходе совещания вносятся окончательные правки, замечания и предложения, которые должны быть отражены в ТК. Технологическая карта должна включать в себя использование только тех методов и строительной техники, которые имеются в наличии у организации. Информация, представленная в ТК, дает окончательное представление о процессе строительства и методах калькуляции затрат на него.

Утверждение документа производит главный инженер или непосредственный руководитель строительной организации.

Что входит в технологическую карту

К основному содержанию технологической карты прилагается:

1) Область применения

2) Назначение составных железобетонных свай

3) Испытание свай

4) Конструктивная схема составных свай

5) Организация и технология строительного процесса

6) Технико-экономические показатели

7) Материально-технические ресурсы

8) График производства работ

9) Калькуляция трудовых затрат

10) Схема операционного контроля качества работ

11) Номенклатура составных железобетонных свай

12) Схема последовательности работ по забивке составных свай

13) Схема последовательности работ по погружению составных свай с лидерным бурением

14) Схема раскладки свай копром на базе экскаватора с навесной копровой стрелой

15) Схема подтаскивания свай через нижний отводной блок

16) Схемы строповки свай

Таким образом, весь персонал, участвующий в технологическом процессе забивки свай четко знает свои обязанности и порядок их выполнения. Это и является основой качественного результата, безаварийности и безопасности проведения работ.

Спроектируем, доставим сваи и забьём нужное количество, обращайтесь.

ОБЩИЕ ПОЛОЖЕНИЯ

Возведение фундамента дома можно отнести к самой затратной части строительного процесса. От состояния фундамента в будущем будет зависеть благополучие всей конструкции дома. Чтобы хоть как-то сократить расходы по укладке фундамента, не теряя при этом его эксплуатационных и качественных характеристик, застройщики прибегают к использованию фундаментных блоков, которые зарекомендовали себя как надежный, экономичный материал, гарантирующий прочность и долговечность фундамента постройки. Более того, при укладке фундамента из блоков можно существенно сократить сроки строительства (рис.1).

Рис.1. Схема ленточного фундамента из бетонных блоков для стен подвалов

Сборные ленточные фундаменты состоят из сборных фундаментных подушек, армированных по расчету, выше которых устанавливают блоки стен. Железобетонные фундаментные плиты-подушки и бетонные стеновые блоки унифицированы, номенклатура предусматривает их разделение на четыре группы, каждая из которых отличается воспринимаемой нагрузкой. Для повышения жесткости сооружения, для выравнивания осадок при строительстве на слабых грунтах и в качестве антисейсмических мероприятий сборные фундаменты усиливают армированными швами или железобетонными поясами, устраиваемыми поверх фундаментных подушек или последнего ряда стеновых фундаментных блоков по всему периметру здания на одном уровне (рис. 2).

Рис.2. Устройство фундаментов из сборного железобетона

При песчаных грунтах фундаментные блоки укладывают непосредственно на выровненное основание, при других грунтах — на песчаную подушку толщиной 10 см. Под подошвой фундаментов нельзя оставлять насыпной или разрыхленный грунт, его необходимо удалить и вместо него засыпать песок или щебень. Углубления в грунтовом основании высотой более 10 см заполняют монолитным бетоном. Ширину и длину песчаного основания делают на 20. 30 см больше размеров фундамента, чтобы блоки не свисали с песчаной подушки.

Фундаментные блоки укладывают по схеме их раскладки в соответствии с проектом (рис.3), чтобы обеспечить разрывы для прокладки труб водоснабжения, канализации и других вводов.

Рис.3. Монтаж сборных ленточных фундаментов:

1 — фундаментная подушка; 2 — стеновой блок; 3 — песчаная подготовка; 4 — арматурный пояс; 5 — постель из раствора; 6 — заделка стыка монолитным бетоном; 7 — строповка блока

Монтаж начинают с установки маячных блоков по углам и в местах пересечения стен. Фундаментный блок подается краном к месту укладки, наводится и опускается на основание, незначительные отклонения от проектного положения устраняют, перемещая блок монтажным ломиком при натянутых стропах. При этом поверхность основания не должна быть нарушена. Стропы снимают после того, как блок займет правильное положение в плане и по высоте. Разрывы между блоками ленточного фундамента и боковыми пазухами в процессе монтажа заполняют песком или песчаным грунтом и уплотняют.

Монтаж стен подвала (стеновых блоков) начинают после проверки положения уложенных фундаментных блоков (подушек) и устройства гидроизоляции. Если в проекте отсутствуют особые указания, то в качестве изоляции расстилают слой раствора толщиной 2. 3 см по очищенной поверхности фундаментов; раствор одновременно служит выравнивающим слоем.

В соответствии с монтажной схемой на фундаментах размечают положение стеновых блоков первого (нижнего ряда), отмечая места вертикальных швов. Монтаж начинают с установки маячных блоков в углах и местах пересечения стен на расстоянии 20. 30 м друг от друга. После установки маячных блоков на уровне их верха натягивают шнур — причалку, по которому устанавливают рядовые блоки.

Последующие ряды блоков монтируют в той же последовательности, размечая раскладку блоков на нижележащем ряду. Первые два ряда блоков устанавливают с уложенных фундаментных блоков, последующие — с инвентарных подмостей. Марка раствора, на котором должны монтироваться блоки, указывается в проекте.

Монтажный кран можно располагать на бровке котлована, тогда в пределах захватки сначала монтируют все фундаментные блоки, а затем блоки стен подвала. Если кран находится в котловане, то фундаменты и стены подвала устанавливают отдельными участками, исходя из того, что монтажный кран не сможет вторично войти в зону, где уже уложены блоки.

Работы по устройству сборного ленточного фундамента включают:

— геодезическую разбивку местоположения фундаментов;

— устройство щебеночной подушки;

— устройство бетонной подготовки;

— монтаж фундаментных железобетонных плит;

— монтаж стеновых фундаментных блоков;

— устройство выравнивающего железобетонного пояса по верху фундамента;

— боковая обмазочная гидроизоляция фундамента;

— обратная засыпка пазух котлована.

Для устройства ленточного сборного фундамента используются бетонные блоки и железобетонные плиты фундаментов (рис.4).

Рис.4. Фундаментные блоки по ГОСТ 13579-78* и плиты по ГОСТ 13580-85

Ттк ремонт кирпичных стен


ТТК. Ремонт (восстановление) кирпичной кладки,


В технологической карте приведены способы ремонта (восстановления) кирпичной кладки, утратившей монолитность и заданную несущую способность из-за трещин и пустот, с разрушением поверхностных слоёв и облицовки стен, находящейся в аварийном состоянии из-за значительных повреждений.

Указана область применения карты, приведены положения по организации и технологии работ, в том числе, ремонтные материалы, изложены требования к качеству работ, правила техники безопасности и охраны труда.

Карта составлена и оформлена согласно рекомендациям МДС 12-29.2006. Настоящая карта является типовой и может быть применена как напрямую, так и откорректирована с учётом местных условий, с внесением в неё изменений и дополнений.

Карта предназначена для проектных организаций, разрабатывающих технологические карты, а также для строительно-монтажных организаций, выполняющих ремонт (восстановление) кирпичной кладки.

Карта составлена сотрудниками ЦНИИОМТП (отв. исполнитель Корытов Ю.А.).

Введение


Работы по ремонту (восстановлению) кирпичной кладки, потерявшей проектную несущую способность, относятся к работам повышенной опасности и выполняются по технологическим картам.

Настоящая технологическая карта является типовой и может быть применена напрямую или откорректирована с учётом местных условий, с внесением в неё минимальных изменений и дополнений.

Индивидуальная карта разрабатывается на основе типовой на ремонт (восстановление) конкретной конструкции из кирпичной кладки для данного здания (сооружения): стены, колонны, фундамента.

Карта используется также в качестве документа, подтверждающего готовность строительной организации к производству работ по ремонту (восстановлению) кирпичной кладки.

Карта содержит краткое описание повреждений кирпичной кладки, требующих ремонта (восстановления), а также наиболее часто применяемые способы ремонта и восстановления несущей способности кирпичной кладки, обеспечивающие безопасность работ, способствующие сокращению сроков и стоимости работ.

В связи с обычно небольшими объёмами и стеснённостью работ ремонт производится с применением традиционных средств подмащивания, комплектов ручных машин и инструмента для разборки и восстановления кирпичной кладки, а также для производства сопутствующих сварочных, бетонных и других работ.

Данную карту следует использовать совместно и одновременно с проектом устройства строительной конструкции, кирпичная кладка которой подлежит ремонту (восстановлению).

Карта составлена и оформлена согласно рекомендациям и правилам МДС 12-29.2006 и состоит из текстовой и графической частей. Графическая часть представлена схемами ремонта (восстановления) кирпичной кладки.

При разработке карты использованы результаты работ ЦНИИОМТП и других институтов в строительной отрасли, а также производственный опыт московских строительных организаций и фирм.

1. Область применения


Областью применения настоящей типовой технологической карты является ремонт (восстановление) кирпичной кладки наружных и внутренних стен (простенков), колонн и фундаментов.

Кладка выполнена из строительного кирпича: глиняный, силикатный, шлаковый. Карта может быть применена для кладки из природного камня размером не менее 150 и не более 350 мм.

Карта используется при ремонте (реконструкции) жилых, гражданских и промышленных зданий.

2. Повреждения кирпичной кладки, требующие ремонта (восстановления)


В процессе срока службы в кирпичной кладке накапливаются повреждения (дефекты): разрушаются поверхностные слои и облицовка, возникают и всё более раскрываются трещины и пустоты, образуются местные деформации (выпучивания, вмятины, раковины, расслоения, отрывы, выпадение кирпичей и другие), приводящие к утрате монолитности, ослаблению сечения и аварийному состоянию.

В кирпичной кладке стен могут быть следующие повреждения.

Выпучивания в наружной кладке (могут быть результатом бокового давления грунта или грунтовых вод, температурных деформаций, гибкости стены вследствие разрыва промежуточных связей по высоте здания).

Сколы углов, раковины, выбоины, вмятины и т.п. (являются следствием механических воздействий в процессе эксплуатации: ударов, пробивка отверстий для различных целей и т.п.).

Пятна ржавчины на наружной или внутренней поверхности кладки (свидетельствуют о коррозии арматуры или стальных закладных деталей в стене и потери её монолитности).

Шелушения, растрескивания, вспучивания или отслаивания лакокрасочного покрытия стены вследствие деформаций или разрушения кладки под покрытием.

Растрескивания и (или) отслоения штукатурного покрытия вследствие деформаций или разрушения кладки под штукатурным слоем.

Выпучивания, отслаивания, выпадения элементов облицовки вследствие деформации или разрушения кладки под облицовкой.

Трещины в виде параболы, ветви которой расходятся книзу по обе стороны от средней части здания (появляются вследствие просадки грунта в средней части здания).

Трещины в виде параболы, ветви которой расходятся книзу от краев здания (появляются вследствие просадки грунта под крайними частями здания).

Трещины, близкие к вертикальным, с примерно одинаковым раскрытием по высоте (вследствие просадки части здания).

Вертикальные трещины, пересекающие два и более рядов кирпичной кладки, горизонтальные и косые трещины по швам кладки рядовых перемычек.

Вертикальные трещины в середине пролета, горизонтальные трещины по швам кладки стен, подверженных горизонтальным нагрузкам, мелкие трещины, возможно со скалыванием и раздроблением кирпича, под опорами балок, ферм, перемычек.

Горизонтальное расслоение кладки, возможно со сдвигом по швам отдельных участков или кирпичей, местным расстройством кладки, в результате дальнейшего развития трещин или разрушения шва.

Шелушение, выветривание наружного слоя, понижение плотности, рыхлость структуры, выкрашивание и выпадение частиц.

Выпадение отдельных или нескольких кирпичей в результате развития трещин и расслоения кладки.

Дефекты кладки в сопряжениях между стенами, а также между стеной и другими конструкциями: фундаментом, балками, фермами и плитами, перекрытиями и покрытием здания.

Аварийное состояние кладки характеризуют:

– нависающие и теряющие связь со стеной отдельные кирпичи или блоки в кладке, плитки облицовки, отслаивающаяся штукатурка и другие элементы, угрожающие падением;

– отклонение стены от вертикали в пределах помещения более чем на 1/200 высоты или 1/3 толщины;

– выпучивание стены до 1/200 и более высоты деформируемого участка или более 1/3 толщины;

– трещины, пересекающие четыре и более рядов кладки;

– местное повреждение кладки на глубину более 2 см;

– расслоение и расстройство кладки.

Кирпичная кладка колонн имеет обычно повреждения в местах опор балок на колонны, в местах крепления вертикальных связей к колоннам и колонн к подколонникам, в зонах возможных ударов и увлажнения конструкций.

Ремонт (восстановление) кирпичной кладки заключается в устранении перечисленных выше повреждений (дефектов) кладки.

Ремонтные работы производятся дипломированными каменщиками.

В состав работ, рассматриваемых в карте, входят подготовительные и основные работы по ремонту (восстановлению) кирпичной кладки.

При разработке карты использованы нормативные и методические документы, основные из которых указаны ниже.

Нормативные и методические документы

СП 48.13330.2011
(СНиП 12-01-1004)

Организация строительства.

СНиП 12-03-2001

Безопасность труда в строительстве. Часть 1. Общие требования.

СНиП 12-04-2002

Безопасность труда в строительстве. Часть 2. Строительное производство.

ГОСТ 12.1.046-85

ССБТ. Строительство. Нормы освещения строительных площадок.

docs.cntd.ru

Типовые технологические карты на отделочные работы

ОбозначениеНазвание технологической картыСтатус загрузки
ТТКТиповая технологическая карта на монтаж сборно-разборных систем фальшполовскачать
ТТКТиповая технологическая карта на устройство коврового покрытия методом натяженияскачать
ТТКВнутренние штукатурные работы в одной секции капитально ремонтируемого домаскачать
ТТКВыравнивание полов элементами сборного пола из гипсоволокнистых листовскачать
ТТКДекоративная покраска при помощи трафаретаскачать
ТТКДекоративная покраска стен и потолковскачать
ТТКМалярные работы а одной секции капитально ремонтируемого домаскачать
ТТКМонтаж бескаркасных облицовок гипсокартонных листов-сухая штукатуркаскачать
ТТКМонтаж вентилируемого фасада с облицовкой композитными панелямискачать
ТТКМонтаж винилового сайдинга индивидуального домаскачать
ТТКМонтаж гипсовой лепнины колоннскачать
ТТКМонтаж ПВХ панелей на потолок кухни по деревянному каркасускачать
ТТКМонтаж плакстиковых панелей ПВХ с помощью скоб или гвоздейскачать
ТТКМонтаж теплого пола с использованием гибких нагревательных проводовскачать
ТТКНанесение жидких обоевскачать
ТТКНастил антистатического и токопроводящего линолеумаскачать
ТТКНастилка полов из карт ковровой мозайкискачать
ТТКНастилка полов из резинового линолеумаскачать
ТТКНастилка полов из шпунтованных досокскачать
ТТКНастилка полов из штучного паркетаскачать
ТТКОблицовка вертикальных поверхностей керамическими плиткамискачать
ТТКОблицовка кирпичом вентилируемых фасадов из сборных железобетонных плит с прокладкой утеплителяскачать
ТТКОблицовка материалами Ceresitскачать
ТТКОблицовка откосов пластиковых оконскачать
ТТКОблицовка поверхностей бумажнослоистым пластикомскачать
ТТКОблицовка поверхностей панелями из сухой гипсовой штукатурки с декоративным лицевым покрытиемскачать
ТТКОблицовка поверхностей плитами из природного камня безрастворным методомскачать
ТТКОблицовка помещений специального назначения глазурованной плиткойскачать
ТТКОблицовка стен ванных комнат глазурованной плиткойскачать
ТТКОблицовка стен деревянной вагонкойскачать
ТТКОблицовка стен линкрустом по штукатурке и гипсовым гипсоволокнистым и древесноволокнистым плитамскачать
ТТКОблицовка стен листами сухой штукатурки при капитальном ремонте жилых домовскачать
ТТКОблицовка стен панелями ПВХ по деревянному каркасускачать
ТТКОблицовка стен полистирольными плиткамискачать
ТТКОблицовка фасада жилого здания стеновыми камнями с применением утеплителяскачать
ТТКОблицовка фасадов зданий керамогранитомскачать
ТТКОблицовка фасадов зданий кирпичом с применением утеплителяскачать
ТТКОблицовка фасадов зданий сайдингомскачать
ТТКОблицовка фасадов плитами из естественного и искусственного камняскачать
ТТКОблицовка фасадов плитами из искусственного камняскачать
ТТКОблицовка фасадов плитками из естественного и искусственного камняскачать
ТТКОблицовка фасадов плитками из природного камняскачать
ТТКОбшивка стен жилых и офисных помещений древесностружечными плитамискачать
ТТКОбщий уход за жесткими поламискачать
ТТКОдинарное покрытие из плоских асбестоцементных плитокскачать
ТТКОклейка внутренних стен обоямискачать
ТТКОклейка стен виниловыми обоямискачать
ТТКОкраска внутренних стен водоэмульсионными и масляными краскамискачать
ТТКОкраска поверхностей водоэмульсионными краскамискачать
ТТКОкраска фасадов зданий стойкими фасадными краскамискачать
ТТКОкраска фасадов зданийскачать
ТТКОкрашивание строительных конструкций агрегатами безвоздушного распыленияскачать
ТТКОкрашивание строительных металлических конструкций и изделий с использованием установки УРЭГ-1скачать
ТТКОтделка поверхностей жилых и общественных зданий дроблеными материаламискачать
ТТКОтделка поверхностей рельефной фактурой с окраской в один цветскачать
ТТКОчистка фасадов от старых набелов и загрязнений пескоструйными аппаратамискачать
ТТКПроизводство работ по очистке фасадовскачать
ТТКОкрасочные работы. Подготовка внутренних стен и перегородок под окраскускачать
ТТКОштукатуривание внутренних кирпичных поверхностейскачать
ТТКОштукатуривание внутренних стен и перегородокскачать
ТТКОштукатуривание поверхностей высотой более 4 м внутри помещенийскачать
ТТКПодготовка вертикальных поверхностей под облицовкускачать
ТТКПодготовка внутренних стен и перегородок под окраскускачать
ТТКПодготовка поверхностей под окрашивание (сглаживание поверхностей и расшивка трещин)скачать
ТТКПодготовка стен под сайдинг. Монтаж деревянной обрешеткискачать
ТТКПодготовка стен под сайдинг. Монтаж металлической оцинкованной обрешеткискачать
ТТКПриготовление малярных составов для подготовки под окрашиваниескачать
ТТКРазборка покрытия половскачать
ТТКРаскряжевка хлыстовскачать
ТТКРемонт дощатых половскачать
ТТКРемонт паркетных половскачать
ТТКРемонт плиточных покрытий половскачать
ТТКРемонт покрытий полов из полимерных материаловскачать
ТТКРемонт штукатурки фасадов зданийскачать
ТТКРеставрация фасадов с применением композиции Силорскачать
ТТКСистемы соединения Lentonскачать
ТТКСоздание декоративных износоустойчивых покрытий с применением композиций «Силор» и УТК-М-5скачать
ТТКУкладка антистатического линолеумаскачать
ТТКУкладка теплого пола Thermoскачать
ТТКУстановка перегородок из гипсоволокнистых листов (ГВЛ)скачать
ТТКУстановка пола из ламинатаскачать
ТТКУстановка системы теплых полов Deviheat в деревянные полыскачать
ТТКУстройство вентилируемого фасадаскачать
ТТКУстройство вентилируемых фасадов с облицовкой из профилированных листовскачать
ТТКУстройство вентилируемых фасадов с облицовкой сайдингомскачать
ТТКУстройство вентилируемых фасадов с облицовкой фасадными кассетами (панелями)скачать
ТТКУстройство звукопоглощающей облицовки потолка перфорированными плитамискачать
ТТКУстройство мозаичного покрытия поласкачать
ТТКУстройство наливных полов Садурит 517скачать
ТТКУстройство наливных полов типа Ветонит 3000скачать
ТТКУстройство наружной декоративной штукатурки стен механизированным способомскачать
ТТКУстройство натяжных потолков Clipsoскачать
ТТКУстройство натяжных потолков «звездное небо»скачать
ТТКУстройство облицовки потолка листами улучшенной сухой гипсовой штукатурки по металлическому каркасускачать
ТТКУстройство облицовки цоколя здания керамической фасадной плиткойскачать
ТТКУстройство перегородок, облицовка стен и подвесных потолков с использованием гипсоволокнистых листовскачать
ТТКУстройство плиточных полов (заполнение швов и отделка плиточных покрытий)скачать
ТТКУстройство плиточных полов (настилка кислотоупорных полов)скачать
ТТКУстройство плиточных полов (настилка полов способом вибровтапливания плиток)скачать
ТТКУстройство подвесного потолка из литых декоративных гипсовых плит по металлическому каркасускачать
ТТКУстройство подвесного потолка из фосфогипсовых звукопоглощающих перфорированных плит по металлическому каркасускачать
ТТКУстройство подвесных потолков Армстронгскачать
ТТКУстройство подвесных потолков из плит типа Акмигранскачать
ТТКУстройство подвесных потолков типа Армстронгскачать
ТТКУстройство подвесных потолковскачать
ТТКУстройство подмостей (лесов) для работы при отделке фасадов зданийскачать
ТТКУстройство подстилающей прослойки под мозаичные покрытияскачать
ТТКУстройство пола с гомогенным покрытием Tarkett-Монолитскачать
ТТКУстройство пола с покрытием из керамической кислотоупорной плиткискачать
ТТКУстройство полимерного наливного пола Эповинскачать
ТТКУстройство полов в подвальном помещениискачать
ТТКУстройство полов из ламинат-паркета на основе износостойкого пластикаскачать
ТТКУстройство полов из линолеума ПВХ на теплозвукоизолирующей подоснове по основанию из ДВП и ЦПСскачать
ТТКУстройство полов из мозаичной уширенной паркетной доскискачать
ТТКУстройство полов из мраморных плит по готовому основаниюскачать
ТТКУстройство полов из штучного паркета на клею по регулируемым лагамскачать
ТТКУстройство полов Кородур-коротанскачать
ТТКУстройство полов Короплан-дурскачать
ТТКУстройство половскачать
ТТКУстройство поризованных подготовок и стяжек в полах зданийскачать
ТТКУстройство простых штукатурных покрытий внутренних стен и перегородокскачать
ТТКУстройство рентгенозащитной баритовой штукатуркискачать
ТТКУстройство сборного основания под покрытие пола типа Вегаскачать
ТТКУстройство сборного основания под покрытия пола типа Альфаскачать
ТТКУстройство сборного основания под покрытия пола типа Бетаскачать
ТТКУстройство сборных гипсокартонных перегородок на металлическом каркасескачать
ТТКУстройство строительных хомутовых лесов с земли для отделочных работ по фасаду зданияскачать
ТТКУстройство сухих полов из гипсоволокнистых листовскачать
ТТКУстройство теплого пола с использованием низкотемпературных экранированных нагревательных кабелейскачать
ТТКУстройство фальш-пола Donnскачать
ТТКУстройство штукатурных покрытий фасадов жилых и общественных зданийскачать
ТТКУстройство штукатурных покрытий фасадов на основе декоративных вяжущих низкой водопотребностискачать
ТТКУстройство штукатурных покрытий фасадовскачать
ТТКУстройство эластичного полиуретанового спортивного покрытия с резиновой подложкойскачать
ТТКШлифовка, полировка, кристаллизация мраморных покрытий и замене мраморных плитскачать
ТТКШтукатурные работы внутри зданий вручную гипсовыми смесями Кнауф ротбанд и гольдбандскачать
ТТКШтукатурные работы внутри зданий с использованием растворосмесительных насосовскачать

mavego. ru

Ремонт кирпичной кладки стен отдельными местами: технология

Кирпич – один из самых прочных и востребованных строительных материалов. Но в процессе эксплуатации стена разрушается под влиянием природных воздействий и в результате нарушения технологии строительства.

Своевременный ремонт кирпичной кладки стен отдельными местами способствует продлению жизни постройки и защите ее от проникновения внутрь влаги и дальнейшего разрушения. Восстановительные работы можно выполнить своими руками, придерживаясь технологии, описанной в этой статье.

Из-за чего разрушается кладка

Часто кладка разрушается при неправильных расчетах фундамента

Чтобы предотвратить разрушение постройки, нужно знать, из-за чего может нарушиться ее целостность.

Причины разрушения кирпичной стены:

  • нарушение технологии при строительстве и неправильный расчет нагрузок на фундамент;
  • различная плотность почвы под зданием;
  • отсутствие компенсационных (температурных) швов;
  • близкое нахождение грунтовых вод;
  • усадка фундамента, недостаточная или излишняя глубина его заложения;
  • деформация балок
  • под действием влаги.

Если на крыше лежит большой пласт снега, это значительно увеличивает нагрузку на несущие конструкции, что может приводить к их усадке и разрушению. Для продления срока службы постройки, нужно своевременно очищать снег, водосточные трубы и ремонтировать кровлю.

Этапы нарушения целостности стен

При возникновении трещин снабдите их маячками

При образовании трещин или деформации нужно первым делом найти и ликвидировать причину, негативно воздействующую на постройку.

После этого вести наблюдение за зданием. На места нахождения трещин устанавливают маяки и следят за динамикой.

Ремонтные работы проводят после устранения причин, приводящих к разрушению.

Соединившиеся трещины приводят к обвалу кладки

Разрушение кладки проходит в несколько стадий:

  • под действием негативных факторов в постройке возникает напряжение, незаметное для взгляда непрофессионала;
  • в отдельных кирпичах образуются микротрещины, затем они расширяются до ширины волосинки;
  • трещины в кирпичной кладке объединяются между собой и захватывают вертикальные швы, это приводит к серьезному нарушению целостности постройки.

Деформацию можно установить с помощью замеров, зрительно, путем расчетов допустимой нагрузки на кирпичную кладку.

Если начать ремонт, не разобравшись в причинах, приводящих к разрушениям, то нарушение целостности кирпичной кладки будет продолжаться.

Возможные повреждения кладки

Чтобы выполнить ремонт кирпичных стен, нужно знать, какие бывают повреждения и их причины:

Вид поврежденияПричина
1Выбоины, трещины, сколы угловОбразуются при механических воздействиях.
2Повреждение и отслоение лакокрасочных материалов, штукатурки, элементов облицовкиВозникает вследствие разрушения или деформации кирпичной кладки.
3Выпучивание кирпичей в наружной кладкеПроисходит в результате сдвижек из-за замораживания и резкого размораживания грунтовых вод или разрыва вертикальных промежуточных связей.
4Пятна ржавчины внутри или снаружиУказывают на процессы коррозии арматуры или закладных деталей в стене. Эти факторы приводят к потере монолитности конструкции.

Ремонт кирпичных стен нужно проводить своевременно, это предотвратит дальнейшие разрушения целостности стены.

Виды ремонта кирпичных стен

В зависимости от объема, причин и масштаба повреждений выбирают определенный вид ремонтных работ. Подробнее о ликвидации трещин смотрите в этом видео:

Разновидности восстановительных работ и их характеристики представлены в таблице:

Вид восстановления кирпичной кладкиТехнология ремонта
1Ремонт швовШвы очищают от кладочного раствора. Жесткой щеткой или аппаратом высокого давления вычищают пыль. Для лучшего схватывания с цементным раствором кладку и промежуток между кирпичами хорошо увлажняют. Заполняют швы цементным раствором, для придания цвета в него добавляют колеры для бетона. Выполняют расшивку. Обновление швов нужно проводить, не дожидаясь, пока старый раствор осыплется.
2Реставрация участков с поврежденным кирпичомЕсли кирпичные блоки начали крошиться, нужно их отремонтировать. Раскрошившиеся участки зачищают до прочного основания. Набивают стальную сетку с мелкими ячейками. Увлажняют стену, заполняют поврежденное место цементно-песчаным раствором, смешанным в пропорции 1:3. После высыхания отремонтированной поверхности выполняют зачистку раствора.
3Шпаклевка трещинТрещины тщательно очищают от пыли. Поверхность увлажняют. Заливают цементный раствор в расщелину с помощью шприца, спринцовки или другого приспособления. Чтобы раствор не растекался по поверхности, под ремонтируемым участком держат планку.

Чтобы понять, что трещина перестала расширяться, поврежденную поверхность оклеивают бумагой. Если бумага разорвалась, значит, усадка и разрушения продолжаются. В этом случае нужно искать причины и устранять их.

Ремонт больших повреждений

Если повреждение сильное, то стену необходимо демонтировать до разрушенного участка

Если вовремя не устранять мелкие дефекты, может понадобится капитальный ремонт кирпичной кладки наружных стен и внутренних перегородок, усиление стен. В этом случае придется перекладывать кладку по всей глубине стены.

Перед тем как приступить к выполнению ремонтных работ, устраняют причину, вызвавшую повреждение постройки.

Маячок

Состав работ по капитальному ремонту:

  1. Монтируют временное укрепление для неповрежденного участка стены, находящегося выше разрушенной площади.
  2. Выполняют демонтаж разрушенной части стены из кирпича.
  3. Возведение нового участка стены осуществляют из нового кирпича с использованием полужесткого цементно-песчаного раствора.
  4. Укрепляющую конструкцию убирают через 7-10 суток после монтажа последнего ряда. Подробнее о борьбе с разрушением смотрите в этом видео:

Когда выполняют ремонт трещин, отличающихся между собой по размерам и глубине, требуется устройство стяжки. Для придания стене прочности ее стягивают металлическими швеллерами или анкерами.

Аварийное состояние стен

Такому строению необходим капитальный ремонт

На то, что кладка находится в аварийном состоянии, указывают такие изменения:

  • отклонение стены в вертикальной плоскости или ее выпучивание на 1/3 толщины или на 1/200 высоты;
  • нависающие кирпичи, облицовочные плитки, отслаивающиеся от основной конструкции;
  • трещины, которые пересекают более четырех подряд рядов кирпичной кладки;
  • механические повреждения глубиной более 20 мм;
  • потеря целостности и расслоение.

Восстановление кирпичной кладки при этих повреждениях заключается в выполнении капитального ремонта.

Руководство по ремонту

Способы восстановления и ремонта кирпичной кладки описаны в типовой технологической карте (ТТК). При выполнении работ допускается внесение незначительных изменений в инструкцию.

Создается индивидуальная карта в зависимости от конкретных конструктивных особенностей кирпичной кладки. Восстановительные работы выполняют профессиональные каменщики.

Чтобы не допустить разрушения стен, нужно своевременно выполнять ремонт трещин в кирпичной стене, заполнять цементом разрушающиеся швы, заменять и восстанавливать поврежденные участки.

moyastena.ru

Технологические карты по строительству | Исполнительная документация

Технологические карты (ТК, ТТК, ОТК) по строительству скачать.
Технологические карты (ТК, ТТК) по входному контролю скачать.

1 Технологическая карта на входной контроль материалов применяемых на объекте: Реконструкция обводного канала, пример скачать doc, скачать zip.

2 Технологическая карта входного контроля материалов, оборудования кабельной продукции применяемые на объекте: Установка по производству элементарной серы, демонтаж сооружений насосной установки и здания конторы, пример скачать doc, скачать zip.

3 Технологическая карта на проведение входного контроля МТР, пример скачать doc, скачать zip.

4 Технологическая карта на проведение входного контроля оборудования, основных материалов, деталей и сварных соединений, пример скачать doc, скачать zip.

5 Технологическая карта на проведение входного контроля материалов применяемых на объекте: КС»Порт» в составе стройки Северо-Европейский газопровод, пример скачать doc, скачать zip.

6 Технологическая карта на проведение входного контроля материалов поступающих на объект — кабель ВОЛС, лотки металлические, трубы металлические, трубы асбестоцементные, электроды сварные, металлоконструкции, пример скачать doc, скачать zip.


Технологические карты на строительство зданий и сооружений, выполнение бетонных работ скачать.

1 Технологическая карта на производство бетонных работ при отрицательных температурах на объекте: «Многоквартирный жилой дом», пример скачать doc, скачать rar

2 Типовая технологическая карта на бетонные и железобетонные работы (монолитный) бетон скачать doc, скачать zip

2а Типовая технологическая карта на выполнение бетонных работ скачать doc, скачать zip

3 Технологическая карта на возведение железобетонного каркаса здания, пример скачать doc, скачать zip.

4 Типовая технологическая карта на бетонирование монолитных колонн скачать pdf, скачать zip.

5 Типовая технологическая карта на бетонирование монолитных перекрытий скачать pdf, скачать zip.

6 Типовая технологическая карта на бетонирование монолитных стен скачать pdf, скачать zip.

7 Технологическая карта на строительство подпорной стены, пример скачать doc, скачать zip.

8 Технологическая карта на строительство подпорной стены на буро-набивных сваях, пример скачать doc, скачать zip.

8а Технологическая карта на изготовление свай из стальных труб, пример скачать doc, скачать zip.

8б Технологическая карта на погружение свай забивным способом, пример скачать doc, скачать zip.

8в Технологическая карта на заполнение свай ЦПС (цементно-песчаная смесь), пример скачать doc, скачать zip.

9 Технологическая карта на строительство подпорной стены на объекте: Лыжная трасса, пример скачать doc, скачать zip.

10 Технологическая карта на устройство конструкций фундаментной плиты, пример скачать doc, скачать zip.

10 Технологическая карта на отделочные работы, пример скачать doc, скачать zip.

11 Технологическая карта на электродный прогрев конструкций из монолитного бетона, пример скачать doc, скачать zip.

12 Технологическая карта монтаж окон и дверных проёмов, пример скачать doc, скачать zip.

13 Типовая технологическая карта на устройство монолитных железобетонных стен подвалов высотой до 6м и толщиной до 500мм зданий и сооружений общего назначения скачать pdf, скачать zip.

14 Технологическая карта на кладку стен из газобетонных блоков и из мелких шлакокерамзитобетонных камней, пример скачать doc, скачать zip.

15 Типовая технологическая карта на кирпичную кладку наружных стен скачать pdf, скачать zip.

16 Типовая технологическая карта на водоэмульсионную и масляную окраску стен и потолков скачать pdf, скачать zip.

17 Технологическая карта на облицовку 100м2 строительных конструкций при строительстве новых и восстановлении существующих зданий и сооружений скачать pdf, скачать zip.

18 Технологическая карта на гидроизоляцию строительных конструкций из бетона, кирпича, природного камня и др. скачать pdf, скачать zip.

19 Технологическая карта на устройство фасадов, пример скачать doc, скачать zip.

20 Типовая технологическая карта на устройство наружной скреплённой теплоизоляции зданий и сооружений различного назначения из кирпича, природного камня и бетона с применением в качестве утеплителя минераловатных, базальтовых, стекловолоконных и пенополистрирольных плит скачать pdf, скачать zip.

21 Типовая технологическая карта по обустройству обогреваемых полов с эпоксидным мастичным покрытием скачать pdf, скачать zip.

22 Типовая технологическая карта на устройство элементов пола в промышленном и гражданском строительстве скачать pdf, скачать zip.

23 Операционная технологическая карта ОТК по контролю качества арматурных работ, пример скачать doc, скачать zip.

24 Операционная технологическая карта ОТК по контролю качества сварных монтажных соединений железобетонных конструкций, пример скачать doc, скачать zip.

25 Операционная технологическая карта ОТК по контролю качества устройства монолитных бетонных и железобетонных фундаментов, пример скачать doc, скачать zip.

26 Операционная технологическая карта ОТК по контролю качества опалубочных работ, пример скачать doc, скачать zip.

26а Технологическая карта на опалубочную систему F-euro-form system, пример скачать pdf, скачать zip.

27 Технологическая карта на монтаж перегородок из гипсокартона ГКЛ на металлическом каркасе Кнауф, пример скачать doc, скачать zip.

28 Технологическая карта на монтаж облицовок из гипсокартона ГКЛ на металлическом каркасе Knauf, пример скачать doc, скачать zip.

29 Технологическая карта на монтаж подвесного потолка из гипсокартона ГКЛ на металлическом каркасе Knauf, пример скачать doc, скачать zip.

30 Технологическая карта на теплоизоляционные работы, пример скачать doc, скачать zip.


Технологические карты на газоснабжение скачать.

1 Технологическая карта на врезку газопровода, сборник примеров (Компас V15.1, cdw) скачать zip.


Технологические карты на устройство кровли скачать.

1 Технологическая карта на устройство кровли, пример скачать doc, скачать zip.

2 Типовая технологическая карта на устройство и ремонт металлической кровли скачать pdf, скачать zip.

3 Типовая технологическая карта на устройство кровель из металлочерепицы скачать pdf, скачать zip.

4 Типовая технологическая карта на устройство кровель из эластомерного рулонного материала КРОМЭЛ скачать pdf, скачать zip.

5 Типовая технологическая карта на устройство кровель из наплавляемого рулонного материала ФИЛИЗОЛ скачать pdf, скачать zip.

6 Типовая технологическая карта на устройство кровли из битумно-полимерной самоотверждающейся мастики АНТИКОР МКБ скачать pdf, скачать zip.

7 Типовая технологическая карта на устройство кровли из цементно-песчаной черепицы скачать pdf, скачать zip.

8 Типовая технологическая карта на ремонт рулонной кровли с применением битумно-полимерных мастичных материалов с разваркой старого кровельного ковра скачать pdf, скачать zip.


Технологические карты на выполнение земляных работ скачать.

1 Технологическая карта на земляные работы, разработку котлована (производство работ нулевого цикла здания школы), пример скачать doc, скачать zip

2 Технологическая карта на рытье котлована и траншеи одноковшовым экскаватором, пример скачать doc, скачать zip

3 Технологическая карта на выполнение земляных работ, пример скачать doc, скачать zip

3а Технологическая карта на выполнение земляных работ вручную, пример скачать doc, скачать zip

4 Технологическая карта на выполнение земляных работ механизированным способом, пример скачать doc, скачать zip

5 Типовая технологическая карта на устройство шпунтового ограждения котлована, пример скачать doc, скачать zip

6 Технологическая карта по устройству искусственных оснований наружных сетей и малоэтажных зданий на насыщенных грунтах скачать pdf, скачать zip.

7 Технологическая карта по устройству искусственных оснований наружных сетей и малоэтажных зданий на насыпных грунтах скачать pdf, скачать zip.

8 Технологическая карта на устройство буронабивных свай в водонасыщенных грунтах, пример скачать pdf, скачать zip.

9 Технологическая карта на устройство благоустройства территории, пример скачать doc, скачать zip.

10 Технологическая карта на устройство закрытых переходов кабелей через автомобильные дороги методом горизонтально-направленного бурения ГНБ, пример скачать doc, скачать zip.

11 Технологическая карта на выполнение земляных работ для прокладки кабельных линий, пример скачать doc, скачать zip.

11а Технологическая карта на производство работ по разработке подводной траншеи экскаватором, пример скачать doc, скачать zip.

12 Операционная технологическая карта по контролю качества земляных работ: разработка траншеи, котлована, пример скачать doc, скачать zip.

13 Операционная технологическая карта по контролю качества земляных работ: обратная засыпка, пример скачать doc, скачать zip.


Технологические карты на строительство линий ВЛС, ВЛ, электромонтажные работы скачать.

1 Типовая технологическая карта на бурение ям, сборку и установку железобетонных опор при строительстве воздушных линий связи ВЛС скачать pdf, скачать zip.

2 Технологическая карта на строительство ВЛ 6-10кВ на металлических опорах из гнутого профиля скачать pdf, скачать zip.

3 Технологическая карта на погрузку и выгрузку металлических опор ВЛ 6-10кВ скачать pdf, скачать zip.

4 Технологическая карта на сборку на пикете металлических опор ВЛ 6-10кВ скачать pdf, скачать zip.

5 Технологическая карта на установку металлических опор ВЛ 6-10кВ скачать pdf, скачать zip.

6 Технологическая карта на монтаж неизолированных проводов на металлических опорах ВЛ 6-10кВ скачать pdf, скачать zip.

7 Технологическая карта на монтаж изолированных проводов на металлических опорах ВЛ 6-10кВ скачать pdf, скачать zip.

8 Технологическая карта на сборку и установку металлических промежуточных опор ВЛ 35кВ скачать pdf, скачать zip.

9 Технологическая карта на разработку траншеи для прокладки кабельных линий 6-10кВ, пример скачать doc, скачать zip.

10 Карта технологического и трудового процессов на монтаж опор освещения, пример скачать doc, скачать zip.

11 Типовая технологическая карта ТТК на монтаж щитов освещения, пример скачать doc, скачать zip.

12 Технологическая карта ТК на монтаж кабелей по строительным основаниям в помещениях и сооружениях (открыто, в лотках, в коробах, скрыто, открыто в пластмассовых трубах) скачать doc+содержание, скачать zip.

13 Технологическая карта на разборку дорожного покрытия к ППР Реконструкция КЛ 6-110кВ, пример скачать doc, скачать zip.

14 Технологическая карта на монтаж концевых и соединительных муфт для кабелей 0,4кВ и 6кВ, пример скачать doc, скачать zip.

15 Технологическая карта на прокладку проводов и кабелей в защитных трубах, пример скачать doc, скачать zip.

16 Технологическая карта на выполнение работ в действующих электроустановках ТП, ФРУ, ТПП, пример скачать doc, скачать zip.

17 Технологическая карта на прокладку силовых кабелей напряжением до 35кВ, пример скачать doc, скачать zip.

18 Технологическая карта на монтаж кабельных металлоконструкций под прокладку кабелей эл. освещения, эл. питания, автоматизации, пример скачать doc, скачать zip.

19 Технологическая карта на выполнение процесса монтажа и расключения кабелей скачать doc, скачать zip.

20 Технологическая карта по прокладке проводов и кабелей в защитных трубах скачать doc, скачать zip.

21 Технологическая карта на монтаж силовых кабелей в траншее скачать doc, скачать zip.

22 Технологическая карта на демонтаж электропроводки и тех средств системы пожарной безопасности включая АПС, СОУЭ, ЭЗУ скачать doc, скачать zip.

23 Технологическая карта на монтаж линейного извещателя, термокабеля и оборудования скачать doc, скачать zip.

24 Технологическая карта на монтаж силовых и контрольных кабелей скачать doc, скачать zip.

25 Типовая технологическая карта на производство работ по прокладке кабелей скачать doc, скачать zip.

26 Типовая технологическая карта на производство работ по прокладке кабелей 6кВ скачать doc, скачать zip.

27 Типовая технологическая карта разбивка котлованов для ж/б опор типа ПБ при строительстве ЛЭП скачать doc, скачать zip.

28 Типовая технологическая карта сборка промежуточных железобетонных опор ПБ скачать doc, скачать zip.

29 Типовая технологическая карта вырубка просек для линии электропередач ЛЭП скачать doc, скачать zip.

30 Типовая технологическая карта земляные работы и сооружение фундаментов для ЛЭП скачать doc, скачать zip.

31 Типовая технологическая карта монтаж воздушных линий электропередачи. Раскатка проводов и троссов скачать doc, скачать zip.

32 Типовая технологическая карта монтаж проводов воздушных линий 0,4кВ на ж/б опорах скачать doc, скачать zip.

33 Типовая технологическая карта монтаж проводов и грозозащитных троссов ВЛ 500кВ в горных условиях скачать doc, скачать zip.

34 Типовая технологическая карта сборка ж/б опор воздушной линии 0,4кВ скачать doc, скачать zip.

35 Типовая технологическая карта сборка и монтаж опор при сооружении воздушных линий элетропередач скачать doc, скачать zip.

36 Типовая технологическая карта устройство свайных фундаментов под опоры ВЛ 35-500кВ на болотах скачать doc, скачать zip.

37 Технологическая карта на монтаж огнестойких кабельных линий, пример скачать doc, скачать zip.

38 Технологическая карта на монтаж и расключение кабелей, пример скачать doc, скачать zip.

39 Технологическая карта на монтаж силовых кабелей в траншее, пример скачать doc, скачать zip.

40 Технологическая карта на установку оборудования КИПиА, пример скачать doc, скачать zip.

42 Технологическая карта на монтаж щитов управления вентиляции и освещения, пример скачать doc, скачать zip.

43 Технологическая карта на монтаж внутреннего освещения помещений, пример скачать doc, скачать zip.

44 Технологическая карта на прокладку электропроводки распределительной сети и освещение, сетей связи и телефонии, пожарной сигнализации и КИПа, пример скачать doc, скачать zip.

45 Типовая технологическая карта ТТК на монтаж светильников на жилых домах и других объектах скачать doc, скачать zip.

46 Технологическая карта на монтаж металлических труб для электропроводок, пример скачать doc, скачать zip.


Технологические карты на монтаж заземления и молниезащиты скачать.

1 Типовая технологическая карта на производство работ по монтажу наружного и внутреннего заземления скачать doc, скачать zip.

2 Типовая технологическая карта ТТК на монтаж молниезащиты зданий и сооружений скачать doc, скачать zip.

2а Технологическая карта на монтаж защитного заземления скачать doc, скачать zip.

3 Технологическая карта на монтаж заземления и молниезащиты, пример скачать zip.

4 Технологическая карта на монтаж защитного контура заземления, пример скачать doc, скачать zip.

5 Технологическая карта на монтаж наружного и внутреннего контура  заземления, пример 1 скачать doc, скачать zip.

6 Технологическая карта на монтаж наружного и внутреннего контура  заземления, пример 2 скачать doc, скачать zip.

7 Карта технологического и трудового процессов на монтаж заземления и молниезащиты, пример скачать doc, скачать zip.

8 Карта технологического и трудового процессов на монтаж заземляющего устройства, пример скачать doc, скачать zip.

9 Технологическая карта на монтаж защитного контура заземления, пример скачать doc, скачать zip.


Технологические карты по теплоснабжению, отоплению скачать.

1 Типовая технологическая карта на установку радиаторов на кирпичные стены с подключением к стоякам отопления скачать pdf, скачать zip.

2 Типовая технологическая карта на производство работ по монтажу и сварке тепловых сетей скачать doc, скачать zip.

3 Технологическая карта на монтаж внутреннего трубопровода систем отопления с запорно-регулируемой арматурой, пример скачать pdf, скачать zip.

4 Технологическая карта на монтаж трубопровода системы отопления, вентиляции и кондиционирования скачать doc


Технологические карты по водоснабжению и канализации скачать.

1 Технологическая карта на производство работ по монтажу систем водоснабжения зданий с трубами из ПВД скачать doc, скачать zip.

2 Технологическая карта на монтаж внутренних систем водоснабжения скачать doc, скачать zip.

3 Технологическая карта на монтаж внутренних систем канализации скачать doc, скачать zip.


Технологические карты на монтаж систем вентиляции и кондиционирования скачать.

1 Технологическая карта на установку и монтаж внутренних систем вентиляции и кондиционирования, пример скачать pdf, скачать zip.

2 Технологическая карта на монтаж трубопровода системы воздухоснабжения скачать doc, скачать zip.

3 Технологическая карта на монтаж трубопровода системы отопления, вентиляции и кондиционирования скачать zip.


Технологические карты на монтаж металлоконструкций скачать.

1 Технологическая карта на ремонт неповоротных стыков труб, пример скачать doc, скачать zip.

2 Технологическая карта на выполнение прямой врезки сваркой, пример скачать doc, скачать zip.

3 Технологическая карта на сварку арматурных сеток и каркасов, пример скачать doc, скачать zip.

4 Технологическая карта на сварку металлических труб, пример (Компас V15.1, cdw) скачать zip.

5 Технологическая карта на сборку и сварку строительных конструкций, пример скачать doc, скачать zip.

6 Технологическая карта на сборку и сварку стыка стенки рулонного резервуара, пример скачать doc, скачать zip.

7 Технологическая карта на сборку и сварку уторного шва, пример скачать doc, скачать zip.

8 Технологическая карта на антикоррозионную защиту металлоконструкций при строительстве, пример скачать doc, скачать zip.

9 Технологическая карта на сварочные работы, пример скачать doc, скачать zip.


Технологические карты на железнодорожные объекты скачать.

1 Технологическая карта на работы по техническому обслуживанию устройств электроснабжения нетяговых железнодорожных потребителей, пример скачать doc, скачать zip.


Технологические карты (ТК, ТТК) по строительству разные скачать.

1 Технологическая карта на погрузочно-разгрузочные работы с применением стрелового самоходного крана на гусеничном ходу, пример скачать doc, скачать zip.

2 Технологическая карта на погрузочно-разгрузочные, транспортные и складские работы, пример скачать doc, скачать zip.

3 Технологическая карта на погрузочно-разгрузочные работы при работе по монтажу стального вертикального резервуара, пример скачать doc, скачать zip.

4 Технологическая карта на погрузку, разгрузку и складирование грузов, пример скачать doc, скачать zip.

4а Технологическая карта на погрузо-разгрузочные работы, пример скачать doc, скачать zip.

5 Типовая технологическая карта на строповку и расстроповку грузов, разгрузочные работы и складирование грузов скачать doc, скачать zip.

6 Технологическая карта на устройство фасадных подъёмников (люлек), пример скачать doc, скачать zip.

7 Технологическая карта на производство верхолазных работ с применением методов промышленного альпинизма, пример скачать doc.

8 Технологическая карта на устройство наружных инженерных сетей: сетей электроснабжения, освещения, водоснабжения, водоотведения, сетей теплоснабжения, пример скачать doc, скачать zip.

9 Технологическая карта на монтаж эвакуационных знаков и указателей, пример скачать doc, скачать zip.

10 Технологическая карта на работу стреловых кранов вблизи линий электропередач, пример скачать doc, скачать zip.

10а Технологическая карта на крановые работы на приобъектном складе, пример скачать doc, скачать zip.

11 Технологическая карта на монтаж технических средств системы оповещения и управление эвакуацией при пожаре, пример скачать doc, скачать zip.

12 Технологическая карта процесса окрасочных работ, пример скачать doc, скачать zip.

13 Технологическая карта ограждение объектов строительства, пример скачать doc, скачать zip.

14 Технологическая карта на выполнение работ по визуальному и измерительному контролю сварочных соединений, пример скачать doc, скачать zip.

14а Технологическая карта на устройство фальшпола, пример скачать pdf, скачать zip.

15 Технологическая карта на сварку полиэтиленовых труб, пример (Компас V15.1, cdw) скачать zip.

17 Технологическая карта на монтаж кабельных конструкций, пример скачать doc, скачать zip.

18 Технологическая карта работ по прокладке кабелей по кабельным эстакадам, лоткам, каналам, строительные основания на тросах, пример скачать doc, скачать zip.

19 Технологическая карта по прокладке проводов и кабелей в защитных трубах, пример скачать doc, скачать zip.

20 Технологическая карта на разработку сухоройного карьера при строительстве автомобильных дорог, пример скачать doc, скачать zip.

21 Технологическая карта на геодезические работы, пример скачать doc, скачать zip.

21а Технологическая карта на производство работ по укладке трубопровода в подводную траншею методом протаскивания, пример скачать doc, скачать zip.

22 Технологическая карта на защиту от коррозии в условиях строительно монтажной площадки, пример скачать doc, скачать zip.


Вернуться к разделу: «Акты, схемы протокола и прочее».



Смотрите состав исполнительной в разделе: «Состав исполнительной»

Скачивайте акты, протокола и другое в разделе: «Акты и прочее»

Скачивайте полезные книги, ГОСТы, СнИПы в разделе: «ГОСТы и книги«

xn--80aalccoafpfcpgdfeii1bzaks8eyg5cl.xn--p1ai

Технологическая карта 136-06 ТК Технологическая карта на кирпичную кладку внутренних стен толщиной 380 мм под штукатурку

На главную | База 1 | База 2 | База 3
Поиск по реквизитамПоиск по номеру документаПоиск по названию документаПоиск по тексту документа
Искать все виды документовДокументы неопределённого видаISOАвиационные правилаАльбомАпелляционное определениеАТКАТК-РЭАТПЭАТРВИВМРВМУВНВНиРВНКРВНМДВНПВНПБВНТМ/МЧМ СССРВНТПВНТП/МПСВНЭВОМВПНРМВППБВРДВРДСВременное положениеВременное руководствоВременные методические рекомендацииВременные нормативыВременные рекомендацииВременные указанияВременный порядокВрТЕРВрТЕРрВрТЭСНВрТЭСНрВСНВСН АСВСН ВКВСН-АПКВСПВСТПВТУВТУ МММПВТУ НКММПВУП СНЭВУППВУТПВыпускГКИНПГКИНП (ОНТА)ГНГОСТГОСТ CEN/TRГОСТ CISPRГОСТ ENГОСТ EN ISOГОСТ EN/TSГОСТ IECГОСТ IEC/PASГОСТ IEC/TRГОСТ IEC/TSГОСТ ISOГОСТ ISO GuideГОСТ ISO/DISГОСТ ISO/HL7ГОСТ ISO/IECГОСТ ISO/IEC GuideГОСТ ISO/TRГОСТ ISO/TSГОСТ OIML RГОСТ ЕНГОСТ ИСОГОСТ ИСО/МЭКГОСТ ИСО/ТОГОСТ ИСО/ТСГОСТ МЭКГОСТ РГОСТ Р ЕНГОСТ Р ЕН ИСОГОСТ Р ИСОГОСТ Р ИСО/HL7ГОСТ Р ИСО/АСТМГОСТ Р ИСО/МЭКГОСТ Р ИСО/МЭК МФСГОСТ Р ИСО/МЭК ТОГОСТ Р ИСО/ТОГОСТ Р ИСО/ТСГОСТ Р ИСО/ТУГОСТ Р МЭКГОСТ Р МЭК/ТОГОСТ Р МЭК/ТСГОСТ ЭД1ГСНГСНрГСССДГЭСНГЭСНмГЭСНмрГЭСНмтГЭСНпГЭСНПиТЕРГЭСНПиТЕРрГЭСНрГЭСНсДИДиОРДирективное письмоДоговорДополнение к ВСНДополнение к РНиПДСЕКЕНВиРЕНВиР-ПЕНиРЕСДЗемЕТКСЖНМЗаключениеЗаконЗаконопроектЗональный типовой проектИИБТВИДИКИМИНИнструктивное письмоИнструкцияИнструкция НСАМИнформационно-методическое письмоИнформационно-технический сборникИнформационное письмоИнформацияИОТИРИСОИСО/TRИТНИТОсИТПИТСИЭСНИЭСНиЕР Республика КарелияККарта трудового процессаКарта-нарядКаталогКаталог-справочникККТКОКодексКОТКПОКСИКТКТПММ-МВИМВИМВНМВРМГСНМДМДКМДСМеждународные стандартыМетодикаМетодика НСАММетодические рекомендацииМетодические рекомендации к СПМетодические указанияМетодический документМетодическое пособиеМетодическое руководствоМИМИ БГЕИМИ УЯВИМИГКМММНМОДНМонтажные чертежиМос МУМосМРМосСанПинМППБМРМРДСМРОМРРМРТУМСанПиНМСНМСПМТМУМУ ОТ РММУКМЭКННАС ГАНБ ЖТНВННГЭАНДНДПНиТУНКНормыНормы времениНПНПБНПРМНРНРБНСПНТПНТП АПКНТП ЭППНТПДНТПСНТСНЦКРНЦСОДМОДНОЕРЖОЕРЖкрОЕРЖмОЕРЖмрОЕРЖпОЕРЖрОКОМТРМОНОНДОНКОНТПОПВОПКП АЭСОПНРМСОРДОСГиСППиНОСНОСН-АПКОСПОССПЖОССЦЖОСТОСТ 1ОСТ 2ОСТ 34ОСТ 4ОСТ 5ОСТ ВКСОСТ КЗ СНКОСТ НКЗагОСТ НКЛесОСТ НКМОСТ НКММПОСТ НКППОСТ НКПП и НКВТОСТ НКСМОСТ НКТПОСТ5ОСТНОСЭМЖОТРОТТПП ССФЖТПБПБПРВПБЭ НППБЯПВ НППВКМПВСРПГВУПереченьПиН АЭПисьмоПМГПНАЭПНД ФПНД Ф СБПНД Ф ТПНСТПОПоложениеПорядокПособиеПособие в развитие СНиППособие к ВНТППособие к ВСНПособие к МГСНПособие к МРПособие к РДПособие к РТМПособие к СНПособие к СНиППособие к СППособие к СТОПособие по применению СППостановлениеПОТ РПОЭСНрППБППБ-АСППБ-СППБВППБОППРПРПР РСКПР СМНПравилаПрактическое пособие к СППРБ АСПрейскурантПриказПротоколПСРр Калининградской областиПТБПТЭПУГПУЭПЦСНПЭУРР ГазпромР НОПРИЗР НОСТРОЙР НОСТРОЙ/НОПР РСКР СМНР-НП СРО ССКРазъяснениеРаспоряжениеРАФРБРГРДРД БГЕИРД БТРД ГМРД НИИКраностроенияРД РОСЭКРД РСКРД РТМРД СМАРД СМНРД ЭОРД-АПКРДИРДМРДМУРДПРДСРДТПРегламентРекомендацииРекомендацияРешениеРешение коллегииРКРМРМГРМДРМКРНДРНиПРПРРТОП ТЭРС ГАРСНРСТ РСФСРРСТ РСФСР ЭД1РТРТМРТПРУРуководствоРУЭСТОП ГАРЭГА РФРЭСНрСАСанитарные нормыСанитарные правилаСанПиНСборникСборник НТД к СНиПСборники ПВРСборники РСН МОСборники РСН ПНРСборники РСН ССРСборники ценСБЦПСДАСДАЭСДОССерияСЗКСНСН-РФСНиПСНиРСНККСНОРСНПСОСоглашениеСПСП АССП АЭССправочникСправочное пособие к ВСНСправочное пособие к СНиПСправочное пособие к СПСправочное пособие к ТЕРСправочное пособие к ТЕРрСРПССНССЦСТ ССФЖТСТ СЭВСТ ЦКБАСТ-НП СРОСТАСТКСТМСТНСТН ЦЭСТОСТО 030 НОСТРОЙСТО АСЧМСТО БДПСТО ВНИИСТСТО ГазпромСТО Газпром РДСТО ГГИСТО ГУ ГГИСТО ДД ХМАОСТО ДОКТОР БЕТОНСТО МАДИСТО МВИСТО МИСТО НААГСТО НАКССТО НКССТО НОПСТО НОСТРОЙСТО НОСТРОЙ/НОПСТО РЖДСТО РосГеоСТО РОСТЕХЭКСПЕРТИЗАСТО САСТО СМКСТО ФЦССТО ЦКТИСТО-ГК “Трансстрой”СТО-НСОПБСТПСТП ВНИИГСТП НИИЭССтП РМПСУПСССУРСУСНСЦНПРТВТЕТелеграммаТелетайпограммаТематическая подборкаТЕРТЕР Алтайский крайТЕР Белгородская областьТЕР Калининградской областиТЕР Карачаево-Черкесская РеспубликаТЕР Краснодарского краяТЕР Мурманская областьТЕР Новосибирской областиТЕР Орловской областиТЕР Республика ДагестанТЕР Республика КарелияТЕР Ростовской областиТЕР Самарской областиТЕР Смоленской обл.ТЕР Ямало-Ненецкий автономный округТЕР Ярославской областиТЕРмТЕРм Алтайский крайТЕРм Белгородская областьТЕРм Воронежской областиТЕРм Калининградской областиТЕРм Карачаево-Черкесская РеспубликаТЕРм Мурманская областьТЕРм Республика ДагестанТЕРм Республика КарелияТЕРм Ямало-Ненецкий автономный округТЕРмрТЕРмр Алтайский крайТЕРмр Белгородская областьТЕРмр Карачаево-Черкесская РеспубликаТЕРмр Краснодарского краяТЕРмр Республика ДагестанТЕРмр Республика КарелияТЕРмр Ямало-Ненецкий автономный округТЕРпТЕРп Алтайский крайТЕРп Белгородская областьТЕРп Калининградской областиТЕРп Карачаево-Черкесская РеспубликаТЕРп Краснодарского краяТЕРп Республика КарелияТЕРп Ямало-Ненецкий автономный округТЕРп Ярославской областиТЕРрТЕРр Алтайский крайТЕРр Белгородская областьТЕРр Калининградской областиТЕРр Карачаево-Черкесская РеспубликаТЕРр Краснодарского краяТЕРр Новосибирской областиТЕРр Омской областиТЕРр Орловской областиТЕРр Республика ДагестанТЕРр Республика КарелияТЕРр Ростовской областиТЕРр Рязанской областиТЕРр Самарской областиТЕРр Смоленской областиТЕРр Удмуртской РеспубликиТЕРр Ульяновской областиТЕРр Ямало-Ненецкий автономный округТЕРррТЕРрр Ямало-Ненецкий автономный округТЕРс Ямало-Ненецкий автономный округТЕРтр Ямало-Ненецкий автономный округТехнический каталогТехнический регламентТехнический регламент Таможенного союзаТехнический циркулярТехнологическая инструкцияТехнологическая картаТехнологические картыТехнологический регламентТИТИ РТИ РОТиповая инструкцияТиповая технологическая инструкцияТиповое положениеТиповой проектТиповые конструкцииТиповые материалы для проектированияТиповые проектные решенияТКТКБЯТМД Санкт-ПетербургТНПБТОИТОИ-РДТПТПРТРТР АВОКТР ЕАЭСТР ТСТРДТСНТСН МУТСН ПМСТСН РКТСН ЭКТСН ЭОТСНэ и ТЕРэТССЦТССЦ Алтайский крайТССЦ Белгородская областьТССЦ Воронежской областиТССЦ Карачаево-Черкесская РеспубликаТССЦ Ямало-Ненецкий автономный округТССЦпгТССЦпг Белгородская областьТСЦТСЦ Белгородская областьТСЦ Краснодарского краяТСЦ Орловской областиТСЦ Республика ДагестанТСЦ Республика КарелияТСЦ Ростовской областиТСЦ Ульяновской областиТСЦмТСЦО Ямало-Ненецкий автономный округТСЦп Калининградской областиТСЦПГ Ямало-Ненецкий автономный округТСЦэ Калининградской областиТСЭМТСЭМ Алтайский крайТСЭМ Белгородская областьТСЭМ Карачаево-Черкесская РеспубликаТСЭМ Ямало-Ненецкий автономный округТТТТКТТПТУТУ-газТУКТЭСНиЕР Воронежской областиТЭСНиЕРм Воронежской областиТЭСНиЕРрТЭСНиТЕРэУУ-СТУказУказаниеУказанияУКНУНУОУРврУРкрУРррУРСНУСНУТП БГЕИФАПФедеральный законФедеральный стандарт оценкиФЕРФЕРмФЕРмрФЕРпФЕРрФормаФорма ИГАСНФРФСНФССЦФССЦпгФСЭМФТС ЖТЦВЦенникЦИРВЦиркулярЦПИШифрЭксплуатационный циркулярЭРД
Показать все найденныеПоказать действующиеПоказать частично действующиеПоказать не действующиеПоказать проектыПоказать документы с неизвестным статусом
Упорядочить по номеру документаУпорядочить по дате введения

files.stroyinf.ru

Типовая технологическая карта водной и масляной покраски стен и потолка. Технологическая карта окраски металлоконструкций. Технологическая карта малярных работ

.

Типовая технологическая карта водной и масляной окраски стен и потолка. Технологическая карта окраски металлоконструкций. Технологическая карта малярных работ

.

I. Объем карты

1. Разработана технологическая карта для производства внутренних малярных работ на одном этапе капитально отремонтированного многоэтажного жилого дома с кирпичными стенами общей площадью 610 м².

2. Ниже приведены объемы и виды малярных работ улучшенного качества за один этап.

3. При привязке карты к конкретным условиям ремонта указываются объем работ, средства механизации, расчет трудозатрат, график технологического процесса и технико-экономические показатели.

Название работ

Единица измерения

Подготовка оштукатуренных поверхностей под клей и масляную покраску

Подготовка деревянных поверхностей к масляной живописи:

полы деревянные

трубы металлические

радиаторы

Клейкая картина по гипсу:

потолки

Масло по гипсу:

полы деревянные

трубы металлические

радиаторы

II.Организация и технология строительства

1. Перед началом малярных работ необходимо выполнить следующие работы:

а) смонтировать и испытать все сантехнические системы и устройства, а также осветительную сеть и слаботочную проводку;

б) вне зависимости от этажности здания все работы по устройству перекрытий и кровли выполнены;

в) штукатурка высохла;

г) уложены чистые дощатые полы, прибиты плинтусы, установлены наличники, поручни, подоконники;

д) оконные стеклопакеты, фрамуги и легкие двери;

е) для проведения малярных работ в зимних условиях необходимо установить и ввести в эксплуатацию центральное отопление.

2. Изготовление малярных полуфабрикатов организовано механически в центральном цехе окраски. При отсутствии централизованных покрасочных цехов для приготовления лакокрасочных композиций используется передвижной покрасочный участок (рис. 1.) или создается окрасочный цех на месте.

Рис. 1. Передвижная покрасочная станция 1 – шланг; 2 – вибросито; 3, 12 – малярно-шлифовальные машины; 4, 11 – насос эмульгатора; 5 – смеситель; 6 – роторная мельница; 7 – электрическая колонка; 8 – дозаторы воды и олифы; 9 – инвентарный контейнер; 10 – смеситель; 13 – вибросито; 14 – компрессор.

3. Шпаклевки на поверхность стен наносятся механическим способом (рис. 2).

Рис. 2. Пистолет для нанесения шпатлевки 1 – головка; 2 – сопло; 3 – игла регулирования подачи наполнителя; 4 – спусковой крючок; 5 – штуцер для шланга подачи воздуха; 6 – штуцер для шпатлевки

4. Шпаклевки, масляные грунтовки, масляные, лакокрасочные и синтетические лакокрасочные составы вывозятся из цеха колеровки на рабочее место в канистрах.

5. Производство малярных работ осуществляется механизированным способом (рис.3.) и организован на захватах, назначенных по разделам сверху вниз (по этажам). Каждое изъятие поручается определенной бригаде (звену) маляров, которые несут ответственность за качество выполненных работ и расход материалов.

Рис. 3. Схема установки компрессорной окрасочной установки

1 – электрокомпрессор; 2 – воздушный шланг; 3 – бак для впрыска краски; 4 – тканевый шланг; 5 – пистолет-распылитель; 6 – ресивер; 7 – водомасляный сепаратор; 8 – электродвигатель.

Масляная покраска панелей и стен, панелей дверных полотен осуществляется валиками с пневматической подачей готового лакокрасочного состава (рис. 4.). Масляная покраска поверхностей выше 1,8 м от уровня чистого пола осуществляется с инвентарных лесов.

Рис. 4. Валики с механизированной подачей красящих составов

а – удочка-ролик; 1 – меховой валик; 2 – ороситель; 3 – латунная трубка; б – валик Т-образный (общий вид с комплектом оборудования для механической подачи красящего состава)

6.Малярные работы на участке выполняет бригада маляров из четырех человек: 5 разрядов – 1 человек, 4 разряда – 1 человек, 3 разряда – 2 человека:

Подготовка оштукатуренных поверхностей под клей и масляную живопись осуществляется мастером. бригада из двух человек – маляр 4 и 2 разряда; белят потолки и стены;

Масляная роспись стен, дверей выполняется вторым звеном из двух человек – маляром 5 и 2 разряда.

7. На малярные работы общей площадью 610 м2 составлен график выполняемых работ, расчет трудозатрат и необходимых материально-технических ресурсов.

8. Требования к качеству работы:

а) при окраске клеевыми и масляными составами влажность штукатурки или бетона перед окраской не должна превышать 8%, а влажность древесины окрашиваемых деталей. не должно превышать 12%;

б) поверхности, окрашенные клеевыми красками, не должны пачкать и менять цветовой тон; поверхности должны иметь одинаковый тон и тщательную растушевку; не допускаются пятна, разводы, потеки, брызги, щетина, растушевка;

в) поверхности, окрашенные маслом, эмалью и лаком, должны иметь однородную текстуру; не допускается: просвечивание нижележащих слоев краски, пятен, морщин, потеков, зазоров, кусочков пленки, неровностей шпатлевки и следов кисти; локальные искривления линий и штриховки при улучшенном качестве работы не должны превышать 2 мм,

9.При выполнении внутренних малярных работ необходимо соблюдать следующее. следующие правила техники безопасности:

а) при удалении старой масляной краски с поверхностей стен и водотоков с помощью устройств с открытым пламенем (паяльные лампы и т. д.) необходимо обеспечить постоянную вентиляцию помещения.

Внутренние покрасочные работы с использованием составов, выделяющих летучие пары, вредные для здоровья человека, следует проводить при открытых окнах или при механической вентиляции, обеспечивающей не менее двухкратного воздухообмена в час.Запрещается пребывание людей в комнатах, свежеокрашенных маслом или нитросоединениями, более 4 часов.

Малярные работы в помещениях нитрокрасками и нитрошпаклевками следует проводить с четырехкратным воздухообменом в час;

б) при выполнении малярных работ с использованием пневматических устройств, а также быстросохнущих красок и лаков, содержащих летучие растворители, рабочие обеспечиваются респираторами и защитными очками;

в) в помещениях, где выполняется покраска водными составами, во время покраски электропроводка должна быть обесточена;

г) запрещается использование свинцовой белила отдельно и в составе красок, а также бензола и этилированного бензина в качестве растворителей;

д) при варке или нагревании олифы и ее заменителей, а также канифоли запрещается наполнять емкость более чем на? ее объем и добавить в емкость летучие растворители, не снимая ее с огня;

е) цеха окраски и цеха, в которых готовят шпатлевки, мастики, грунтовки, красящие и другие составы для малярных работ, оборудованы вентиляцией, обеспечивающей не менее четырехкратный воздухообмен в час.

Типовая технологическая схема окраски фасада из краскопульта разработана с целью упорядочения всей цепочки работ, выполняемых при покрытии поверхностей стен силикатными составами … Обработка стен этими веществами осуществляется не только в промышленных и гражданских зданиях, но и в помещениях. производство ремонта в частном жилищном фонде.

Эти документы обязательно содержат разделы, связанные с охраной труда и контролем качества выполняемых работ.

Определение маршрута

Силикатные покрытия содержат минимальное количество компонентов.Благодаря этому они обладают прекрасными эксплуатационными свойствами, такими как паропроницаемость, стойкость к атмосферным осадкам. Также они не представляют угрозы для окружающей среды. Эти материалы продаются в готовом виде и обладают отличной устойчивостью к различным химическим веществам … Благодаря устойчивости к атмосферным явлениям композиции успешно используются для уличных фасадных работ, связанных с реставрацией архитектурных объектов художественного наследия.

Маршрут покрытия фасадов атмосферостойкими материалами должен содержать весь комплекс выполняемых работ по оптимизации производственного процесса, приведению его в соответствие с нормативными документами, снижению затрат, корректировке сроков производства.

В этот документ включена информация, в которой прописаны основные требования к качеству материала, его правильному хранению, транспортировке. Основной раздел касается обустройства рабочего места в соответствии со СНиП, правильные и безопасные методы работы на высоте, перечислены необходимые механизмы и инструменты. Особое внимание уделяется безопасности труда.

Эти документы разрабатываются производственно-техническим отделом организации и предназначены для руководителей участков и мастеров.Эти специалисты обязаны детально изучить всю техническую документацию и организовать трудовой процесс рабочих в соответствии с требованиями, указанными в технологических картах. Инженерно-технические специалисты несут персональную ответственность за безопасность рабочего процесса.

Область применения

Составлена ​​технологическая карта покрытия ограждающих поверхностей специальными лакокрасочными материалами, устойчивыми к атмосферным осадкам. Этот документ распространяется на строительство тыла, проведение ремонтных работ, на реконструкцию фасадов различных объектов.

Перед началом работ по покраске зданий необходимо провести весь комплекс мероприятий по подготовке поверхностей стен к окончательной покраске. Эти работы могут включать капитальный или частичный ремонт всех внешних стен. Обязательным условием является оценка состояния объекта сертифицированными экспертами.

Выполнение отделочных работ возможно только при наличии специальных разрешений. Один из них – цветной паспорт на объект, который выдают соответствующие госорганы.

Типовая технологическая карта может быть привязана к правильной строительной площадке… При этом необходимо согласовать график работ, объемы и смету.

Подготовка поверхности

Фасады, предназначенные для окраски, должны иметь влажность поверхности более 10%. К работам по покраске уличных стен, согласно СНиП, предъявляются определенные требования. Температура наружного воздуха не должна быть ниже 12 ° С, относительная влажность – выше 85%.

Требования к подготовке ограждающих поверхностей разные. Каждый тип поверхности имеет свои особенности при подготовке к покраске.

Монолитная окраска бетона

Монолитный бетон, как правило, имеет раковины и трещины на своей поверхности. Эти дефекты затирают специальными штукатурными составами. Этими материалами заделывают дефекты основания и затем выравнивают шпателем. Во время выполнения работ необходимо следить за тем, чтобы поверхности не пересыхали, что может привести к таким негативным последствиям, как растрескивание и расслоение материала.

Для данного вида работ желательно использовать сухую смесь.Этот материал представляет собой порошок на основе высоких марок цемента и различных добавок.

Для устранения мелких изъянов бетонной поверхности используются специальные сухие смеси, содержащие минеральные частицы. Они обладают прекрасными эксплуатационными свойствами, такими как устойчивость к отрицательным температурам, хорошая адгезия.

Перед нанесением данного состава ограждающая поверхность очищается от пыли, грязи, остатков старой краски, других посторонних предметов и веществ. Эти включения могут снизить качество нанесения материала.Готовый раствор укладывается специальным шпателем, после чего растирается теркой для придания стене гладкости. При правильном проведении работы расход смеси не должен превышать 2 кг / м² при толщине не более 1,5 мм.

Бетонная поверхность, в зависимости от способа ее изготовления, может быть плотной или пористой. Для разных поверхностей используются разные затирочные материалы.

Для пористой бетонной поверхности применяют легкие смеси, их еще называют мелководными.
Перед нанесением любых составов поверхность следует дважды загрунтовать с перерывом в работе 24 часа. Грунтовку перед нанесением на поверхность разводят чистой водой в соотношении 1: 1.

Расход грунтовки не должен превышать 0,3 кг на каждый слой покрытия.

Окраска оштукатуренных поверхностей

После нанесения новой штукатурки поверхность необходимо окрасить через четыре недели после завершения работ.

При ремонте старого штукатурного состава необходимо предварительно удалить все хрупкие элементы и увеличить трещины, удалив осыпающиеся фрагменты старого покрытия.После этого большие площади реставрируются специальным составом на основе извести. Этот материал изготавливается из цемента, различных добавок извести и минеральных добавок, он абсолютно не опасен для здоровья человека, к тому же хорошо сцепляется с поверхностью.
Подготовленные трещины и трещины с помощью специальных приспособлений заполняются готовой смесью. После этого поля следует технологическая пауза, необходимая для того, чтобы смесь немного застыла, после чего ее необходимо растереть шпателем. Готовые отремонтированные участки необходимо дать постоять не менее 8 дней.

После того, как ограждающая конструкция выровнена, ее необходимо покрыть шпаклевкой. Для этого используется сухая смесь, в состав которой помимо цемента входят специальные добавки.

При нанесении этого материала использовать специальные шпатели. Толщина нанесения не должна превышать 4 мм. В идеале штукатурный слой должен быть виден через нанесенную шпаклевку. При правильном проведении работ расход этого материала не должен превышать 1,5 кг на 1 м² покрытия.

Следующим этапом является финальное выравнивание поверхности.Для этого используют болгарки различной конструкции.

Поверхности, оштукатуренные декоративными составами

Декоративную штукатурку обычно называют терразитом. Ремонт такого покрытия производится только аналогичным материалом. Это вещество также содержит частицы извести, крошку различных горных пород и специальные гидравлические добавки.

Оштукатуривание зданий, являющихся памятниками архитектуры, осуществляется только специальными порошковыми штукатурками, в состав которых входит большое количество компонентов извести.

Ремонт кирпичных стен, заполнение ям из-за отсутствия отдельных силикатных блоков проводится специальным цементно-известковым составом, специально разработанным для этого.Перед началом работ кладку покрывают грунтовкой. После 24-часового технологического перерыва наносится вторичное покрытие. Почвенные составы разбавляют чистой водой в соотношении 1: 1.

Ремонт ограждающей конструкции из красного кирпича производится точно таким же штукатурным раствором с двойным грунтовочным покрытием и с 24-часовым перерывом в работе.

Крашеные фасады

При ремонте окрашенных фасадов необходимы подготовительные процессы. Все старые покрытия необходимо удалить с поверхности ограждающей конструкции.Старые лакокрасочные материалы смываются чистой водой. Перед тем как покрыть фасад краской, его необходимо полностью загрунтовать.

Фасадная роспись – завершающий этап реставрации здания. Перед ним должны быть выполнены все работы на крыше, балконах, обустроены отмостки построек, оконные откосы должны быть выполнены под ключ. Также необходимо смонтировать все элементы крепления, установленные на фасаде для крепления на нем различных инженерных коммуникаций. Отремонтирована кирпичная кладка, все трещины заделаны соответствующими растворами.Установленные на фасаде предметы, которые невозможно покрасить, аккуратно упаковываются полиэтиленовой пленкой минимум в два слоя.

Материалы для грунтовки поверхностей выпускаются по 15 и 20 кг в специальной таре. Штукатурные смеси, как правило, продаются производителем в специальных упаковках по 20 и 25 кг. Лакокрасочные материалы с силикатным составом продаются в торговой сети в готовом виде в пластиковых ведрах по 10 и 20 кг.

Фасадная роспись

Поверхности, подготовленные под покраску, должны быть сухими, чистыми, ровными, обработанными грунтовкой.Согласно требованиям нормативных документов запрещается окрашивание фасадов при следующих погодных условиях:

  • во время дождя, если поверхность влажная, а не сухая;
  • при прямом попадании на фасад солнечных лучей и в жаркую погоду;
  • при температуре наружного воздуха менее 20 ° С;
  • при сильном ветре.

Следующий шаг – согласование цветов с заказчиком. Этот процесс может занять несколько дней, чтобы получить желаемый цвет.После согласования можно приступать к окрашиванию поверхности.

Для окраски желательно использовать силикатные краски и лаки. При работе с серьезными объемами придется заказывать большое количество красок. Поскольку этот материал расфасован в тару по 20 кг, то на объект могут поступать краски разных партий. В связи с этим может возникнуть ситуация, когда лакокрасочный материал в разных партиях одного цвета имеет разные оттенки … Чтобы не допустить этой проблемы, лучше всего весь входящий на участок состав перелить в одну большую чистую емкость и смешивание.

Перед тем, как приступить к покраске поверхности, при необходимости раствор необходимо довести до нужной консистенции. Для этого в него добавляют специальный грунт аналогичного состава. При смешивании необходимо руководствоваться определенными правилами, указанными в технологической карте. Количество добавляемой грунтовки не должно превышать 10% от общего объема краски.

Покраска согласно СНиП должна выполняться не менее чем в 2 слоя. Вторичное покрытие поверхности фасадными красками проводят после полного высыхания первого слоя.В сухую погоду на это уходит около 6-8 часов.

Для получения качественной поверхности лакокрасочный состав следует наносить ровным слоем такой же толщины.

При надлежащей подготовке поверхности перед покраской и соблюдении технологии производства расход красочного материала не должен превышать 0,3 кг на 1 м² при работе с грунтовкой и 0,15 при повторной окраске.

Для покраски можно использовать специальные распылители. Покраска фасада из краскопульта проводится в соответствии со следующими правилами:

  1. Скорость движения устройства должна быть равномерной, без ускорений и замедлений.Оно должно составлять примерно 15 м / мин.
  2. Распыленные полосы должны перекрываться на четверть своей ширины.
  3. При работе с малярными механизмами оконные проемы, отмостки все части фасада, не предназначенные для нанесения краски, упаковываются в полиэтиленовую пленку не менее чем в 2 слоя.
  4. Для бесперебойной работы окрасочного оборудования необходимо постоянное давление воздуха в системе не менее 5-6 атмосфер.
  5. В процессе окрашивания направления потоков частиц должны быть взаимно перпендикулярными.
  6. В зависимости от настройки форсунки устройства, пистолет-распылитель отводится от поверхности на расстоянии около 400 мм.

Как выбрать краску

Выбор краски простому обывателю покажется очень легкой задачей. Между тем, ограждающая конструкция здания изготавливается из множества материалов, обладающих разными свойствами. Фасады покрывают разными шпаклевками и грунтовками, не все лакокрасочные покрытия совместимы с этими материалами.

Дополнительно нужно обратить внимание на состав красок.Этот фактор очень сильно влияет на долговечность покрытия.

В настоящее время широкое распространение получили масляные краски и лаки. Но, к сожалению, у них недостаточные тактико-технические характеристики. Более чем подходящим вариантом цвета фасада являются композиции на водной основе. Эти краски обладают очень хорошей устойчивостью к воздействию окружающей среды и лучше всего подходят для фасадных работ. Еще одно преимущество этих соединений – их негорючесть. Среди множества разновидностей этих красок особенно хочется выделить силиконовые составы.Эти вещества сочетают в себе лучшие свойства акриловых и силикатных красок … Главное преимущество таких покрытий в том, что они не имеют неприятного запаха … Эти составы быстросохнущие, что является ключевым фактором в нашем климате.

Другой тип составов на водной основе – алкидная краска … Эта краска обладает высокими эксплуатационными характеристиками и сохнет быстрее, чем масляная краска.

Также существуют реактивные составы для покраски фасадов. Их особенность в том, что они состоят из двух компонентов. У этих составов при всех их достоинствах есть недостатки.Их можно использовать только в течение одного ограниченного периода времени, указанного в сопроводительных документах на краску. Но стоимость этих составов довольно высока.

Контроль качества

Приемка качества отделочных работ осуществляется службой заказчика согласно необходимой нормативной документации.

Производственный контроль качества работы в обязательном порядке включает в себя входной, эксплуатационный и приемочный контроль окрашенного фасада.

Первый – это проверка качества заявителей на материалы стройплощадки, наличие маркировки на таре, эксплуатационные свойства.Все вещества должны иметь декларации и соответствующие сертификаты Таможенного союза о качестве продукции.

Строительные материалы, применяемые при отделочных (и вообще в любых строительных) работах, должны в обязательном порядке соответствовать требованиям ГОСТ и техническим условиям … Для получения сертификата качества они проходят проверку в специальных лабораториях на соответствие заявленным эксплуатационным характеристикам и свойствам. .

Операционный контроль – процедура контроля качества покраски в процессе работы.Он направлен на своевременное выявление дефектов и их немедленное устранение непосредственно в процессе строительного производства.

При подготовке основы под покрытие компаундом проверьте, насколько хорошо подготовлено покрытие. На нем не должно быть пыли, грязи, ржавчины, трещин, подтеков рабочих растворов.

Проверке подлежит влажность покрытия, качество нанесенной шпатлевки и грунтовки.

При покрытии фасада краской определяется толщина нанесенного слоя, равномерность, отсутствие полос, потеков, брызг, выясняется соблюдена ли технология работ.

Требования к безопасности выполняемых работ

Согласно правилам безопасного производства работ, все рабочие должны быть оснащены средствами индивидуальной защиты. К таким средствам для малярных работ относятся: спецодежда, обувь, респираторы, защитные маски. Все рабочие без исключения должны иметь средства защиты глаз и специальные перчатки. Эти средства необходимы для предотвращения попадания вредных веществ в естественные полости человека и для защиты его кожи.

При выполнении фасадных работ необходимо соблюдать и другие требования безопасности. Это касается и работ на высоте, и использования электрического, пневматического, гидравлического и другого строительного оборудования … Соблюдение правил техники безопасности гарантирует сохранение жизни и здоровья граждан, работающих на стройке.

Нет связанных сообщений.

Нажмите « Нравится » и получайте лучшие сообщения на Facebook!

Типовая технологическая карта разработана отделом проектирования и внедрения прогрессивной технологии передовых методов труда и средств малой механизации при производстве отделочных работ треста Мосоргстрой (Л.К. Немцын, А. Н. Стригина) и согласованы с отделом отделочных работ Главмосстроя (В. И. Малин) …

На карте представлена ​​технологическая последовательность окраски поверхностей строительных конструкций методом безвоздушного распыления с использованием агрегатов 2600Н и 7000Н производства Вильнюсского производственного объединения строительных и отделочных машин Минстроя СССР.

По сравнению с пневматическим методом окраска безвоздушным распылением позволяет экономить лакокрасочные материалы за счет значительного снижения их потерь в окружающей среде (туманообразование) и использования составов с меньшим содержанием растворителей, а также повышения производительности труда за счет скорости нанесения покрытия. и возможность уменьшения количества слоев покрытий за счет увеличения их толщины.Безвоздушная окраска снижает загрязнение окружающей среды и улучшает условия труда.

Карта содержит разделы по безопасности, организации рабочего места, стандартный набор инструментов и принадлежностей.

1 ОБЛАСТЬ ПРИМЕНЕНИЯ

Безвоздушное распыление – это новый высокоэффективный метод окраски поверхностей строительных конструкций.

Метод безвоздушного распыления можно использовать для окраски строительных конструкций на бетон, штукатурку, кладку и кладку, металл, дерево и другие материалы как в строительных, так и в заводских условиях.

Установки безвоздушного распыления наносят грунтовки, жидкие шпатлевки, краски с вязкостью по ВЗ-4: для агрегата 2600Н – до 200 с, для агрегата 7000Н – до 300 с.

В состав рассматриваемых картой произведений входят:

Подготовка поверхностей строительных конструкций к покраске;

Окраска поверхностей строительных конструкций агрегатами безвоздушного распыления.

2. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОЦЕССА

2.1. Перед началом производства малярных работ на строительной площадке их необходимо провести в соответствии с требованиями СНиП III-21-73 «Финишные покрытия строительных конструкций», приемка поверхностей с участием производителей работ и мастеров.

2.2. Подготовку поверхностей строительных конструкций к покраске следует проводить в соответствии с ГОСТ 22-753-77 «Подготовка поверхностей строительных конструкций к покраске и оклейке обоев».

2.В соответствии с требованиями норм к началу отделочных процессов, все монтажные и общестроительные работы, газовые и канализационные сети должны быть полностью завершены, сети отопления и водоснабжения должны быть герметизированы и испытаны.

Стол № 1

Вид отделки

Допустимые отклонения

Предельные размеры локальных дефектов, мм

поверхность из плоскости

плоскости из вертикальных стен

лузги, кустарники оконных и дверных откосов или пилястр

изогнутые поверхности из проектной позиции

уклон от проектного положения по ширине

стержня из прямой (на всю длину стержня)

снарядов

провисание (высота) и углубление (глубина)

Улучшенная окраска

не более 2 неровностей глубиной или высотой до 3 мм включительно

1 мм на 1 м высоты (или длины), но не более 10 мм на всю высоту (длину)

1 мм на 1 м высоты (или длины), но не более 5 мм на весь элемент

Картина высокого качества

не более 2 неровностей глубиной или высотой до 2 мм включительно

1 мм на 1 м высоты (или длины), но не более 5 мм на всю высоту

1 мм на 1 м высоты (или длины), но не более 3 мм на весь элемент

2.4. В подготовленных под покраску помещениях температура воздуха должна быть не ниже + 10 ° С; относительная влажность воздуха не более 70%. Освещенность поверхностей при эксплуатации должна быть не менее 100 люкс, влажность оштукатуренных и бетонных поверхностей не должна превышать 8%.

2,5. Тип окраски: простая, улучшенная, качественная. Цветовая гамма комнат задается проектом.

А. Подготовка поверхностей строительных конструкций к покраске

2.6. Требования к готовым поверхностям указаны в таблице №1 (ГОСТ 22753-77).

2.7. Допускается подготовка к покраске поверхностей строительных конструкций и их стыков (углов, примыканий, стыков), не имеющих отклонений от проектного положения и дефектов, превышающих указанные в таблице № 1, а также сквозных и усадочных трещин. , вышитые шириной более 3 мм. Количество локальных дефектов (раковин, провисаний, впадин) на любом участке поверхности площадью 200 × 200 мм не должно превышать пяти.

2.8. Подготавливаемые к окраске поверхности должны быть очищены от грязи, пятен и высолов.

2.9. Поверхности промышленных изделий и их внешний вид должны соответствовать требованиям стандартов.

Более двух сломанных углов в стыке листов на всей поверхности и более одного сломанного угла в одном стыке.

2.12. Поверхности, облицованные асбоцементными листами, подлежащие подготовке под покраску, не должны иметь перекатов, прогибов, искривлений.

2.13. При подготовке поверхностей к покраске следует выполнять следующие технологические операции:

Очистка поверхностей;

Грунтование очищенной поверхности;

Заполнение трещин и полостей;

Частичная смазка неровностей на поверхности;

Шлифование смазанных участков.

2.14. Для очистки поверхности и трещин на ней от пыли и грязи, брызг и капель раствора, жирных пятен и высолов необходимо использовать механические наждачные круги (станки ИЭ-2201А), скребки и щетки (рис.1). После очистки загрязненные участки поверхности следует промыть водой и просушить. Жировые пятна перед смыванием водой промывают 3% раствором соляной кислоты. Появившиеся на поверхности высолы следует полностью смести щетками, промыть очищенные участки водой и просушить поверхность до влажности не более 8%.

2.15. Трещины на поверхности конструкций необходимо заполнить шпаклевкой на глубину не менее 2 мм, а пустоты и неровности – заделать и загладить (рис.2, 3).

2.16. Заливка поверхностей осуществляется масляно-клеевой шпатлевкой или шпатлевкой Помелакс. Шпаклевка должна иметь хорошее сцепление с поверхностью, легко выравниваться шпателем и ложиться равномерно. Он должен давать минимальную и равномерную усадку, то есть не растрескиваться при высыхании и не затягиваться в поры и полости.

Шпаклевка наносится слоем толщиной не более 2 – 3 мм или пластиковым шпателем с последующим разглаживанием и удалением излишков шпатлевки до появления из-под нее зазоров нижнего слоя (рис.4).

Стол № 2

2.17. Шлифовка шпатлевки производится после ее полного высыхания на шлифовальном станке ИЭ-2201 с закреплением наждачной бумаги на деревянной терке с удлиненной ручкой или пемзой до получения гладкой поверхности (рис. 5).

2.18. Подготовленные под покраску поверхности не должны быть выбелены, не должны иметь отклонений, превышающих указанные в таблице 2, трещин в местах заливки, выступающих полос и пятен. Поверхности, подготовленные к покраске, необходимо проверять в любом месте, но не менее чем в трех местах, на наличие неровностей и перекрытия дефектов.

Окраска поверхностей строительных конструкций агрегатами безвоздушного распыления

2.19. За агрегатом должен быть закреплен (приказом UMOR) водитель 5-го разряда, прошедший специальную подготовку по техническому использованию и обслуживанию машины и несущий ответственность за ее техническое состояние и безопасность. В процессе покраски в звено включается машинист станка, выполняющий комплекс технологических операций по нанесению лакокрасочных составов на агрегатах 7000Н и 2600Н.

2.20. Работы выполняет бригада из 4 человек: машинист-машинист 5 разряда (М 1), выделенный Управлением механизации отделочных работ; маляр-оператор 3 разряда (М 2), работающий с пистолетом; а также два маляра 3 и 4 категории (М 3 и М 4), которые подготавливают поверхности к покраске (за исключением работ по механизированному нанесению грунтовок и красок).

2.21. После определения состава лакокрасочного покрытия в соответствии с данными проекта машинист М 1 и маляр М 2 подготавливают агрегат для нанесения лакокрасочного состава:

Выбрать форсунку и фильтры для пистолета-распылителя.Затем М 1 и М 2 проводят подготовку малярных материалов в количестве, достаточном для работы в одну смену;

Определите начальную вязкость материала и доведите ее до требуемой вязкости с помощью растворителя. Вязкость определяют на вискозиметре ВЗ-4 по ГОСТ 8420-74.

2.22. При покраске с помощью безвоздушных распылителей работа выполняется с M 1 и M 2. M 1 управляет и обслуживает установку, M 2 работает с помощью пистолета-распылителя. M 2 удерживает пистолет-распылитель одной рукой, другой рукой придерживает шланг высокого давления и наносит красящий состав на поверхность (рис.6). Для получения покрытия такой же толщины необходимо:

Переместить пистолет равномерно параллельно окрашиваемой поверхности на расстояние 250-400 мм;

Скорость движения пистолета должна быть 0,25 – 0,6 м / с;

Поддерживайте ось резака перпендикулярно окрашиваемой поверхности;

Включение и выключение пистолета в процессе покраски должно производиться только во время его движения.

2.23. На рис. 7 показана организация рабочего места при окраске внутренних поверхностей строительных конструкций.Привод M 1 управляет работой агрегата безвоздушного распыления, заполняет расходную емкость лакокрасочными составами, перемещает агрегат по передней части работы. Маляр-оператор М 2 с помощью пульверизатора наносит красящий состав на поверхность, стоя на полу на универсальной сборно-разборной платформе.

На каждом рабочем месте должно быть:

Агрегат 2600Н или 7000Н;

Составы грунтовочные и малярные из расчета на смену;

Вискозиметр ВЗ-4 – 1 шт .;

Секундомер или часы с секундной стрелкой – 1 шт.;

Емкость для малярных материалов емкостью 40-50 литров – 3 шт .;

Электродрель с лопастной мешалкой – 1 шт .;

Скруббер – 1 шт .;

Сетка или марля для фильтрации малярных материалов – 1 шт .;

Респиратор типа «Лепесток» – 2 шт .;

Масло индустриальное 20 – 0,8 л;

Растворитель (для промывки агрегата) – 3 – 4 л;

Тряпки – 0,5 кг.

2.24. При работе с установками безвоздушного распыления необходимо соблюдать правила СНиП III-4-80 «Безопасность в строительстве», правила техники безопасности и паспорт на каждую установку.К работе с установками 2600Н и 7000Н допускаются лица не моложе 18 лет, прошедшие специальную подготовку и изучившие правила техники безопасности при эксплуатации установок безвоздушного распыления. Перед началом работ необходимо проверить окрасочную установку на работоспособность и герметичность при максимальном давлении материала.

Направьте выходное отверстие распылителя пистолета на людей;

Приложите пальцы и руки к отверстию сопла;

Оставьте установку без присмотра под давлением;

Допускать к работе с агрегатом необученных лиц;

Работа на неисправном агрегате;

Работа с красками и растворителями неизвестного состава;

Устраните неисправности при включенном двигателе.

2.25. По окончании рабочей смены в обязательном порядке необходимо провести Техническое обслуживание агрегатов. Каждая установка безвоздушного распыления должна вести журнал технического обслуживания. Агрегаты 2600H и 7000H следует хранить в закрытом помещении в чистом виде с отсоединенными шлангами и пистолетом. Защитную скобу спускового крючка пистолета необходимо снять, а сопло снять и хранить отдельно.

При транспортировке от объекта к объекту агрегат должен быть установлен в ящике или надежно закреплен и исключить возможность механических повреждений, опрокидывания и длительного воздействия влаги.

3. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

Подготовка поверхностей к покраске со всеми сопутствующими работами (первое грунтование с помощью краскопульта) ENiR § 8-24.

Затраты на оплату труда на 100 м2 поверхности, чел.ч – 30,66

Производство на человеко-день, м 2 – 22,8

Вторая грунтовка и покраска безвоздушным распылителем (стандарт ЦНИБ Мосстрой)

Затраты на оплату труда на 100 м2 поверхности, человеко-час – 2,6

Производительность в человеко-день, м 2 – 307.7

4. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ

4.1. Лакокрасочные материалы необходимо доставить на строительную площадку в готовом виде. Для их обслуживания следует использовать только чистые емкости. Перед использованием красок и жидких шпатлевок нужно удалить пленку с их поверхности, тщательно перемешать и профильтровать через сетку с отверстиями 900 на 1 см 2 или через марлю в 2 – 3 слоя.

Готовые масляные краски (ГОСТ 10503-71) используются для наружной и внутренней или только для внутренней окраски поверхностей по различным материалам (грунтам).Льняное масло используется как разбавитель. Для доведения красок до рабочей консистенции используйте уайт-спирит, скипидар в количестве до 5% от массы краски. Рабочая вязкость красок при нанесении агрегатами 2600Н и 7000Н должна быть 60-70 по ВЗ-4.

В качестве грунтовок используются лак с вязкостью 18 – 30 с и масляные краски, разбавленные растворителем до вязкости 20 – 30 с. Время полного высыхания красок и грунтовок – 24 часа. Краски на водной основе доводятся водой до рабочей консистенции.Вязкость красок для нанесения безвоздушным распылителем 60 – 80 с до ВЗ-4. Перед применением краску процеживают через два слоя марли. Для грунтования поверхностей используются водоэмульсионные краски, разбавленные водой до вязкости 20-30 с по ВЗ-4 или грунтовка кускового мыла.

Грунтовка брусчатая (ТУ 400-2-143-77) изготавливается на строительной площадке из концентрированной основы (студня) производства завода «Стройдеталь» треста «Мосотделпром». Состав грунтовочного концентрата (в мас.%):

Мыло хозяйственное – 31

Клей Галерта – 64

Олифа оксол – 5

Когда желе растворяется в воде, должна образовываться однородная, не содержащая осадка жидкая грунтовка.Желе используют 10 дней летом и 20 дней в зимних условиях. Для приготовления грунтовки одну весовую часть киселя заливают двумя частями горячей воды. Затем состав перемешивают до полного растворения киселя, добавляют 3 части холодной воды и еще раз тщательно перемешивают. Перед применением грунтовку фильтруют через сито с 625 отверстиями / см 2. Грунтовку наносят механизированным способом с помощью безвоздушных распылителей, а также ручных и электрораспылительных пистолетов. Время высыхания грунтовки перед нанесением верхнего слоя краски 1-2 часа.Шпаклевка доставляется на строительную площадку в полиэтиленовых мешках по 15 кг, готовая к использованию.

4.2. Потребность в основных материалах и полуфабрикатах приведена на 100 м2 поверхностей, кг:

.

Клей-масляная шпатлевка или «Помелакс» – 53,4

Краска на водной основе (грунтовка и покраска) – 37,1

Цвет масла – 22,8 + 4,9

Олифа – 11,6 + 2,4

4.3. Потребность в машинах, оборудовании и приспособлениях указана в таблице №3.

Таблица No.3

Рис. 7. Организация рабочего места ссылки

1 – пистолет-распылитель; 2 – стол-подмость сборно-разборный; 3 – установка безвоздушного распыления; 4 – расходный контейнер с лакокрасочным составом; М 1 – обслуживает агрегат; М 2 – наносит состав пульверизатором; M 3 и M 4 – подготовка поверхностей

Наименование, назначение и основные параметры

ГОСТ, номер чертежа, проявитель

Установка для безвоздушной окраски 2600N или 7000N

Вильнюсский Минстройдормаш СССР, Объединение строительных и отделочных машин

Сито вибросито СО-3А для фильтрации лакокрасочных композиций

Выборгский завод “Электроинструмент”

Малярно-шлифовальная машина СО-116 для шлифовки шпатлевки

промышленного производства

Станок для шлифовки шпатлевки ИЭ-2201А

Пылесос для очистки поверхностей от пыли после шлифовки

ГОСТ 10280-75

Нож для штукатурки трещин

черт.318.00.00 ВНИИСМИ Минстроя СССР

Шпатель малярный ЩД-45 тип

ГОСТ 10778-76

Шпатель малярный ШМ-75 тип

ГОСТ 10778-76

Металлический скребок с удлиненной ручкой для очистки поверхностей

черт.1233 трест Мосоргстрой

Поплавок шарнирный для шлифования шпатлевок

черт. 725.00.00 Управление механизации отделочных работ Главмосстроя

Ручной тормоз для пылеудаления поверхностей при раскрытии трещин

ГОСТ 10597-70

Поднос для замазки

черт.объединения Мосотделстрой Главмосстрой

Защитные очки

ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА (ТТК)

ОКРАСКИ.ПОДГОТОВКА ВНУТРЕННИХ СТЕНОК И ПЕРЕГОРОДОК К ОКРАШЕ

1 ОБЛАСТЬ ПРИМЕНЕНИЯ

1.1. Типовая технологическая карта (далее ТТК) разрабатывается для подготовки оштукатуренных или бетонных поверхностей внутренних стен и перегородок под покраску при строительстве жилого дома.

1.2. Типовая технологическая карта предназначена для использования при разработке проектов производства работ (ППР), проектов организации строительства (ПОС), другой организационно-технологической документации, а также с целью ознакомления рабочих и инженерно-технических работников с правилами проведения работ. подготовка внутренних стен к покраске.

1.3. Цель создания представленного ТТК – дать рекомендуемую схему технологического процесса подготовительных работ.

1,4. При привязке типовой технологической схемы к конкретному объекту и условиям строительства указываются производственные схемы, объемы работ, трудозатраты, средства механизации, материалы, оборудование и т. Д.

1,5. Подготовка внутренних стен к покраске осуществляется на основании проекта производства работ, рабочих чертежей и рабочих схем, регламентирующих средства технологического обеспечения и правила выполнения технологических процессов при производстве работ.

1,6. Нормативно-правовой базой для разработки технологических карт являются: СНиП, СН, СП, ГЭСН-2001, ЭНиР, нормы производства материалоемкости, местные прогрессивные ставки и цены, затраты на оплату труда, нормы расхода материально-технических ресурсов.

1,7. Технологические схемы рассматриваются и утверждаются в рамках ПМ руководителем генерального подрядчика строительно-монтажной организации по согласованию с организацией заказчика, техническим надзором заказчика и организациями, осуществляющими эксплуатацию данного здания.

1,8. Использование ТТК способствует повышению производительности труда, снижению затрат на рабочую силу, совершенствованию организации и повышению качества работ, снижению стоимости и сокращению сроков строительства, безопасному выполнению работ, организации ритмичной работы, рациональному использованию трудовых ресурсов и машин. , а также сокращение времени на разработку ППР и унификацию технологических решений.

1.9. В состав работ, выполняемых последовательно при подготовке поверхностей внутренних стен к покраске, входят следующие технологические операции:

Очистка поверхностей;

Выравнивание поверхности и выравнивание стен;

Трещины облицовочные;

Грунтовка;

Смазка;

Удаление пыли с поверхности.

1.10. Работы ведутся круглый год и выполняются в одну смену. Продолжительность рабочего времени в смену:

где 0,828 – коэффициент использования электроинструмента по времени за смену (время, связанное с подготовкой инструмента к работе, и проведением ВЭД – 15 минут, перерывы, связанные с организацией и технологией производственного процесса и оператора отдых – 10 минут каждый час работы).

1.11. Работы должны выполняться в соответствии с требованиями следующих нормативных документов:

СНиП 12-01-2004.Организация строительства;

СНиП 12-03-2001. Безопасность труда в строительстве. Часть 1. Общие требования;

СНиП 12-04-2002. Безопасность труда в строительстве. Часть 2. Строительное производство;

СНиП 3.03.01-87. Несущие и ограждающие конструкции;

СНиП 3.04.01-87 Покрытия изоляционные и отделочные.

2. ТЕХНОЛОГИЯ И ОРГАНИЗАЦИЯ ВЫПОЛНЕНИЯ РАБОТ

2.1. В соответствии со СНиП 12-01-2004 «Организация строительства» перед началом подготовки оштукатуренных или бетонных внутренних стен под покраску субподрядчик должен согласно акту принять возведенные внутренние стены и перегородки у генподрядчика.

2.2. Перед началом работ по подготовке внутренних стен к покраске необходимо провести организационные и подготовительные мероприятия согласно СНиП 12-01-2004 «Организация строительства», в том числе:

Очистить рабочее место от мусора и посторонних предметов;

Подавать на рабочее место материалы, приборы и инструменты в количестве, необходимом для работы;

Организовать освещение рабочей зоны;

Выполнить ограждения проемов лестничных клеток и по периметру здания;

Назначить лицо, ответственное за качество и безопасность выполнения работ;

Проинструктировать членов бригады по технике безопасности и ознакомить их с технологической схемой отделки поверхностей внутренних стен;

7.6. Лицо, ответственное за безопасное выполнение работ, обязано:

Ознакомить рабочих с технологической схемой под роспись;

Следить за исправным состоянием инструментов, механизмов и приспособлений;

Инструктировать об особых мерах предосторожности при эксплуатации строительных лесов и строительных лесов, подаче материалов на рабочие места;

Объяснять сотрудникам их обязанности и последовательность операций.

7.7. При выполнении отделочных работ необходимо предусмотреть меры по предотвращению воздействия на рабочих следующих опасных и вредных производственных факторов:

Повышенная запыленность и загазованность воздуха в рабочей зоне;

Острые кромки, заусенцы и шероховатости на поверхностях отделочных материалов и конструкций;

Недостаточная освещенность рабочей зоны.

7,8. Материалы и изделия хранятся с учетом их массы и способности деформироваться под действием массы лежащей сверху нагрузки. Их укладывают таким образом, чтобы не мешать проходу рабочих. Между штабелями материалов и стеной оставляют рабочий проход шириной не менее 60 см. Зазор между стеной и рабочей площадкой подмостей не должен превышать 5 см. Для подъема рабочих на подмости устанавливаются лестницы с поручнями.

7.9. Систематически контролируется состояние всех строительных лесов. Ежедневно после окончания работ леса очищают от мусора.

Допуск рабочих к выполнению отделочных работ с подмостей допускается после проверки мастером или мастером совместно с мастером исправности несущих конструкций подмостей и ограждения.

7.10. Только специально обученные рабочие могут работать с электрифицированным инструментом.

7.11. При химической чистке поверхности и других работах, связанных с выделением пыли и газов, необходимо использовать респираторы и защитные очки.

Рабочие, выполняющие отделочные работы, должны быть обеспечены следующими средствами индивидуальной и коллективной защиты:

Спецобувь и спецодежда;

Перчатки резиновые;

Перчатки хлопковые;

Для защиты глаз – открытые или закрытые очки;

Для защиты органов дыхания – противопылевые респираторы РУ-60МА, РПГ-67А, ШБ-1, «Лепесток».

7.12. Перед началом работы машины и механизмы, используемые для приготовления и перемешивания раствора, проверяются на холостом ходу. Корпуса всех механизмов должны быть заземлены, токопроводящие провода надежно изолированы, пусковые выключатели замкнуты. При работе с механизмами и оборудованием необходимо соблюдать требования безопасности, указанные в инструкции по эксплуатации этого оборудования.

К работе с механизмами допускаются лица, прошедшие специальную подготовку и сдавшие экзамен по охране труда.

7.13. При выполнении отделочных работ следует использовать инвентарные леса, стремянки. Не допускается использование лестниц, случайных средств мощения и выполнение работ на не огороженных рабочих местах, расположенных на высоте более 1,3 м от пола.

7.14. При использовании отделочных материалов возможно образование небольшого количества твердых и жидких отходов, которые собираются в специальные емкости и отправляются на уничтожение. Таким же образом утилизируется продукт по истечении гарантированного срока хранения.Необходимо строго соблюдать весь комплекс мер по охране окружающей среды.

7.15. Если раствор попал на кожу, удалите его с помощью очистителя для рук и промойте водой.

8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ

8.1. Работы по внутренней отделке стен производятся двумя бригадами, количество сотрудников – 4 человека.

8.2. Затраты на оплату труда на отделочные работы:

.

8.3. Производительность на одного рабочего в смену – 17,9 м3.

9. ИСПОЛЬЗУЕМЫЕ ССЫЛКИ

9.1. ТТК составлен на основании нормативных документов на 01.01.2009.

9.2. При разработке Типовой технологической карты использовались:

9.2.1. «Методические указания по разработке и утверждению технологических карт в строительстве» к СНиП 3.01.01-85 * «Организация строительного производства» (с изм. №2 от 01.01.01, N 18-81), СНиП 12-01-2004 «Организация строительства».

Электронный текст документа подготовлен ЗАО «Кодекс
» и сверяется с материалами автора.

Учтено

На заседании циклической комиссии

Протокол № __ от «__» _____ 20__г.

Председатель ЦК

\ _________ \ Меньшикова Е.Н.

Учебно-технологическая карта

Тема урока: Окрашивание поверхностей стен и потолка известковыми составами, кистями и валиками.

Операция: Покрасьте поверхности стен и потолка известковыми составами.

Цель: Развить навыки и умения красить поверхности стен и потолка известковыми составами.

Инструмент

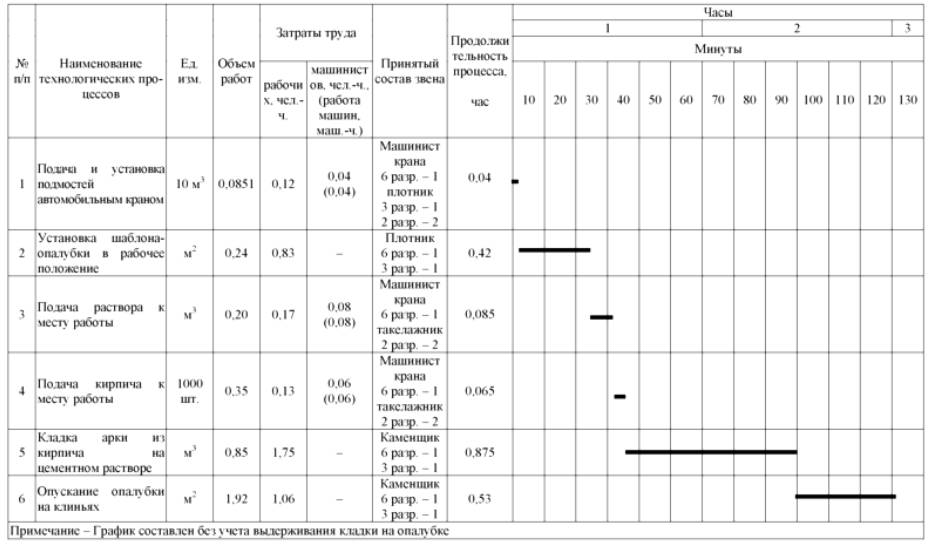

Инструкции по выполнению работы

Приготовление состава известковой краски

Емкость строительного миксера

Известковое тесто разводят в 6 л воды, добавляют поваренную соль, растворенную в 0,5 л воды, и все перемешивают. Затем долейте воды до 10 л и получите белый цвет… Если нужен цветовой оттенок, то в белый состав добавляют смоченный в воде пигмент и тщательно перемешивают. Для окрашивания готовятся различные красящие составы или красители.

Грунтовка поверхности

Кисть

Покраска поверхности

Кисть

Известковая краска используется как снаружи, так и внутри зданий для покрытия пористых и оштукатуренных поверхностей из известкового раствора, кирпичных стен, а также для окраски влажных и холодных помещений . Состав нанести кистью.При рисовании кистью нанесите два-три тонких слоя на еще влажный предыдущий слой.

Необходимо помнить, что известковую краску обычно наносят горизонтальными движениями, а растушевку делают вертикальными.

Техника безопасности.

Перед началом работ необходимо пройти инструктаж по технике безопасности, надеть спецодежду, осмотреть рабочее место, проверить правильность размещения материалов и исправность инструментов, инвентаря, приспособлений. Инструмент необходимо использовать по прямому назначению.При окрашивании поверхностей составами извести маляр должен использовать средства индивидуальной защиты – защитные очки, хлопчатобумажные или резиновые перчатки, респиратор. Все операции технологического процесса должны выполняться с соблюдением правил технической безопасности. При работе очень важно выбрать правильное рабочее положение. Это не только снижает утомляемость, но и в значительной степени защищает от всех видов травм. По окончании работы очистите инструмент, уберите рабочее место, проведите личную гигиену.

Мастер п \ о А.Н. Попова

iPhone 13 и iPhone 13 mini – Технические характеристики

Языковая поддержка

Английский (Австралия, Великобритания, США), китайский (упрощенный, традиционный, традиционный Гонконг), французский (Канада, Франция), немецкий, итальянский, японский, корейский, испанский (Латинская Америка, Испания), арабский, каталонский, хорватский, Чешский, датский, голландский, финский, греческий, иврит, хинди, венгерский, индонезийский, малайский, норвежский, польский, португальский (Бразилия, Португалия), румынский, русский, словацкий, шведский, тайский, турецкий, украинский, вьетнамский

Поддержка клавиатуры QuickType

Английский (Австралия, Канада, Индия, Сингапур, Великобритания, США).S.), китайский – упрощенный (рукописный ввод, пиньинь QWERTY, пиньинь 10 клавиш, шуанпин, ход), китайский – традиционный (цанцзе, рукописный ввод, пиньинь QWERTY, пиньинь 10 клавиш, шуангпин, мазок, сучэн, чжуинь), французский (Бельгия, Канада, Франция, Швейцария), немецкий (Австрия, Германия, Швейцария), итальянский, японский (Кана, ромадзи), корейский (2 набора, 10 клавиш), испанский (Латинская Америка, Мексика, Испания), айны, албанский, амхарский , Арабский (современный стандарт, Наджди), армянский, ассамский, ассирийский, азербайджанский, бангла, белорусский, бодо, болгарский, бирманский, кантонский – традиционный (чанцзе, почерк, инсульт, сученг), каталонский, чероки, хорватский, чешский, датский, Дивехи, догри, голландский, эмодзи, эстонский, фарерский, филиппинский, финский, фламандский, фула (адлам), грузинский, греческий, гуджарати, гавайский, иврит, хинди (деванагари, латынь, транслитерация), венгерский, исландский, игбо, индонезийский, Ирландский гэльский, каннада, кашмирский (арабский, деванагари), казахский, кхмерский, конкани (деванагари), курдский (арабский, латинский), киргизский, лаосский, латышский, Литовский, македонский, майтхили, малайский (арабский, латинский), малаялам, мальтийский, манипури (бангла, митей майек), маори, маратхи, монгольский, навахо, непальский, норвежский (букмол, нюнорск), одия, пушту, персидский, персидский ( Афганистан), польский, португальский (Бразилия, Португалия), пенджаби, рохинджа, румынский, русский, санскрит, сантали (деванагари, ол Чики), сербский (кириллица, латынь), синдхи (арабский, деванагари), сингальский, словацкий, словенский, Суахили, шведский, таджикский, тамильский (Анджал, тамильский 99), телугу, тайский, тибетский, тонганский, турецкий, туркменский, украинский, урду, уйгурский, узбекский (арабский, кириллица, латиница), вьетнамский, валлийский

Поддержка клавиатуры QuickType с автокоррекцией

Арабский (современный стандарт), арабский (Najdi), бангла, болгарский, каталонский, чероки, китайский упрощенный (пиньинь QWERTY), китайский традиционный (пиньинь QWERTY), китайский традиционный (чжуинь), хорватский, чешский, датский, голландский , Английский (Австралия), английский (Канада), английский (Индия), английский (Япония), английский (Сингапур), английский (Великобритания), английский (U.S.), эстонский, филиппинский, финский, голландский (Бельгия), французский (Бельгия), французский (Канада), французский (Франция), французский (Швейцария), немецкий (Австрия), немецкий (Германия), немецкий (Швейцария), Греческий, гуджарати, гавайский, иврит, хинди (деванагари), хинди (транслитерация), венгерский, исландский, индонезийский, ирландский гэльский, итальянский, японский (Кана), японский (ромаджи), корейский (2 набора), латышский, литовский, Македонский, малайский, маратхи, норвежский (букмол), норвежский (нюнорск), персидский, персидский (Афганистан), польский, португальский (Бразилия), португальский (Португалия), пенджаби, румынский, русский, сербский (кириллица), сербский (латиница) , Словацкий, словенский, испанский (Латинская Америка), испанский (Мексика), испанский (Испания), шведский, тамильский (Анджал), тамильский (тамильский 99), телугу, тайский, турецкий, украинский, урду, вьетнамский

Поддержка клавиатуры QuickType с интеллектуальным вводом

Английский (Австралия, Канада, Индия, Сингапур, Великобритания, США).S.), китайский (упрощенный, традиционный), французский (Бельгия, Канада, Франция, Швейцария), немецкий (Австрия, Германия, Швейцария), итальянский, японский, корейский, испанский (Латинская Америка, Мексика, Испания), арабский (современный Стандартный, Наджди), кантонский (традиционный), голландский, хинди (деванагари, латынь), португальский (Бразилия, Португалия), русский, шведский, тайский, турецкий, вьетнамский

Поддержка клавиатуры QuickType с многоязычным вводом

Английский (США), английский (Австралия), английский (Канада), английский (Индия), английский (Сингапур), английский (Великобритания), китайский упрощенный (пиньинь), китайский традиционный (пиньинь), французский (Франция), Французский (Бельгия), французский (Канада), французский (Швейцария), немецкий (Германия), немецкий (Австрия), немецкий (Швейцария), итальянский, японский (ромаджи), португальский (Бразилия), португальский (Португалия), испанский (Испания) ), Испанский (Латинская Америка), испанский (Мексика), голландский (Бельгия), голландский (Нидерланды), хинди (латиница)

Поддержка клавиатуры QuickType с контекстными предложениями

английский (U.S.), английский (Австралия), английский (Канада), английский (Индия), английский (Сингапур), английский (Великобритания), китайский (упрощенный), французский (Бельгия), французский (Канада), французский (Франция), французский (Швейцария), немецкий (Австрия), немецкий (Германия), немецкий (Швейцария), итальянский, испанский (Латинская Америка), испанский (Мексика), испанский (Испания), арабский (современный стандарт), арабский (Najdi), голландский ( Бельгия), голландский (Нидерланды), хинди (деванагари), хинди (латиница), русский, шведский, португальский (Бразилия), турецкий, вьетнамский

Поддержка клавиатуры QuickPath

английский (U.S.), английский (Австралия), английский (Канада), английский (Индия), английский (Сингапур), английский (Великобритания), китайский (упрощенный), французский (Канада), французский (Франция), французский (Швейцария), немецкий (Австрия), немецкий (Германия), немецкий (Швейцария), итальянский, испанский (Латинская Америка), испанский (Мексика), испанский (Испания), португальский (Бразилия), португальский (Португалия), голландский (Бельгия), голландский (Нидерланды) ), Шведский, вьетнамский

языков Siri

Английский (Австралия, Канада, Индия, Ирландия, Новая Зеландия, Сингапур, Южная Африка, Великобритания, США).S.), испанский (Чили, Мексика, Испания, США), французский (Бельгия, Канада, Франция, Швейцария), немецкий (Австрия, Германия, Швейцария), итальянский (Италия, Швейцария), японский (Япония), корейский (Республика Кореи), мандаринский (материковый Китай, Тайвань), кантонский (материковый Китай, Гонконг), арабский (Саудовская Аравия, Объединенные Арабские Эмираты), датский (Дания), голландский (Бельгия, Нидерланды), финский (Финляндия), иврит (Израиль), малайский (Малайзия), норвежский (Норвегия), португальский (Бразилия), русский (Россия), шведский (Швеция), тайский (Таиланд), турецкий (Турция)

Языки диктовки

Английский (Австралия, Канада, Индия, Индонезия, Ирландия, Малайзия, Новая Зеландия, Филиппины, Саудовская Аравия, Сингапур, Южная Африка, Объединенные Арабские Эмираты, Великобритания, США.S.), испанский (Аргентина, Чили, Колумбия, Коста-Рика, Доминиканская Республика, Эквадор, Сальвадор, Гватемала, Гондурас, Мексика, Панама, Парагвай, Перу, Испания, Уругвай, США), французский (Бельгия, Канада, Франция, Люксембург, Швейцария), немецкий (Австрия, Германия, Люксембург, Швейцария), итальянский (Италия, Швейцария), японский, корейский, мандаринский (материковый Китай, Тайвань), кантонский (материковый Китай, Гонконг, Макао), арабский (Кувейт, Катар, Саудовская Аравия, Объединенные Арабские Эмираты), каталонский, хорватский, чешский, датский, голландский (Бельгия, Нидерланды), финский, греческий, иврит, хинди (Индия), венгерский, индонезийский, малазийский, норвежский, польский, португальский (Бразилия, Португалия), румынский, русский, шанхайский (материковый Китай), словацкий, шведский, тайский, турецкий, украинский, вьетнамский

Поддержка словаря определений

Английский (Великобритания, США).S.), китайский (упрощенный, традиционный), датский, голландский, французский, немецкий, иврит, хинди, итальянский, японский, корейский, норвежский, португальский, русский, испанский, шведский, тайский, турецкий

Поддержка двуязычных словарей

Арабский – английский, Китайский (упрощенный) – английский, Китайский (традиционный) – английский, голландский – английский, французский – английский, французский – немецкий, немецкий – английский, гуджарати – английский, хинди – английский, индонезийский – английский, итальянский – английский , Японский – английский, японский – китайский (упрощенный), корейский – английский, польский – английский, португальский – английский, русский – английский, испанский – английский, тамильский – английский, телугу – английский, тайский – английский, урду – английский, вьетнамский – Английский

Тезаурус

Английский (Великобритания, США).С.), Китайский (упрощенный)

Проверка орфографии

Английский, французский, немецкий, итальянский, испанский, арабский, арабский Najdi, датский, голландский, финский, корейский, норвежский, польский, португальский, русский, шведский, турецкий

Apple Pay поддерживает регионы

Австралия, Австрия, Беларусь, Бельгия, Бразилия, Болгария, Канада, материковый Китай, Хорватия, Кипр, Чешская Республика, Дания, Эстония, Фарерские острова, Финляндия, Франция, Грузия, Германия, Греция, Гренландия, Гернси, Гонконг, Венгрия , Исландия, Ирландия, остров Мэн, Израиль, Италия, Япония, Джерси, Казахстан, Латвия, Лихтенштейн, Литва, Люксембург, Макао, Мальта, Мексика, Монако, Черногория, Нидерланды, Новая Зеландия, Норвегия, Польша, Португалия, Катар, Румыния, Россия, Сан-Марино, Саудовская Аравия, Сербия, Сингапур, Словакия, Словения, Южная Африка, Испания, Швеция, Швейцария, Тайвань, Великобритания, Украина, Объединенные Арабские Эмираты, США.С., Ватикан

Что такое робототехника? Что такое роботы? Типы и использование роботов.

Ампутант играет музыку с помощью модульного протеза конечности из лаборатории прикладной физики JHU

Как работают роботы?

Роботы автономные

Автономные роботы могут работать полностью автономно и независимо от управления оператором. Обычно они требуют более интенсивного программирования, но позволяют роботам занять место людей при выполнении опасных, повседневных или иным образом невыполнимых задач, от распространения бомб и глубоководных путешествий до автоматизации производства.Независимые роботы оказались наиболее разрушительными для общества, устраняя низкооплачиваемые рабочие места, но открывая новые возможности для роста.

Зависимые роботы

Зависимые роботы – это неавтономные роботы, которые взаимодействуют с людьми для улучшения и дополнения их уже существующих действий. Это относительно новая форма технологии, которая постоянно расширяется для новых приложений, но одна из реализованных форм зависимых роботов – это современные протезы, которые контролируются человеческим разумом.

Знаменитый пример зависимого робота был создан компанией Johns Hopkins APL в 2018 году для пациента по имени Джонни Матени, человека, которому ампутировали руку выше локтя. Матени был снабжен модульным протезом конечности (MPL), чтобы исследователи могли изучать его использование в течение длительного периода времени. MPL контролируется с помощью электромиографии или сигналов, посылаемых от его ампутированной конечности, которая управляет протезом. Со временем Матени стал более эффективно контролировать MPL, а сигналы, посылаемые от его ампутированной конечности, стали меньше и менее изменчивыми, что привело к большей точности его движений и позволило Матени выполнять такие деликатные задачи, как игра на пианино.

лучших робототехнических компаний с открытыми ролямиПросмотр лучших робототехнических компаний, нанимающих сейчас

Каковы основные компоненты робота?

  • Система управления
  • Датчики
  • Приводы
  • Источник питания
  • Концевые эффекторы

Основные компоненты робота

Роботы

созданы для того, чтобы предлагать решения для множества потребностей и выполнять несколько различных задач, поэтому для выполнения этих задач требуются различные специализированные компоненты.Однако есть несколько компонентов, которые являются центральными в конструкции каждого робота, например, источник питания или центральный процессор. В общем, компоненты робототехники делятся на эти пять категорий:

Система управления

Вычисления включают в себя все компоненты, составляющие центральный процессор робота, часто называемый его системой управления. Системы управления запрограммированы так, чтобы указывать роботу, как использовать его определенные компоненты, что в некоторой степени похоже на то, как человеческий мозг посылает сигналы по всему телу, для выполнения конкретной задачи.Эти роботизированные задачи могут включать в себя все, от минимально инвазивной хирургии до упаковки на конвейере.

Датчики

Датчики

обеспечивают робота стимулами в виде электрических сигналов, которые обрабатываются контроллером и позволяют роботу взаимодействовать с внешним миром. Обычные датчики, обнаруженные в роботах, включают видеокамеры, которые работают как глаза, фоторезисторы, которые реагируют на свет, и микрофоны, которые работают как уши. Эти датчики позволяют роботу фиксировать свое окружение и обрабатывать наиболее логичный вывод на основе текущего момента, а также позволяют контроллеру передавать команды дополнительным компонентам.

Приводы

Как указывалось ранее, устройство может считаться роботом только в том случае, если оно имеет подвижную раму или тело. Приводы – это компоненты, которые отвечают за это движение. Эти компоненты состоят из двигателей, которые получают сигналы от системы управления и движутся в тандеме для выполнения движения, необходимого для выполнения поставленной задачи. Приводы могут быть изготовлены из различных материалов, таких как металл или эластичный, и обычно работают с использованием сжатого воздуха (пневматические приводы) или масла (гидравлические приводы), но бывают разных форматов, чтобы лучше всего выполнять свои специализированные функции.

Блок питания

Подобно тому, как человеческому телу для функционирования нужна пища, роботам нужна энергия. Стационарные роботы, такие как те, что находятся на заводе, могут работать от сети переменного тока через настенную розетку, но чаще роботы работают от внутренней батареи. Большинство роботов используют свинцово-кислотные батареи из-за их безопасных качеств и длительного срока хранения, в то время как другие могут использовать более компактные, но также более дорогие серебристо-кадмиевые батареи. Безопасность, вес, возможность замены и жизненный цикл – все это важные факторы, которые следует учитывать при проектировании источника питания робота.

Некоторые потенциальные источники энергии для будущих разработок роботов также включают пневматическую энергию от сжатых газов, солнечную энергию, гидравлическую энергию, маховик хранения энергии органического мусора посредством анаэробного сбраживания и ядерную энергию.

Концевые эффекторы

Концевые эффекторы – это физические, обычно внешние компоненты, которые позволяют роботам завершить выполнение своих задач. Роботы на заводах часто имеют сменные инструменты, такие как распылители краски и сверла, хирургические роботы могут быть оснащены скальпелями, а другие виды роботов могут быть построены с захватывающими когтями или даже руками для таких задач, как доставка, упаковка, распространение бомб и многое другое.

Что такое диаграмма рабочего процесса

Чтобы создать успешную диаграмму рабочего процесса, необходимо выполнить несколько шагов.

1. Во-первых, определите, с какой точки зрения вы строите диаграммы: для компании или ее клиентов. Кроме того, вы показываете, как этот процесс работает в настоящее время – известный как процесс «как есть»? Или вы показываете процесс «быть» – как вы хотите, чтобы новая реализация выглядела?

2. Затем вам нужно создать грубый набросок вашего текущего бизнес-процесса. Считайте это общим обзором, который показывает высокоуровневые этапы вашего процесса – работу или действия, которые неоднократно повторяются в вашей организации.

3. После того, как вы создали исходную диаграмму, вы готовы погрузиться в детали. Это этап сбора требований, на котором вы получите информацию от людей, участвующих в каждом этапе.

На этом этапе спросите своих сотрудников о следующем:

  • Какова ваша общая цель?
  • Что сигнализирует о начале и конце бизнес-процесса?
  • Какие действия задействованы на каждом этапе и кто в них участвует?
  • Что будет дальше?
  • Есть ли отклонения от этого процесса?
  • Во время принятия решения – для утверждения или отказа – какую информацию необходимо знать работнику, чтобы принять решение?

4.Получив всю необходимую информацию, проведите анализ рабочего процесса, помня об этих трех шагах, чтобы помочь устранить неэффективность:

  • Категоризация: один из способов быстро выявить слабые места – это ранжировать задачи на основе важности: «жизненно важные», « полезно »,« приятно, но не обязательно »и« следует исключить ». Разделите задачи по должностным инструкциям, чтобы обеспечить соответствие задач соответствующему названию должности и уровню знаний.
  • Выявление слабых мест: ищите дублирование, узкие места, двойной ввод данных и несколько шагов, вызывающих задержки.
  • Думайте наперед: анализ рабочего процесса – это также хорошее время, чтобы убедиться, что ваша компания согласовывается с будущими целями. Каковы цели вашей компании на следующие пять лет? Какие задачи требуются для достижения этих целей и представлены ли они в вашем текущем рабочем процессе?

5. Теперь вы готовы к дизайну! Чтобы упростить задачу, вы можете начать с Lucidchart, когда вы зарегистрируетесь бесплатно и опробуете наши шаблоны, а затем добавите фигуры и текст для настройки рабочего процесса.

Подключение к общему диску или сетевой папке | IT @ UMN

Подключение к (а.к.а. mapping) сетевые диски позволяют членам университета получать доступ к файлам, хранящимся на серверах университета. Хранение файлов на сетевых дисках предоставляет пользователю больше места для хранения, резервное копирование файлов и безопасные способы обмена файлами между отделами.

Соображения при подключении сетевого диска:

  • Чтобы подключить сетевой диск, пользователи должны получить разрешение от своего отдела или руководителя на доступ к материалам. Если пользователю требуются разрешения, руководители или отделы могут отправить форму запроса на хранение данных отдела.
  • Из-за соответствия HIPAA сопоставление дисков AHC обычно не допускается.

Подключение сетевого диска

Подключение сетевого диска в Windows 10

  1. Подключитесь к разделенному туннелю или полному туннелю VPN, если он находится за пределами кампуса.
  2. Щелкните меню Пуск .
  3. Щелкните Проводник.
  4. Щелкните This PC в левом контекстном меню.
  5. Щелкните Компьютер> Подключить сетевой диск> Подключить сетевой диск , чтобы открыть мастер сопоставления.
  6. Подтвердите букву диска для использования (по умолчанию отображается следующий доступный).
  7. Введите серверный путь к сетевой папке (, например, \\ files.umn.edu \ NAME \ FOLDER или \\ files.umn.edu \ OIT \ Subfolder ).
    • После использованных букв в скобках указывается путь к серверу.
    • Совет: Выберите Переподключить при входе, чтобы подключать этот диск при каждом запуске Windows.
  8. Выберите Connect, используя другие учетные данные , если вы используете компьютер, который не принадлежит университету .
    • При появлении запроса введите ad.umn.edu \ ваш идентификатор в Интернете и пароль .
    • Не уверены, что ваш компьютер принадлежит университету?
      • Проверьте имя компьютера.
      • машин, принадлежащих университету, обычно имеют имена, начинающиеся с UMN или заканчивающиеся на .ad.umn.edu.
  9. Щелкните Finish внизу окна.
  10. Найдите сетевой диск, расположенный в разделе Сетевые расположения «Этот компьютер».

Сопоставление общей папки в Mac OS X

  1. Подключитесь к разделенному туннелю или полному туннелю VPN, если он находится за пределами кампуса.
  2. Щелкните Finder в Dock.
  3. Найдите Go в верхней строке меню.
  4. Щелкните Подключиться к серверу € (Œ˜ + K).
  5. Введите cifs: + путь к сетевому диску (например, cifs: //files.umn.edu/OIT).
    • Примечание: Ваш отдел может предоставить вам путь в виде файлов.umn.edu \ NAME, но в путях Mac используются прямые, а не обратные слеши.
    • Попробуйте smb : + путь к сетевому диску , если cifs: не работает.
    • Совет : Нажмите кнопку + , чтобы сохранить часто используемые пути к сетевым дискам для будущего использования.
  6. Введите AD \ + ваш Internet ID и ваш пароль , если будет предложено.
    • Примечание: Используйте обратную косую черту (\), а не косую черту (/).Используйте AD \ , если компьютер , а не привязан к AD. Используйте свой Internet ID , только если компьютер привязан к AD.
  7. Щелкните Connect.
    • Для возврата к общему сетевому диску.
      1. Щелкните Finder.
      2. Щелкните files.umn.edu под Shared в левом меню Finder.
      3. Перейдите в папку, к которой вам предоставили доступ.
        • Примечание: Хотя все папки в файле files.umn.edu видны, вы можете видеть только содержимое папок, к которым вам предоставлен конкретный доступ.

10 главных тенденций в строительной отрасли на 2021 год

После бурного года корректировки прогнозов и изменения ожиданий 2021 год станет годом возрождения и роста строительной отрасли. Растущие затраты на строительство и нехватка рабочей силы сохраняются, что заставляет отрасль внедрять инновационные конкурентоспособные новые идеи, в то время как более строгие правила способствуют снижению вероятности ошибок и потерь.

В этом году пандемия COVID-19 изменила методы ведения бизнеса в строительной отрасли: от планирования и закрытия проектов до найма рабочих и встреч с клиентами. В перспективе последствия пандемии повлияют на многие отраслевые тенденции. Новые технологии продолжают изменять строительную площадку, улучшать возможность выигрывать проекты и увеличивать прибыль. Тенденции и движения меняют роли профессионалов отрасли и передовых рабочих.

По мере того, как отрасль становится более конкурентоспособной, а рынок меняется, использование этих тенденций в строительстве окажется полезным для любой строительной фирмы.Читайте 10 тенденций строительной отрасли на 2021 год, которые необходимо учитывать, чтобы оставаться конкурентоспособными.

Содержание

  1. Защитное снаряжение
  2. Эффективные технологии
  3. Растущая потребность в рабочих
  4. Удаленные рабочие места и мобильный доступ
  5. Рост затрат на материалы
  6. Зеленое здание
  7. Модульное и внеплощадочное строительство
  8. Программное обеспечение для управления строительством
  9. Сосредоточение внимания на жилых проектах
  10. Умные города

1.Средства защиты

Пандемия COVID-19 резко повлияла на строительную отрасль, уже затронув правила строительства на стройплощадке посредством обновленных государственных нормативных актов, в которых особое внимание уделяется чистоте и строгим протоколам безопасности. Это также включает усиление влияния профсоюзов в проектах, что, возможно, увеличивает затраты и время на проекты.

В отрасли также наблюдается рост числа машин, способных выявлять общие проблемы безопасности и устранять эти угрозы по очереди.Носимые новинки появляются на рабочих местах с рабочими ботинками, которые подключаются к Wi-Fi и предупреждают других, если человек упал. «Мулы», перемещающие материалы, перевозят тяжелые или опасные материалы, а роботы-роботы самостоятельно строят строительные леса или кладут кирпичи. Гарнитуры могут даже активно снижать шумовое загрязнение, сохраняя при этом гармонию рабочих с окружающим миром.

Помимо рабочего снаряжения, мы уже видим роботов, которые полностью заменяют некоторых людей. Они варьируются от «мулов» для перемещения материалов до роботов для возведения строительных лесов и кирпичной кладки.

Более точно, чем «заменяют» людей, эти роботы меняют работу, которую люди выполняют – в большинстве случаев они дополняют процесс принятия решений (например, расшифровывают и переводят полученные данные в практические идеи) и освобождают место для других, более высокоуровневых рабочие места.

Использование 3D-печати продолжает стремительно расти, что приводит к снижению транспортных рисков, а датчики окружающей среды, которые обнаруживают шум, тепло и ветер на строительных площадках, выдают предупреждения об эвакуации строительных рабочих и перемещении дорогостоящего строительного оборудования в случае чрезвычайной ситуации или стихийного бедствия.

2. Эффективные технологии

Самым большим отличием для строителей и девелоперов в этом году, вероятно, станут технологии в строительстве – в частности, инновации, которые могут повысить эффективность. Пандемия COVID-19 также вызывает растущую зависимость от строительных технологий; Это несколько видов технологий, популярность которых будет только расти в 2021 году и в последующий период.

Смарт-контракты

Эксперты

считают, что технология блокчейн улучшает отношения в строительной отрасли – это мощный компонент в обеспечении более безопасного и быстрого рабочего процесса, который позволяет всем вовлеченным сторонам повысить производительность труда.

Смарт-контракты предлагают всем организациям, участвующим в проекте, общую систему ведения бизнеса, позволяющую им покупать, отслеживать и оплачивать услуги. Вместо того, чтобы получать контракты и отслеживать результаты от отдельных сторон, фирмы могут использовать интеллектуальные контакты в качестве единой системы отслеживания, в которой устанавливаются правила и сроки, а блокчейн обеспечивает их соблюдение. Эта система будет способствовать более быстрому закрытию, повышению безопасности, лучшему отслеживанию проектов и автоматизации цепочки поставок.

Строительные дроны

Использование беспилотных летательных аппаратов в строительной отрасли продолжает оставаться одной из самых быстрорастущих тенденций, при этом использование дронов растет на 239 процентов в годовом исчислении.Эта технология предлагает гораздо больше применений, чем просто аэрофотосъемка, в сфере недвижимости и коммерческих целях.

Современные дроны используются для быстрого картирования больших территорий на большие расстояния, создания ценных аэрофотоснимков и тепловизионных изображений. Усовершенствованное программное обеспечение для дронов предоставляет в режиме реального времени важные данные, которые можно использовать для быстрого принятия решений, что дополнительно оптимизирует весь процесс строительства.

Личная безопасность и потеря оборудования по-прежнему являются самыми серьезными проблемами в строительстве.Дроны могут выполнять работу вместо людей, чтобы предотвратить травмы, например, работы, требующие масштабирования сверхвысоких конструкций. В качестве инструментов безопасности на месте можно использовать дроны для снижения затрат на рабочую силу и минимизации риска кражи, выполнения проектов в соответствии с графиком и минимизации сбоев.

Более продвинутые возможности использования в будущем включают мониторинг износа оборудования и внедрение искусственного интеллекта для организации перемещения строительного оборудования.

Дополненная реальность (AR)

Ожидается, что мировой рынок AR будет оцениваться более чем в 1 доллар.2 триллиона к концу десятилетия по сравнению с примерно 37 миллиардами долларов в 2019 году. С точки зрения клиентов, AR означает эффективную постановку проектов и превращение предварительных строительных проектов в осязаемые для покупателей и арендаторов.

Для строителей и разработчиков AR упрощает использование носимых устройств и видео в формате 360 градусов, чтобы обеспечить:

  • 3D-визуализация будущих проектов в окружающей их среде
  • Автоматизированные обмеры зданий
  • Быстрое и доступное моделирование архитектурных и конструктивных изменений
  • Обучение технике безопасности и моделирование опасностей

Информационное моделирование зданий (BIM)

Технология информационного моделирования зданий помогает лидерам отрасли выделяться повышенной эффективностью.BIM позволяет пользователям создавать компьютерные изображения зданий и инженерных сетей. Простота управления этими моделями и обмена данными может обеспечить превосходное предварительное изготовление деталей, что приведет к своевременному и точному завершению. Autodesk описывает это как «интеллектуальный процесс на основе 3D-моделей, помогающий профессионалам управлять зданиями и инфраструктурой».

По данным Finances Online, к числу лучших программных решений BIM, доступных в 2021 году, относятся:

  1. Autodesk BIM 360
  2. Tekla BIMsight
  3. Revit
  4. Navisworks
  5. BIMobject
  6. BIMx

3.Растущая потребность в рабочих

Одна из самых заметных тенденций в строительстве последних нескольких лет – резкое увеличение спроса на рабочую силу. Качественная рабочая сила стоит дорого и конкурентоспособна, хотя роботы берут на себя большую часть простоев.

Несмотря на все усилия этих роботов, нам потребуются более образованные работники, чтобы управлять данными, полученными с помощью новых технологий, и интерпретировать их. К счастью, женщины занимают более конкурентоспособные должности. По данным Бюро статистики труда, женщины занимают всего 10 мест.9 процентов рабочих мест в строительной отрасли и тенденции найма в отрасли показывают 94-процентный рост в строительных компаниях, принадлежащих женщинам, с 2007 по 2018 год; Кроме того, в 2018 году 30 процентов строительных компаний выдвинули женщину на руководящую должность.

При подборе персонала отрасль также нацелена на поколение Z, родившееся между 1995 и 2010 годами. В прошлом негативное восприятие профессионального училища пагубно сказывалось на усилиях по найму новых талантов в строительстве. Пандемия COVID-19 вызвала сдвиг в отношении к альтернативным вариантам образования и привела к повышению положительного отношения к профессиональным школам, что позволило строительным компаниям продемонстрировать потенциал карьерного роста в своей отрасли и широкие возможности для экспериментов с новыми технологиями.

4. Удаленные рабочие места и мобильный доступ

Мобильные приложения в строительной отрасли обеспечивают доступ к рабочим местам, как никогда раньше, включая проверки в реальном времени, учет на месте и точные измерения, снятые с камеры мобильного телефона.

COVID-19 требует, чтобы команды продолжали сотрудничать без физического доступа к материалам, пространствам или даже другим товарищам по команде. AECOM разработала технологию, которая позволяет проводить встречи с общественностью виртуально, чтобы общественные проекты могли продолжать развиваться без личных встреч.Другие мобильные приложения на рынке включают помощника по измерению AirMeasure и программное обеспечение для управления активами Infotycoon. Те, у кого нет полной мобильной связи, в будущем окажутся в невыгодном положении с точки зрения производительности и продаж.

5. Рост затрат на материалы

Индекс цен производителей на строительные товары вырос на 5 процентов за трехлетний период, закончившийся в ноябре 2020 года, по данным Ассоциации генеральных подрядчиков. Повышение процентных ставок, вероятно, приведет к увеличению всех видов затрат, что приведет к дальнейшему давлению на строительство в целом.Такие технологии, как дроны, дополненная реальность и BIM, окажутся ключевыми для поддержки объема проектов и борьбы с этим ценовым давлением.

Инновационные живые материалы и технологии могут еще больше увеличить расходы, даже если в конечном итоге они обеспечивают большую экономию для пользователей в долгосрочной перспективе. Некоторые из этих инновационных материалов включают:

  • Самовосстанавливающийся бетон
  • 3D графен
  • Алюминий прозрачный
  • Легкий бетон
  • Невидимые солнечные элементы

6.Зеленое строительство

Зеленое строительство – ожидаемый стандарт для покупателей жилья, арендаторов и коммерческих арендаторов. К сожалению, многие устойчивые и экологичные особенности остаются роскошью, несмотря на их долгосрочную экономию – хотя это изменится в течение следующего десятилетия, поскольку экотехнологии и устойчивое строительство станут более распространенными.

Возобновляемые источники энергии заняли 11% рынка энергии в 2019 году (по данным Управления энергетической информации США), и ожидается, что их доля будет расти только по мере увеличения доступности.Это огромный рынок, учитывая, что на здания по-прежнему приходится 40 процентов потребления энергии в США и 30 процентов выбросов парниковых газов.

Зеленое строительство включает в себя как технологию, снижающую углеродный след здания, так и использование ресурсов и моделей зданий для сокращения использования ресурсов. Возможно, еще более значительный фактор, способствующий экологическому строительству, является доказательством его ценности для жителей. Исследования показывают, что зеленые здания могут иметь положительное психологическое и физиологическое воздействие на жителей и даже прохожих.

Greenscaping, практика обустройства крыш с растениями и небольших парков, теперь стала обычным явлением в городских центрах по всему миру, примером чего является новая многоуровневая штаб-квартира Google в Лондоне. Разработчики сочли этот проект «скребком» – зданием, по размерам похожим на небоскреб, но построенным не вертикально, а горизонтально. Это позволяет покрыть структуру обширными зелеными ландшафтами, а также повысить ее устойчивость к сильным штормам, вызванным изменением климата.

7.Модульное и внеплощадочное строительство

Модульное и сборное строительство находится в середине многолетнего бума, который не подает признаков замедления. Согласно прогнозам, к 2025 году рынок модульного строительства, во главе с жилым сектором, вырастет в цене почти до 110 миллиардов долларов, что обусловлено нехваткой квалифицированной рабочей силы и увеличением технологий сокращения затрат.

Новые технологии также позволяют этим сборным и модульным зданиям расти больше, чем когда-либо прежде. 21-этажный отель CitizenM Bowery, открытый в центре Манхэттена в 2019 году, в настоящее время является самым высоким модульным строительным проектом в Соединенных Штатах, а Департамент сохранения и развития жилищного строительства Нью-Йорка недавно заключил партнерское соглашение с модульным застройщиком для строительства нового жилого комплекса доступного жилья. в Восточном Нью-Йорке.Многие крупные международные строители заявляют, что планируют сократить объем строительных работ на месте до 25% к 2025 году в пользу сборного строительства.

Пандемия COVID-19 не обошла стороной отрасль сборных домов: некоторые производители закрылись, чтобы решить проблему нехватки крупномасштабного модульного строительства, ориентированного на гостеприимство. Однако в целом выездное строительство никуда не денется. Модульные проекты предлагают возможность лучше регулировать безопасность сотрудников в вентилируемой среде с контролируемым климатом, что делает их идеальными для выполнения требований социального дистанцирования, реализуемых повсюду.

8. Программное обеспечение для управления строительством

Комплексное программное обеспечение для управления строительством – жизненно важный инструмент для сохранения конкурентоспособности, построения полноценного бизнеса и повышения операционной эффективности.

Несмотря на то, что каждая программная услуга немного отличается по функциям и предложениям, она наилучшим образом удовлетворяет сквозные потребности от RFI для сбора данных, обмена файлами с мобильными командами, составления бюджета, хранения документов, расчета заработной платы и управления персоналом, а также мониторинга запасов.

Среди наиболее популярных программных решений для управления строительством на 2021 год:

  1. Прокор
  2. CoConstruct
  3. Buildertrend
  4. ProjectSight
  5. RedTeam
  6. Быстрая база

Правильный выбор программного обеспечения для управления строительством важен для вашей компании. Начните с простоты использования и интеграции с другим существующим программным обеспечением. Ищите масштабируемое программное обеспечение, которое подходит прямо сейчас, но поможет управлять вашими потребностями по мере их увеличения.Оцените варианты настройки, обновления и дополнительные функции, а также проверьте наличие поддержки и обучения, чтобы приступить к работе.

9. Сосредоточение на жилых проектах

По мере увеличения глобальных инвестиций технологических компаний в сложные мегапроекты, такие как умные города, некоторые из крупнейших строительных компаний, такие как Skanska, объявили, что больше не реализуют крупные государственно-частные проекты в области транспорта, вместо этого сосредоточившись на соглашениях с меньшим риском.

Масштабный спад проектов уже привел к повышению интереса к проектам частного сектора. Расходы на жилищное строительство только в частном секторе выросли почти на 7 процентов в 2020 году, а объем ввода в эксплуатацию частного жилья в ноябре 2020 года вырос на 12,8 процента по сравнению с аналогичным периодом прошлого года.

10. Умные города

Некоторые из крупнейших технологических компаний в мире, такие как IBM, Microsoft и Cisco, вкладывают значительные средства в мегапроекты по созданию умных и устойчивых городов.Эти города более сложные и взаимосвязанные, чем большинство мегапроектов, и требуют тщательного планирования и развития до начала. Мировые расходы на развитие интеллектуальной инфраструктуры превысили 120 миллиардов долларов в 2020 году и, как ожидается, резко возрастут.

Некоторые из наиболее заметных глобальных мегапроектов в разработке включают Масдар-Сити в Эмиратах, Международный деловой район Сонгдо в Южной Корее, Хадсон-Ярдс в Нью-Йорке и Индийский промышленный коридор Дели Мумбаи.Стоимость этих проектов варьируется от десятков миллиардов до более чем 100 миллиардов долларов, и предполагается, что они повлияют на экономику, улучшат инфраструктуру и внесут вклад в охрану окружающей среды.

Эти тенденции в строительной отрасли стремительно меняют мировой рынок; рост цен и нехватка квалифицированной рабочей силы, вероятно, продолжатся в ближайшее десятилетие, а нормативные проблемы могут стать более строгими из-за тщательного изучения вопросов безопасности на рабочем месте и адаптации к изменению климата. Применяя новые методы, используя новые технологии и инвестируя в новые проекты, строители и девелоперы могут снизить риски, выиграть больше контрактов и получить прибыль.

2020 год стал аномалией для статистики в строительной отрасли, но, глядя в будущее, можно сказать, что перспективы в основном положительные. После прохладного года в 2021 году ожидается рост строительства, поскольку экономика США оправится от пандемии, а новые экономические центры продолжат развиваться и расти.

Поскольку ваша компания стремится к повышению эффективности и безопасности, не отставайте от спроса, используя надежную сеть аренды оборудования с BigRentz.

Похожие сообщения










Что такое биотехнология: типы, примеры, отрасли и приложения

Биотехнология – это использование биологических систем, обнаруженных в организмах, или использование самих живых организмов для достижения технологических достижений и адаптации этих технологий к различным областям.К ним относятся приложения во многих областях, от сельскохозяйственной практики до медицинского сектора. Он включает приложения не только в областях, связанных с живыми, но и в любых других областях, где может быть применена информация, полученная из биологического аспекта организма.

Биотехнология особенно важна, когда дело доходит до разработки крохотных и химических инструментов, поскольку многие из инструментов, используемых биотехнологией, существуют на клеточном уровне. Чтобы понять больше о биотехнологии, вот ее типы, примеры и приложения.

Источник: Canva

По данным Biotechnology Innovation Organization,

.

«Биотехнология – это технология, основанная на биологии. Биотехнология использует клеточные и биомолекулярные процессы для разработки технологий и продуктов, которые помогают улучшить нашу жизнь и здоровье нашей планеты. Мы использовали биологические процессы микроорганизмов более 6000 лет для производства полезных пищевых продуктов, таких как хлеб и сыр, и для консервирования молочных продуктов ».

Виды биотехнологии

1.Медицинская биотехнология

Медицинская биотехнология – это использование живых клеток и других клеточных материалов для улучшения здоровья человека. В первую очередь, он используется для поиска лекарств, а также для избавления от болезней и их предотвращения.

Занимаемая наука включает использование этих инструментов для исследований, направленных на поиск различных или более эффективных способов поддержания здоровья человека, понимания патогенов и понимания биологии клеток человека.

Здесь этот метод используется для производства фармацевтических препаратов, а также других химикатов для борьбы с болезнями.Он включает изучение бактерий, клеток растений и животных, чтобы сначала понять, как они функционируют на фундаментальном уровне.

Это в значительной степени включает изучение ДНК (дезоксирибонуклеиновой кислоты), чтобы узнать, как управлять генетическим составом клеток, чтобы увеличить производство полезных характеристик, которые люди могут найти полезными, таких как производство инсулина.

Эта область обычно ведет к разработке новых лекарств и методов лечения, новых для данной области.

Примеры медицинской биотехнологии

Вакцины

Вакцины – это химические вещества, которые стимулируют иммунную систему организма, чтобы лучше бороться с патогенами, когда они атакуют организм.Они достигают этого, вводя ослабленные (ослабленные) версии болезни в кровоток организма.

Он заставляет организм реагировать так, как если бы он был атакован неослабленной версией болезни. Организм борется с ослабленными болезнетворными микроорганизмами и в ходе этого процесса принимает к сведению клеточную структуру патогенов и имеет некоторые клетки, которые «запоминают» болезнь и хранят информацию внутри тела.

Когда человек подвергается действительному заболеванию, организм человека немедленно распознает его и быстро формирует защиту от него, поскольку он уже имеет некоторую информацию о нем.Это приводит к более быстрому заживлению и меньшему количеству симптомов.

Аттенуированные патогены болезней извлекаются с использованием биотехнологических методов, таких как выращивание антигенных белков в генно-инженерных культурах. Примером может служить разработка вакцины против лимфомы с использованием генно-инженерных растений табака, которые содержат РНК (химическое вещество, подобное ДНК) из злокачественных (активно злокачественных) В-клеток.

Антибиотики

Были достигнуты успехи в разработке антибиотиков, которые борются с болезнетворными микроорганизмами человека.Многие растения выращиваются и генетически модифицированы для производства антител.

Этот метод более рентабелен, чем использование клеток или извлечение этих антител у животных, поскольку растения могут производить эти антитела в больших количествах.

2. Сельскохозяйственная биотехнология

Сельскохозяйственная биотехнология нацелена на создание генетически модифицированных растений для повышения урожайности или придания свойств тем растениям, которые дают им преимущество при произрастании в регионах, которые оказывают на растение какой-либо стрессовый фактор, а именно погодные условия и вредителей.

В некоторых случаях практика предполагает, что ученые идентифицируют характеристику, находят ген, который ее вызывает, а затем помещают этот ген в другое растение, чтобы оно приобрело эту желаемую характеристику, сделав его более долговечным или давая более высокие урожаи, чем у другого растения. раньше делал.

Примеры

сельскохозяйственной биотехнологии
Устойчивые к вредителям культуры

Биотехнология предоставила методы для создания сельскохозяйственных культур, которые естественным образом проявляют свойства защиты от вредителей, что делает их очень устойчивыми к вредителям, вместо того, чтобы постоянно вытирать их пыль и опрыскивать их пестицидами.Примером этого может быть передача генов гриба Bacillus thuringiensis сельскохозяйственным культурам.

Причина этого в том, что гриб вырабатывает белок (Bt), который очень эффективен против вредителей, таких как европейский кукурузный мотылек. Белок Bt – это желаемая характеристика, которую ученые хотели бы иметь у растений, и по этой причине они идентифицировали ген, вызывающий экспрессию белка Bt в грибах, и перенесли его на кукурузу.

Затем кукуруза естественным образом вырабатывает белковый токсин, что снижает стоимость производства за счет исключения затрат на опудривание урожая пестицидом.

Растениеводство и животноводство

Селективное разведение – практика, которой люди занимаются с самого начала земледелия. Практика включает выбор животных с наиболее желательными характеристиками для скрещивания друг с другом, чтобы полученное потомство также выражало эти черты.

Желательные характеристики включали более крупных животных, животных, более устойчивых к болезням, и большее количество домашних животных, и все это было направлено на то, чтобы сделать процесс земледелия максимально прибыльным.

Эта практика была перенесена на молекулярный уровень с той же целью. У животных отбираются разные признаки, и после того, как генетические маркеры указаны, животные и растения с этими признаками отбираются и разводятся для передачи этих признаков.

Геномное понимание этих черт – это то, что влияет на решения о том, будут ли желаемые черты выражаться или теряться как рецессивные черты, которые не проявляются.

Такая информация обеспечивает основу для принятия обоснованных решений, повышающих способность ученых предсказывать экспрессию этих генов.Примером может служить его использование в цветочном производстве, где усиливаются такие свойства, как цвет и запах.

3. Промышленная биотехнология

Промышленная биотехнология – это применение биотехнологии в промышленных целях, включая промышленную ферментацию. Применяя методы современной молекулярной биологии, он повышает эффективность и снижает многостороннее воздействие на окружающую среду промышленных процессов, включая производство бумаги и целлюлозы, химическое производство и текстиль.

Он включает в себя практику использования клеток, таких как микроорганизмы, или компонентов клеток, таких как ферменты, для производства продуктов в промышленных отраслях, таких как продукты питания и корма, химикаты, моющие средства, бумага и целлюлоза, текстиль, биотопливо и биогаз.

В текущем десятилетии был достигнут значительный прогресс в создании генетически модифицированных организмов (ГМО), которые увеличивают разнообразие применений и повышают экономическую жизнеспособность промышленной биотехнологии.

Он также активно продвигается к снижению выбросов парниковых газов за счет использования возобновляемого сырья для производства различных химикатов и топлива и отхода от экономики, основанной на нефтехимии.

Примеры промышленной биотехнологии

Биокатализаторы

Биокатализаторы, такие как ферменты, были разработаны промышленными биотехнологическими компаниями для синтеза химических веществ. Ферменты – это белки, производимые всеми организмами. Желаемый фермент можно производить в коммерческих количествах с использованием биотехнологии.

Ферментация

Сахар урожая можно сбраживать до кислоты, которую затем можно использовать в качестве промежуточного продукта для производства другого химического сырья для различных продуктов.Некоторые растения, такие как кукуруза, можно использовать вместо нефти для производства химикатов.

Микроорганизмы

Микроорганизмы находят свое применение в химическом производстве для конструирования и производства новых пластмасс / текстиля, а также для разработки новых устойчивых источников энергии, таких как биотопливо.

4. Экологическая биотехнология

Экологическая биотехнология – это технология, используемая для обработки отходов и предотвращения загрязнения, которая может более эффективно очищать многие отходы по сравнению с традиционными методами и значительно снижает нашу зависимость от методов утилизации на суше.

Каждый организм потребляет питательные вещества, чтобы жить, и в результате производит побочные продукты. Но разные организмы нуждаются в разных типах питательных веществ. Некоторые бактерии также размножаются на химических компонентах отходов.

Инженеры-экологи вводят питательные вещества, чтобы стимулировать активность бактерий, уже существующих в почве на свалке, или добавить в почву новые бактерии. Бактерии помогают переваривать отходы прямо на месте, превращая их в безвредные побочные продукты.

После употребления отходов бактерии либо погибают, либо возвращаются к нормальному уровню популяции в окружающей среде. Бывают случаи, когда побочные продукты микроорганизмов, борющихся с загрязнением, сами по себе полезны.

Примеры экологической биотехнологии

Биовосстановление

Биоремедиация относится к применению биотехнических методов, которые помогают в разработке ферментных биореакторов, которые не только будут предварительно обрабатывать некоторые компоненты промышленных и пищевых отходов, но также позволят их эффективно удалять через канализационную систему без использования механизмов удаления твердых отходов.

Источник: Canva

Цветовая классификация отраслей биотехнологии

Золотая биотехнология или биоинформатика , обозначаемая как вычислительная биология , может быть определена как «концептуализация биологии» для решения биологических проблем с использованием вычислительных методов и делает возможными быструю организацию, а также анализ биологических данных.

Red Biotechnology (Biopharma) относится к медицине и ветеринарии. Он может помочь в разработке новых лекарств, регенеративных методов лечения, производстве вакцин и антибиотиков, методов молекулярной диагностики и методов генной инженерии для лечения болезней с помощью генетических манипуляций.

White Biotechnology черпает вдохновение в промышленных биотехнологиях для разработки более энергоэффективных, менее загрязняющих и ресурсоемких процессов и продуктов, которые могут превзойти традиционные.

Yellow Biotechnology относится к использованию биотехнологии в производстве продуктов питания, например, при производстве вина, сыра и пива путем ферментации.

Gray Biotechnology относится к экологическим приложениям для поддержания биоразнообразия и удаления загрязняющих веществ или загрязняющих веществ с использованием микроорганизмов и растений для выделения и удаления многих видов веществ, таких как тяжелые металлы и углеводороды.

Зеленая биотехнология уделяет особое внимание сельскому хозяйству, которое включает создание новых разновидностей растений, представляющих интерес для сельского хозяйства, биопестицидов и биоудобрений.

Эта область биотехнологий основана исключительно на трансгенах (генетической модификации), то есть на дополнительном гене или генах, вставленных в их ДНК. Дополнительный ген может происходить от того же вида или от другого вида.

Blue Biotechnology основан на использовании морских ресурсов для создания продуктов и приложений в потенциально огромном диапазоне секторов, чтобы получить выгоду от использования этого вида биотехнологии.

Violet Biotechnology занимается юридическими, этическими и философскими вопросами, связанными с биотехнологией.

Dark Biotechnology связан с биотерроризмом или биологическим оружием и биологической войной с использованием микроорганизмов и токсинов, вызывающих болезни и смерть людей, домашних животных и сельскохозяйственных культур.

Приложения биотехнологии

1. Пищевые добавки

Одно из наиболее важных применений биотехнологии – введение питательных веществ в пищу в таких ситуациях, как помощь.Следовательно, он обеспечивает пищу тяжелыми питательными веществами, которые необходимы в таких обстоятельствах.

Примером этого приложения является производство Golden Rice , в котором рис пропитан бета-каротином. В рисе есть витамин А, который организм может быстро синтезировать.

2. Устойчивость к абиотическому стрессу

На самом деле на Земле очень мало пахотных земель, по некоторым оценкам, их около 20 процентов. С увеличением населения мира необходимо, чтобы имеющиеся источники питания были как можно более эффективными, чтобы производить как можно больше продуктов питания на минимально возможном пространстве.Также необходимо выращивать урожай, чтобы можно было использовать менее пахотные регионы мира.

Это означает, что существует потребность в выращивании сельскохозяйственных культур, способных справиться с такими абиотическими стрессами, как засоление, засуха и заморозки от холода.

Например, в Африке и на Ближнем Востоке, где климат может быть жестоким, эта практика сыграла значительную роль в выращивании сельскохозяйственных культур, способных выдерживать преобладающий суровый климат.

3. Промышленная биотехнология

Промышленная биотехнология – это применение биотехнологии, которое варьируется от производства клеточных структур до производства биологических элементов для различных целей.

Примеры включают создание новых материалов в строительной отрасли, производстве пива и вина, моющих средств и средств личной гигиены.

4. Прочность волокон

Паутина – один из материалов с самой высокой прочностью на разрыв. Среди других материалов с такой же шириной поперечного сечения паутина может выдерживать большее растягивающее усилие перед разрывом, чем даже сталь.

Этот шелк вызвал большой интерес к возможному производству материалов из шелка, в том числе бронежилетов, таких как пуленепробиваемые куртки.Шелк используется, потому что он прочнее, чем кевлар (материал, который чаще всего используется для изготовления бронежилетов).

Биотехнологические методы были использованы для отбора генов, обнаруженных у пауков, и их введения козам для производства шелковых белков в их молоке.

Благодаря этой инициативе производство значительно упростилось, поскольку с козами намного проще обращаться по сравнению с пауками, а создание шелка с помощью молока также помогает сделать обработку и обращение с ними намного удобнее по сравнению с обращением с настоящими прядями шелка.

5. Биотопливо

Одно из самых больших приложений биотехнологии находится в секторе производства энергии. Из-за опасений по поводу истощающихся нефтяных ресурсов в мире и связанных с ними воздействий на окружающую среду растет потребность в защите будущего земного шара путем поиска альтернативных экологически чистых источников топлива.

Биотехнология позволяет этому случиться благодаря таким достижениям, как использование кукурузы для производства горючего топлива для работающих двигателей автомобилей. Это топливо полезно для окружающей среды, поскольку не выделяет парниковые газы.

6. Здравоохранение

Биотехнология применяется в секторе здравоохранения при разработке фармацевтических препаратов, производство которых с помощью других традиционных средств оказалось проблематичным из-за соображений чистоты.

7. Пищевая промышленность

Применяется метод ферментации с использованием микробных организмов и их производных, при котором невкусное и легко портящееся сырье превращается в съедобные и пригодные для питья пищевые продукты и напитки с более длительным сроком хранения.

8. Топливо из отходов

Отходы биологической очистки могут быть преобразованы в биотопливо для работы генераторов. Можно заставить микробы производить ферменты, необходимые для превращения растительных и растительных материалов в строительные блоки для биоразлагаемых пластиков.

Метан может быть получен из бактерий, разлагающих серный щелок, который является отходом бумажной промышленности. Полученный метан можно использовать в других промышленных процессах или в качестве топлива.

9.Товарные химикаты и специальные химикаты

Их можно производить с использованием биотехнологических приложений. Традиционный химический синтез использует часто нежелательные продукты, такие как HCl, и требует большого количества энергии.

Производство тех же химикатов можно сделать более экономичным и экологически безопасным с помощью биокатализаторов. Например, акриламид полимерного сорта.

10. Высокотехнологичные отделочные ткани

Биотехнология используется в текстильной промышленности для отделки тканей и одежды.Он производит хлопок биотехнологического происхождения, который теплее, прочнее, устойчив к морщинкам и усадке, а также имеет улучшенное впитывание и удержание красителя, улучшенную впитывающую способность.

11. Моющие протеазы

Это незаменимые компоненты современных моющих средств, которые удаляют белковые примеси и используются для расщепления крахмала, белка и жирных кислот, присутствующих при стирке. Производство протеазы приводит к получению биомассы, которая, в свою очередь, дает полезный побочный продукт – органическое удобрение.

12.Повязки для ран

Он также применяется для перевязок ран, покрытых хитозаном, который представляет собой сахар, который обычно получают из панцирей креветок и крабов.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
